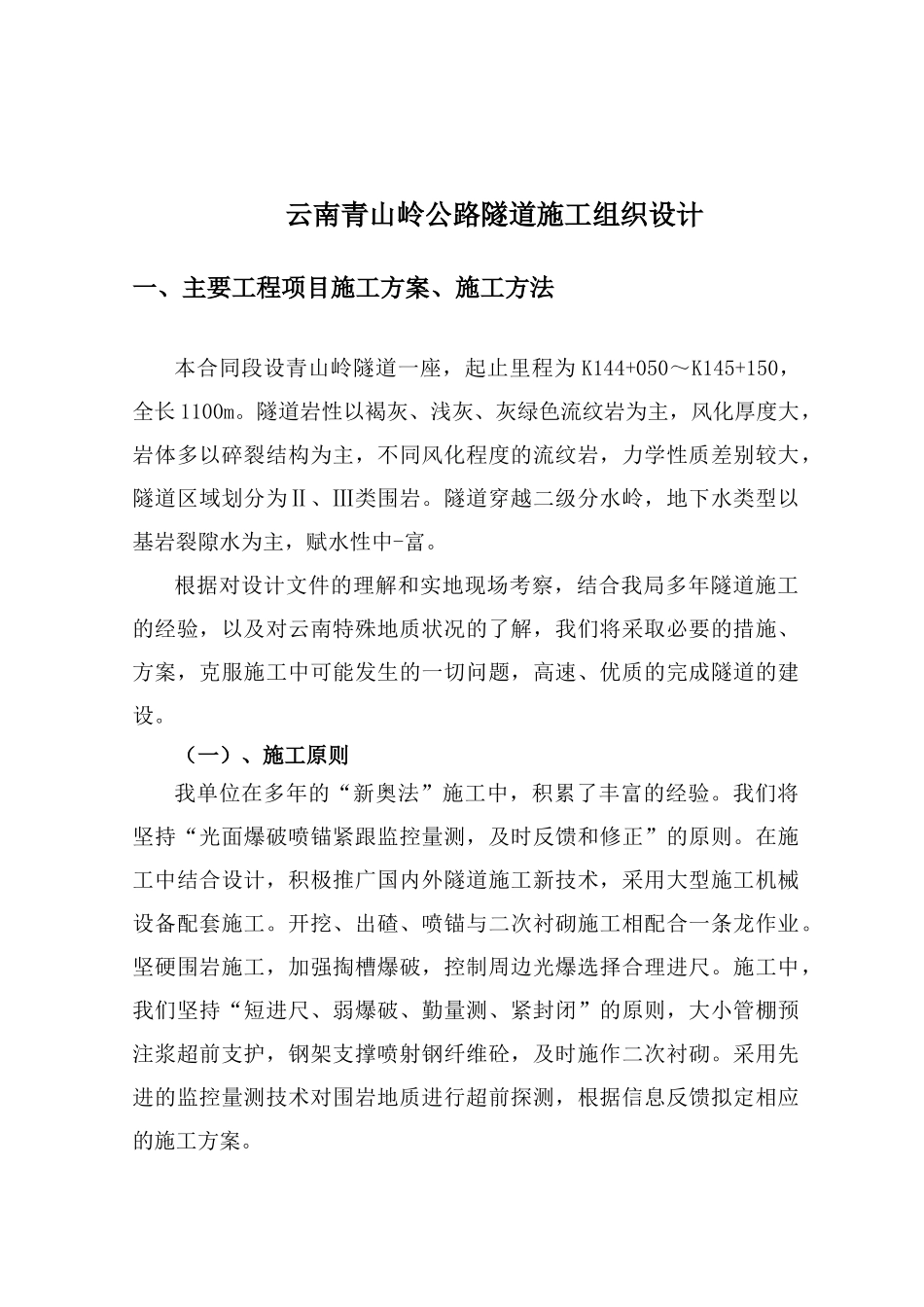

云南青山岭公路隧道施工组织设计一、主要工程项目施工方案、施工方法本合同段设青山岭隧道一座,起止里程为K144+050~K145+150,全长1100m
隧道岩性以褐灰、浅灰、灰绿色流纹岩为主,风化厚度大,岩体多以碎裂结构为主,不同风化程度的流纹岩,力学性质差别较大,隧道区域划分为Ⅱ、Ⅲ类围岩
隧道穿越二级分水岭,地下水类型以基岩裂隙水为主,赋水性中-富
根据对设计文件的理解和实地现场考察,结合我局多年隧道施工的经验,以及对云南特殊地质状况的了解,我们将采取必要的措施、方案,克服施工中可能发生的一切问题,高速、优质的完成隧道的建设
(一)、施工原则我单位在多年的“新奥法”施工中,积累了丰富的经验
我们将坚持“光面爆破喷锚紧跟监控量测,及时反馈和修正”的原则
在施工中结合设计,积极推广国内外隧道施工新技术,采用大型施工机械设备配套施工
开挖、出碴、喷锚与二次衬砌施工相配合一条龙作业
坚硬围岩施工,加强掏槽爆破,控制周边光爆选择合理进尺
施工中,我们坚持“短进尺、弱爆破、勤量测、紧封闭”的原则,大小管棚预注浆超前支护,钢架支撑喷射钢纤维砼,及时施作二次衬砌
采用先进的监控量测技术对围岩地质进行超前探测,根据信息反馈拟定相应的施工方案
(二)、总体施工方案本隧道为控制工期的工程项目,洞门施工在不干扰洞内施工的情况下安排同步进行
本合同段隧道通过的围岩有Ⅱ、Ⅲ类围岩,根据围岩类别及地质条件状况,本隧道支护型式分设为S1、S2、S3、S4、S5
各型支护参数如下表所示:隧道支护参数表项目S1S2S3S4S5初期支护25喷射砼15cm20cm18cm16cm10cmYF1506锚杆@90×90cmL=4m@90×90cmL=4m@100×100cmL=4m@110×110cmL=4m@120×100cmL=3
5m二次衬砌60cm60cm60cm50cm40cm仰拱60cm60cm60c
