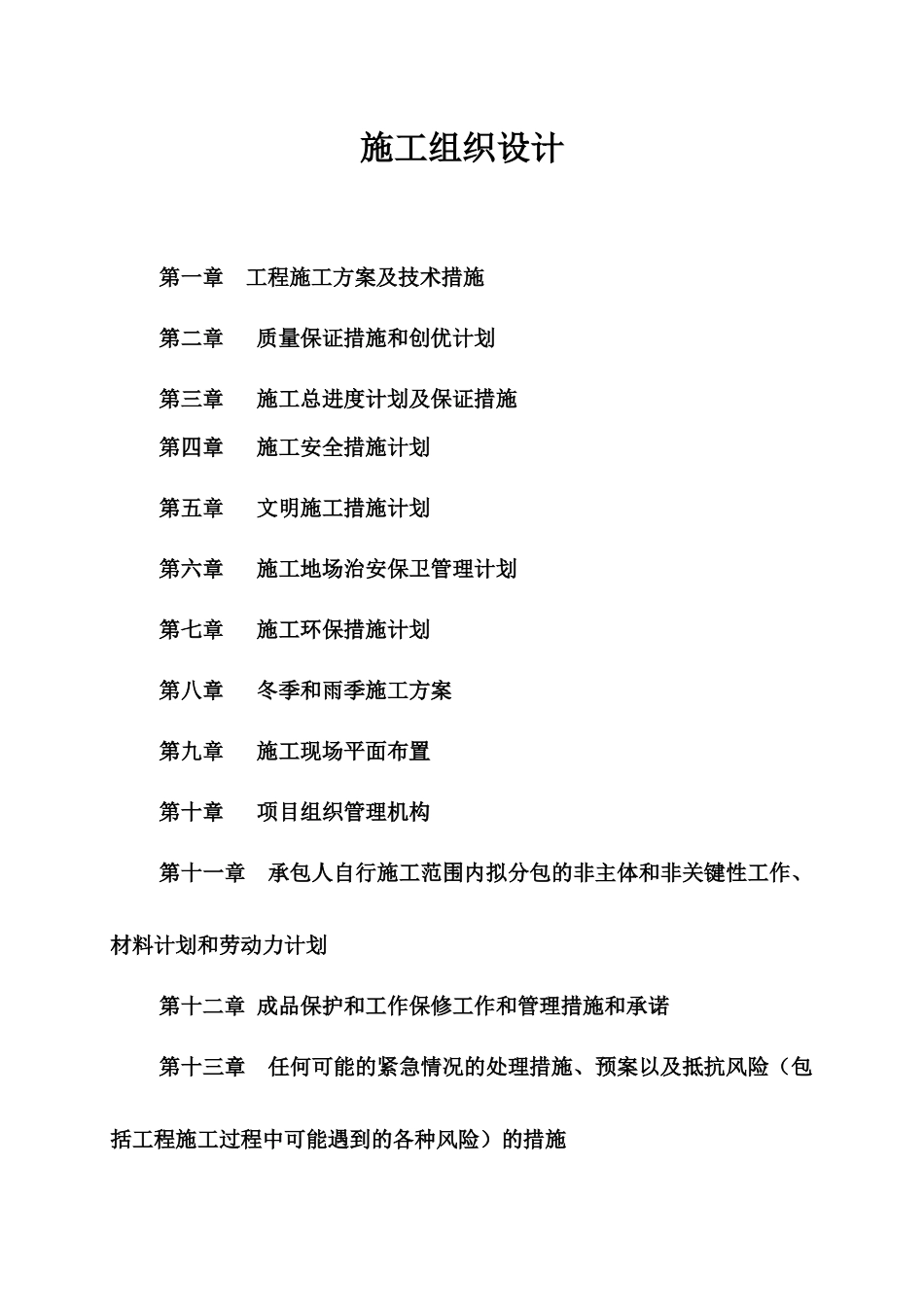

施工组织设计第一章工程施工方案及技术措施第二章质量保证措施和创优计划第三章施工总进度计划及保证措施第四章施工安全措施计划第五章文明施工措施计划第六章施工地场治安保卫管理计划第七章施工环保措施计划第八章冬季和雨季施工方案第九章施工现场平面布置第十章项目组织管理机构第十一章承包人自行施工范围内拟分包的非主体和非关键性工作、材料计划和劳动力计划第十二章成品保护和工作保修工作和管理措施和承诺第十三章任何可能的紧急情况的处理措施、预案以及抵抗风险(包括工程施工过程中可能遇到的各种风险)的措施第十四章对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案第十五章与发包人、监理及设计人的配合第十六章招标文件规定的其他内容第一章工程施工方案及技术措施一、软土路基工程在原地面整平夯实后,恢复道路中线,放出路基边线及软基处理段界限和粉喷桩、桩位中心点,开始软土地基处理施工,具体施工方案如下:1、换填碎石及碎石垫层(1)、换填碎石及碎石垫层施工换填碎石适用于结构物基底处理,填筑前开挖基坑,夯实基底,按规范进行分层填筑碎石至设计换填高程,采用振动打夯机进行分层夯实,确保分层压密度达到95%以上;碎石垫层适用于低填路段和表层存在软土的地段,施工时先对原地面进行清表处理
碎石垫层顶面采用12t压路机碾压6~8遍密实后,铺设一层土工布,再进行路基土方填筑
(2)、铺设土工格栅施工设置土工格栅的目的是为增强地基整体强度,提高路基稳定性
土工格栅垂直于路线方向铺设,搭接宽度不小于2肋,连接处用细铁丝扎紧
铺设时应拉紧没有褶皱,必要时采用插钉等措施将其固定于填土上面,使它能充分发挥抗拉能力
铺设完成后,应在48小时内填土,以免暴晒老化
为充分拉紧格栅,防止软土下陷、挤出,填土时应注意填土次序
先填路堤两侧堤脚成为运土车交通道并把土工格栅两端压住,然后再逐渐向路堤中间部位填筑
土工格栅上第一层土料是后卸
