贵定至昌明至新路口公路可行性研究

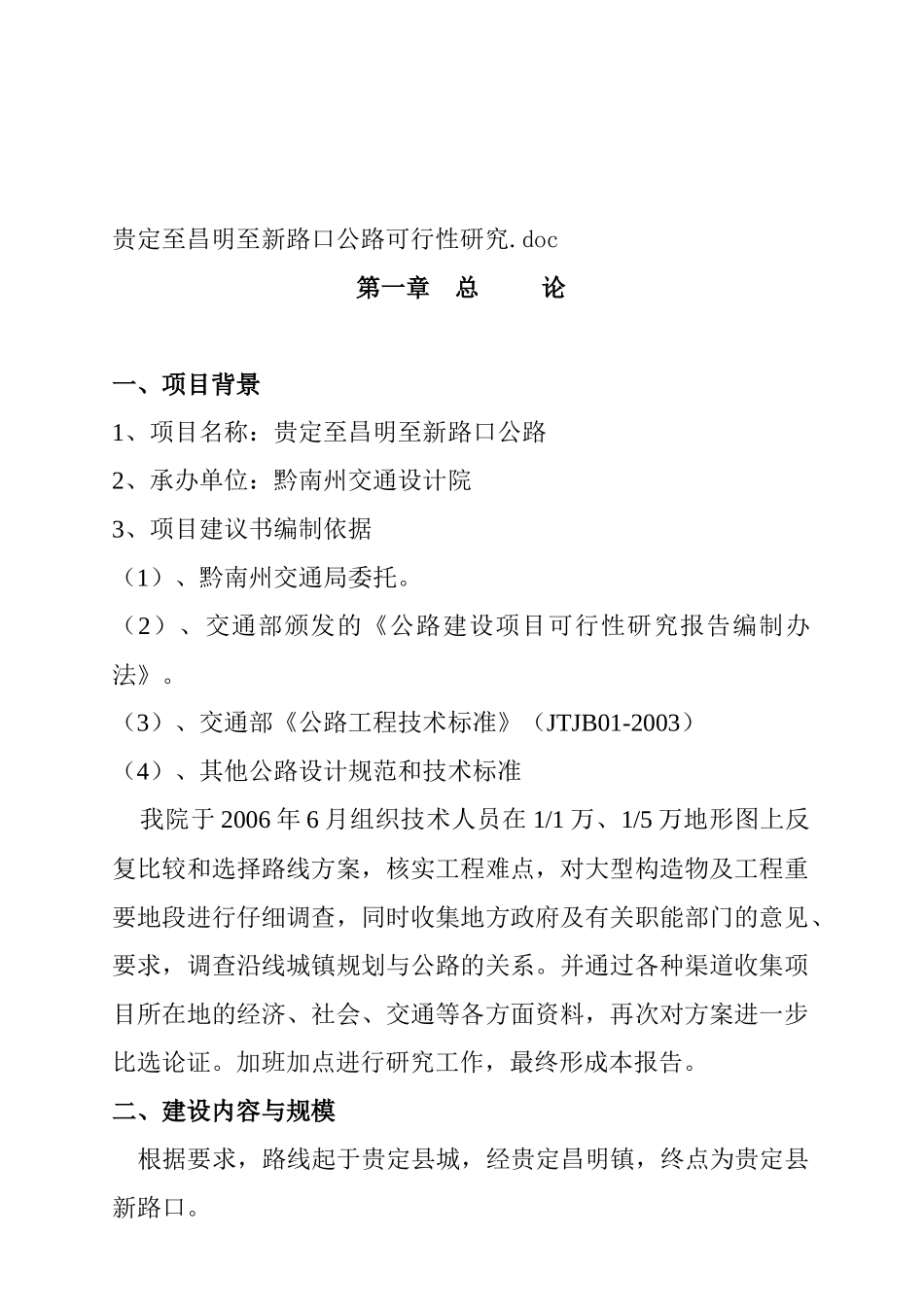

doc第一章总论一、项目背景1、项目名称:贵定至昌明至新路口公路2、承办单位:黔南州交通设计院3、项目建议书编制依据(1)、黔南州交通局委托
(2)、交通部颁发的《公路建设项目可行性研究报告编制办法》
(3)、交通部《公路工程技术标准》(JTJB01-2003)(4)、其他公路设计规范和技术标准我院于2006年6月组织技术人员在1/1万、1/5万地形图上反复比较和选择路线方案,核实工程难点,对大型构造物及工程重要地段进行仔细调查,同时收集地方政府及有关职能部门的意见、要求,调查沿线城镇规划与公路的关系
并通过各种渠道收集项目所在地的经济、社会、交通等各方面资料,再次对方案进一步比选论证
加班加点进行研究工作,最终形成本报告

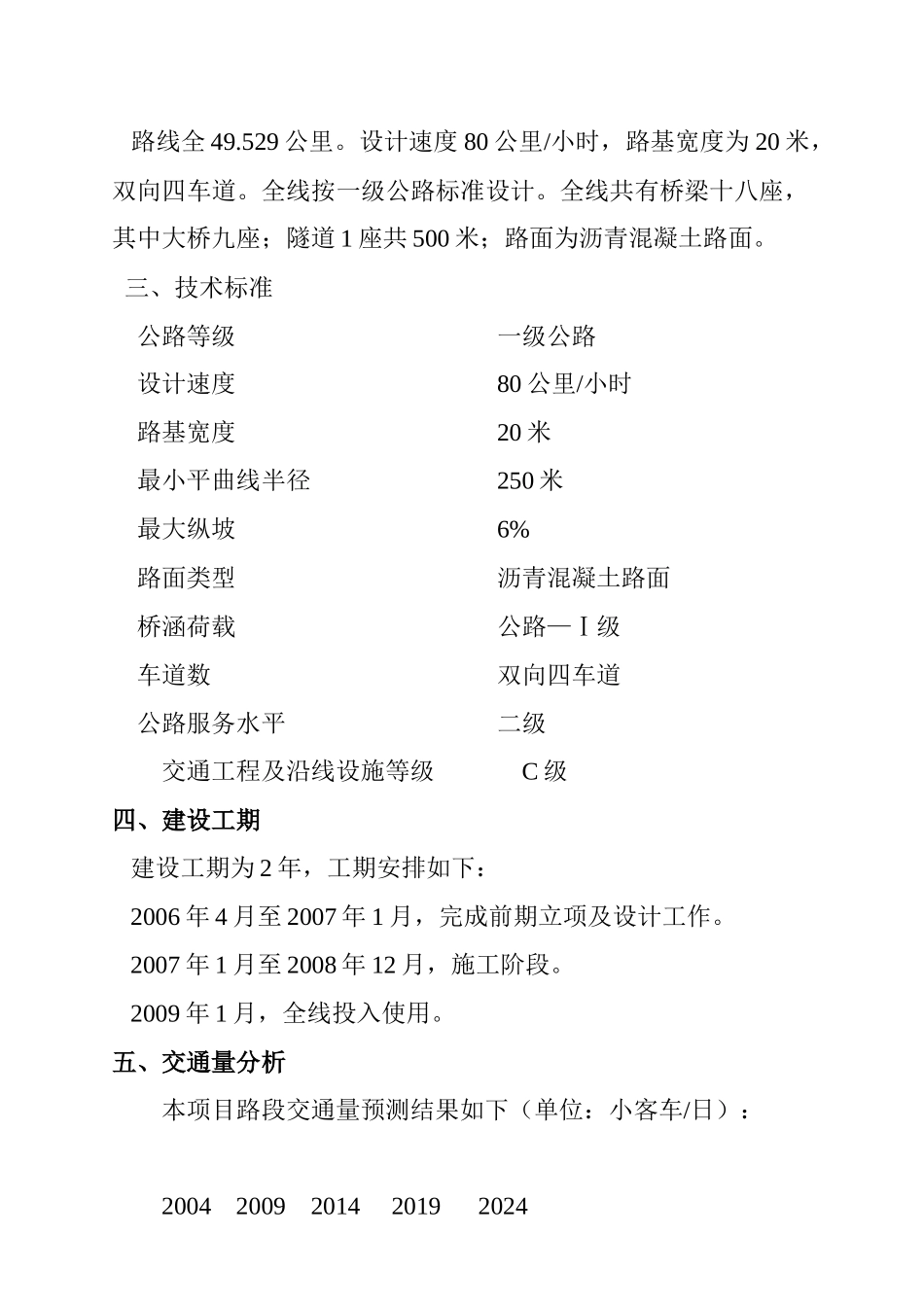

二、建设内容与规模根据要求,路线起于贵定县城,经贵定昌明镇,终点为贵定县新路口
设计速度80公里/小时,路基宽度为20米,双向四车道
全线按一级公路标准设计
全线共有桥梁十八座,其中大桥九座;隧道1座共500米;路面为沥青混凝土路面
三、技术标准公路等级一级公路设计速度80公里/小时路基宽度20米最小平曲线半径250米最大纵坡6%路面类型沥青混凝土路面桥涵荷载公路—Ⅰ级车道数双向四车道公路服务水平二级交通工程及沿线设施等级C级四、建设工期建设工期为2年,工期安排如下:2006年4月至2007年1月,完成前期立项及设计工作
2007年1月至2008年12月,施工阶段
2009年1月,全线投入使用

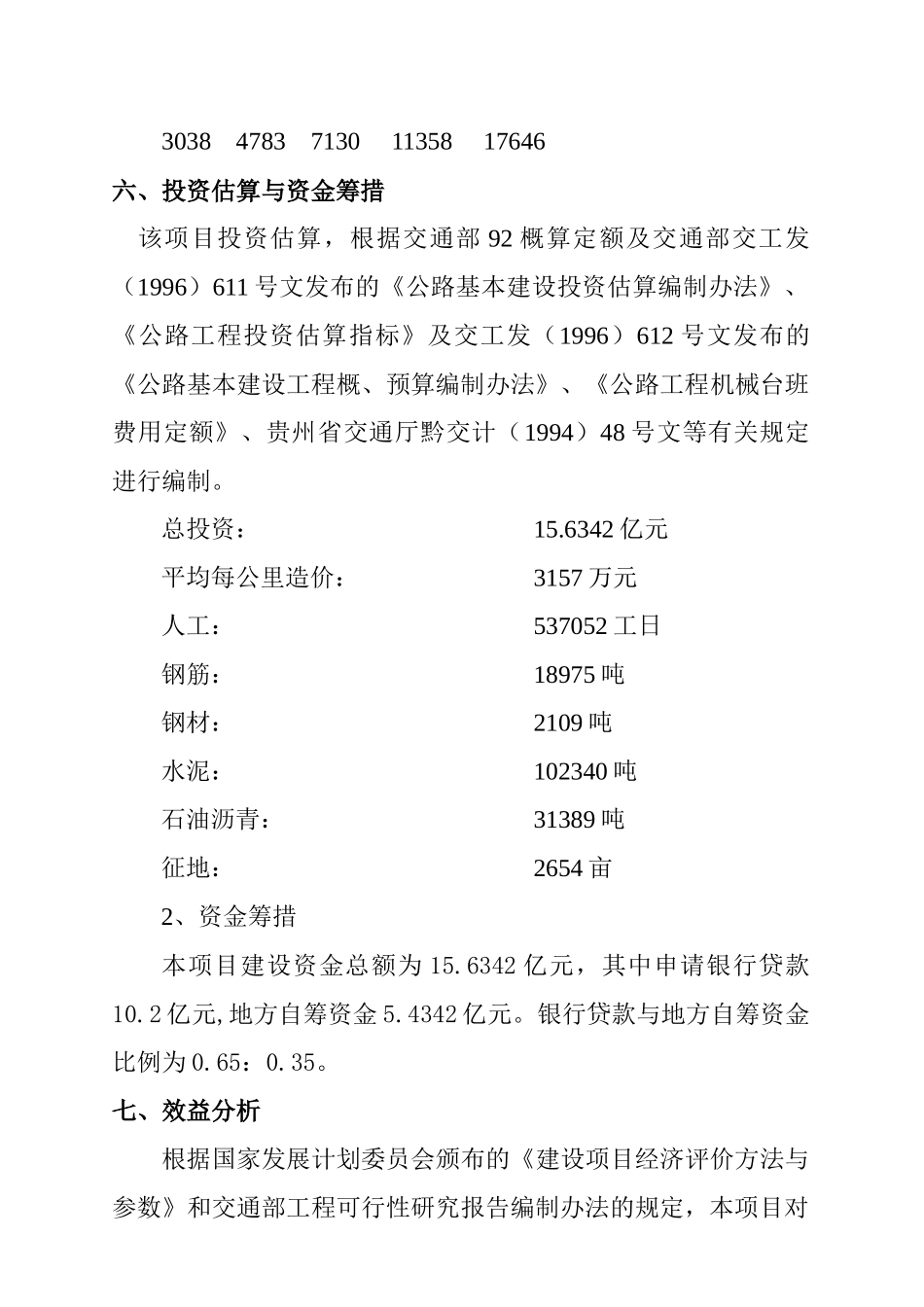

五、交通量分析本项目路段交通量预测结果如下(单位:小客车/日):200420092014201920243038478371301135817646六、投资估算与资金筹措该项目投资估算,根据交通部92概算定额及交通部交工发(1996)611号文发布的《公路基本建设投资估算编制办法》、《公路工程投资估算指标》
