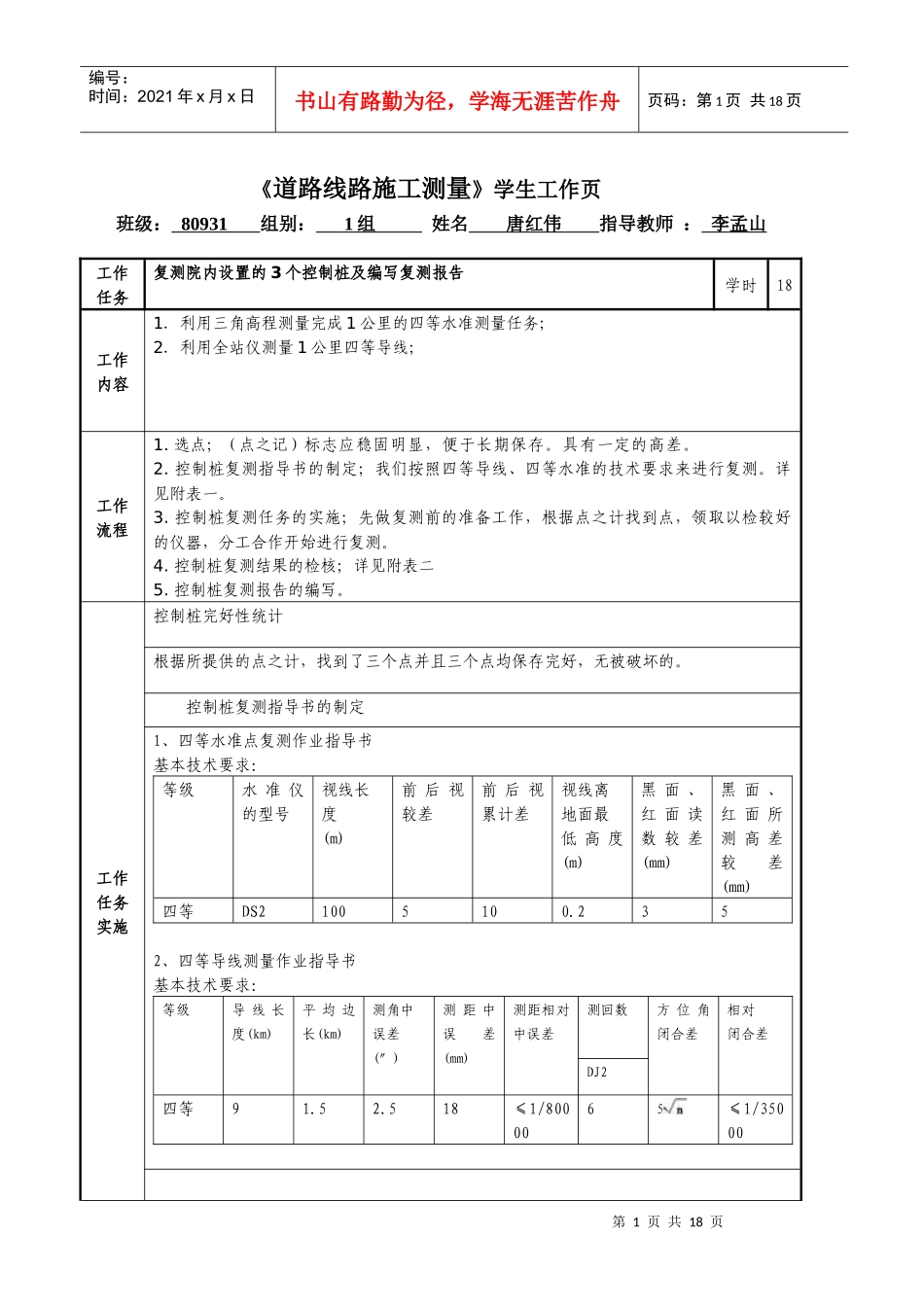

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页《道路线路施工测量》学生工作页班级:80931组别:1组姓名唐红伟指导教师:李孟山工作任务复测院内设置的3个控制桩及编写复测报告学时18工作内容1.利用三角高程测量完成1公里的四等水准测量任务;2.利用全站仪测量1公里四等导线;工作流程1
选点;(点之记)标志应稳固明显,便于长期保存
具有一定的高差
控制桩复测指导书的制定;我们按照四等导线、四等水准的技术要求来进行复测
控制桩复测任务的实施;先做复测前的准备工作,根据点之计找到点,领取以检较好的仪器,分工合作开始进行复测
控制桩复测结果的检核;详见附表二5
控制桩复测报告的编写
工作任务实施控制桩完好性统计根据所提供的点之计,找到了三个点并且三个点均保存完好,无被破坏的
控制桩复测指导书的制定1、四等水准点复测作业指导书基本技术要求:等级水准仪的型号视线长度(m)前后视较差前后视累计差视线离地面最低高度(m)黑面、红面读数较差(mm)黑面、红面所测高差较差(mm)四等DS21005100
2352、四等导线测量作业指导书基本技术要求:等级导线长度(km)平均边长(km)测角中误差(″)测距中误差(mm)测距相对中误差测回数方位角闭合差相对闭合差DJ2四等91

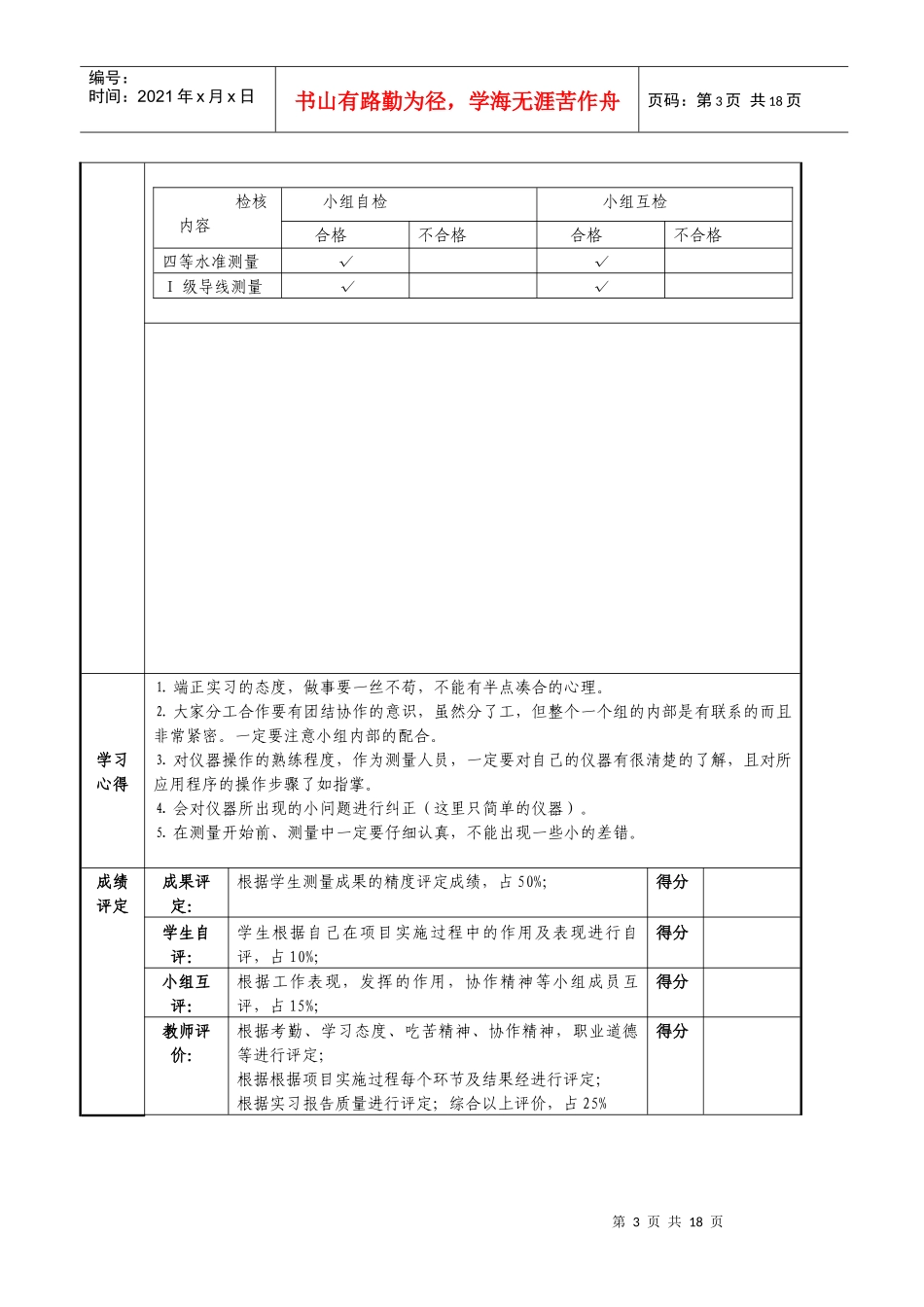

518≤1/8000065≤1/35000第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页线路控制桩复测任务的实施1、四等水准点复测作业过程4、四等导线测量作业过程复测结果1、复测结果(1)平面复测结果:详见附表二(2)高程复测结果:详见附表二2、控制桩复测结果的检核:详见附表二第3页共18页第2页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共18页检
