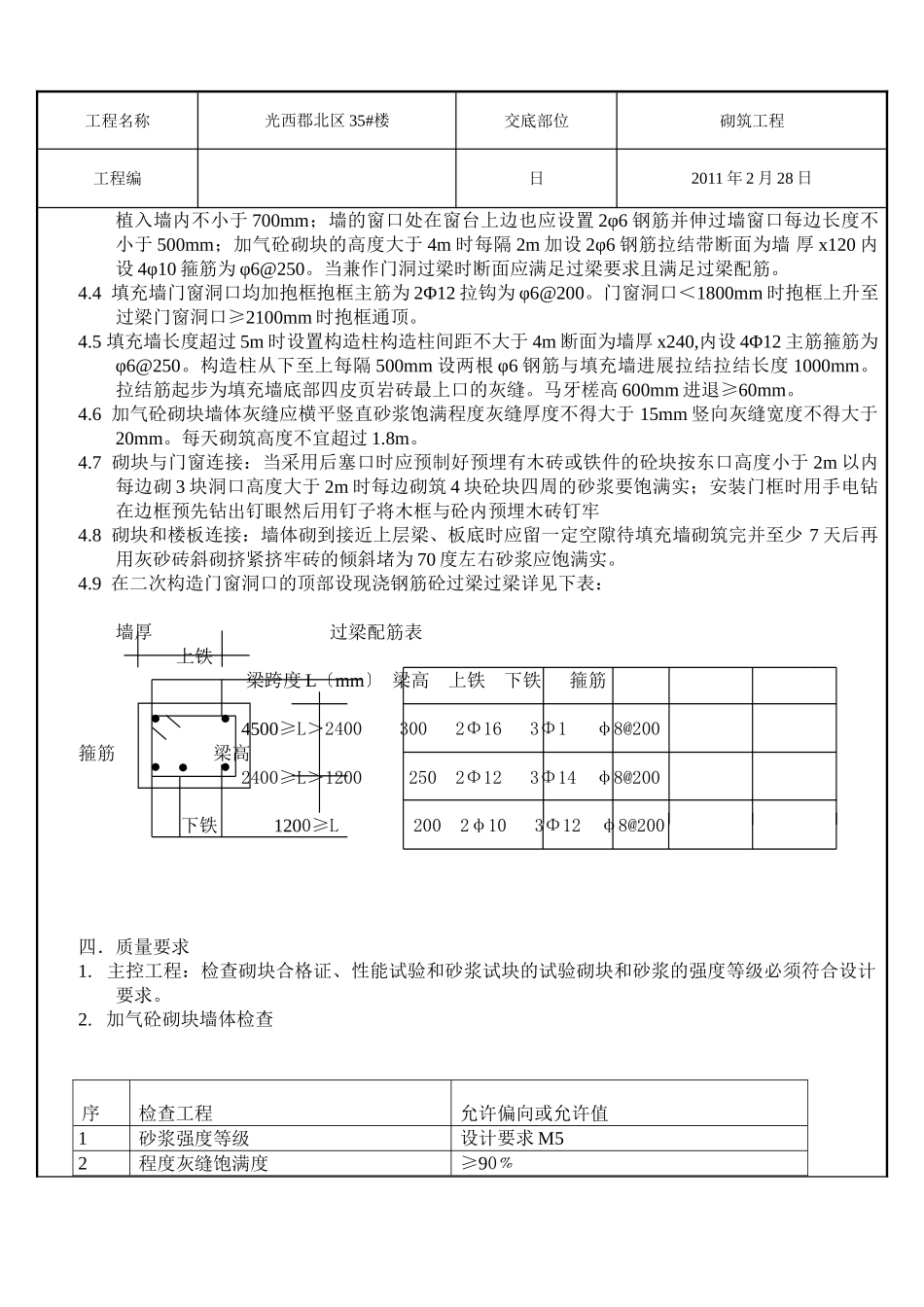

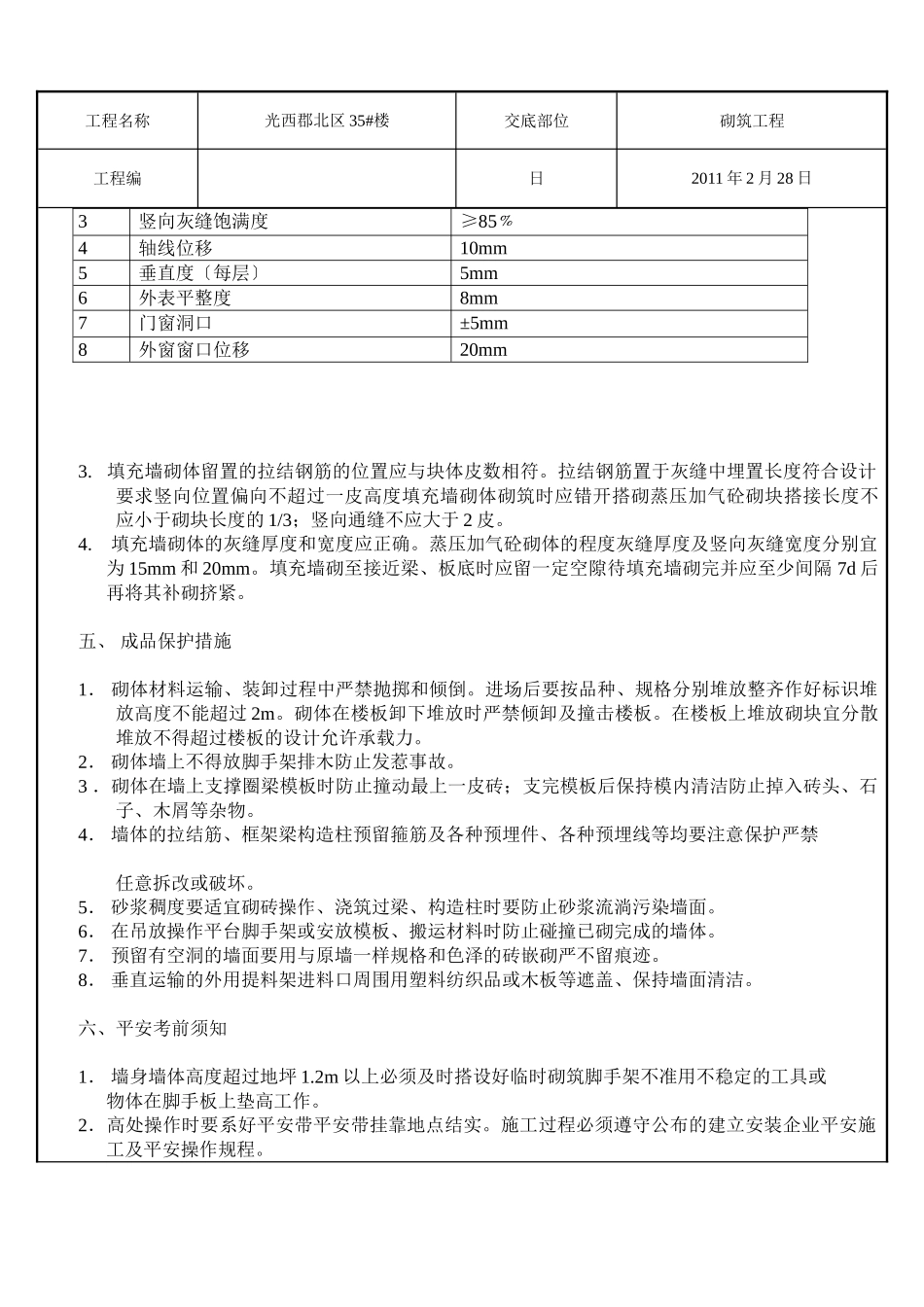

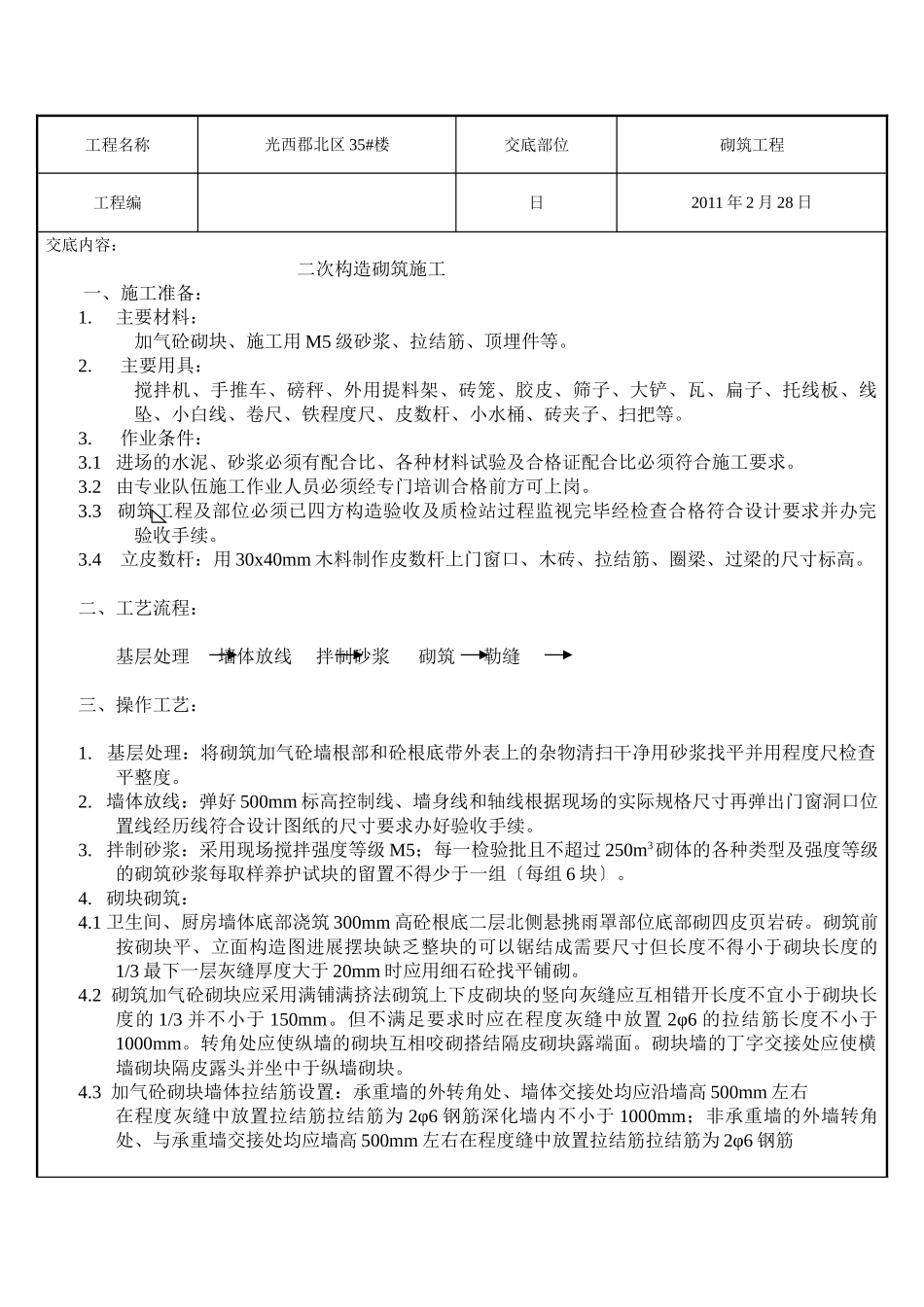

工程名称光西郡北区35#楼交底部位砌筑工程工程编日2011年2月28日交底内容:二次构造砌筑施工一、施工准备:1.主要材料:加气砼砌块、施工用M5级砂浆、拉结筋、顶埋件等。2.主要用具:搅拌机、手推车、磅秤、外用提料架、砖笼、胶皮、筛子、大铲、瓦、扁子、托线板、线坠、小白线、卷尺、铁程度尺、皮数杆、小水桶、砖夹子、扫把等。3.作业条件:3.1进场的水泥、砂浆必须有配合比、各种材料试验及合格证配合比必须符合施工要求。3.2由专业队伍施工作业人员必须经专门培训合格前方可上岗。3.3砌筑工程及部位必须已四方构造验收及质检站过程监视完毕经检查合格符合设计要求并办完验收手续。3.4立皮数杆:用30x40mm木料制作皮数杆上门窗口、木砖、拉结筋、圈梁、过梁的尺寸标高。二、工艺流程:基层处理墙体放线拌制砂浆砌筑勒缝三、操作工艺:1.基层处理:将砌筑加气砼墙根部和砼根底带外表上的杂物清扫干净用砂浆找平并用程度尺检查平整度。2.墙体放线:弹好500mm标高控制线、墙身线和轴线根据现场的实际规格尺寸再弹出门窗洞口位置线经历线符合设计图纸的尺寸要求办好验收手续。3.拌制砂浆:采用现场搅拌强度等级M5;每一检验批且不超过250m3砌体的各种类型及强度等级的砌筑砂浆每取样养护试块的留置不得少于一组〔每组6块〕。4.砌块砌筑:4.1卫生间、厨房墙体底部浇筑300mm高砼根底二层北侧悬挑雨罩部位底部砌四皮页岩砖。砌筑前按砌块平、立面构造图进展摆块缺乏整块的可以锯结成需要尺寸但长度不得小于砌块长度的1/3最下一层灰缝厚度大于20mm时应用细石砼找平铺砌。4.2砌筑加气砼砌块应采用满铺满挤法砌筑上下皮砌块的竖向灰缝应互相错开长度不宜小于砌块长度的1/3并不小于150mm。但不满足要求时应在程度灰缝中放置2φ6的拉结筋长度不小于1000mm。转角处应使纵墙的砌块互相咬砌搭结隔皮砌块露端面。砌块墙的丁字交接处应使横墙砌块隔皮露头并坐中于纵墙砌块。4.3加气砼砌块墙体拉结筋设置:承重墙的外转角处、墙体交接处均应沿墙高500mm左右在程度灰缝中放置拉结筋拉结筋为2φ6钢筋深化墙内不小于1000mm;非承重墙的外墙转角处、与承重墙交接处均应墙高500mm左右在程度缝中放置拉结筋拉结筋为2φ6钢筋工程名称光西郡北区35#楼交底部位砌筑工程工程编日2011年2月28日植入墙内不小于700mm;墙的窗口处在窗台上边也应设置2φ6钢筋并伸过墙窗口每边长度不小于500mm;加气砼砌块的高度大于4m时每隔2m加设2φ6钢筋拉结带断面为墙厚x120内设4φ10箍筋为φ6@250。当兼作门洞过梁时断面应满足过梁要求且满足过梁配筋。4.4填充墙门窗洞口均加抱框抱框主筋为2Φ12拉钩为φ6@200。门窗洞口<1800mm时抱框上升至过梁门窗洞口≥2100mm时抱框通顶。4.5填充墙长度超过5m时设置构造柱构造柱间距不大于4m断面为墙厚x240,内设4Φ12主筋箍筋为φ6@250。构造柱从下至上每隔500mm设两根φ6钢筋与填充墙进展拉结拉结长度1000mm。拉结筋起步为填充墙底部四皮页岩砖最上口的灰缝。马牙槎高600mm进退≥60mm。4.6加气砼砌块墙体灰缝应横平竖直砂浆饱满程度灰缝厚度不得大于15mm竖向灰缝宽度不得大于20mm。每天砌筑高度不宜超过1.8m。4.7砌块与门窗连接:当采用后塞口时应预制好预埋有木砖或铁件的砼块按东口高度小于2m以内每边砌3块洞口高度大于2m时每边砌筑4块砼块四周的砂浆要饱满实;安装门框时用手电钻在边框预先钻出钉眼然后用钉子将木框与砼内预埋木砖钉牢4.8砌块和楼板连接:墙体砌到接近上层梁、板底时应留一定空隙待填充墙砌筑完并至少7天后再用灰砂砖斜砌挤紧挤牢砖的倾斜堵为70度左右砂浆应饱满实。4.9在二次构造门窗洞口的顶部设现浇钢筋砼过梁过梁详见下表:墙厚过梁配筋表上铁梁跨度L〔mm〕梁高上铁下铁箍筋4500≥L>24003002Φ163Φ1φ8@200箍筋梁高2400≥L>12002502Φ123Φ14φ8@200下铁1200≥L2002φ103Φ12φ8@200四.质量要求1.主控工程:检查砌块合格证、性能试验和砂浆试块的试验砌块和砂浆的强度等级必须符合设计要求。2.加气砼砌块墙体检查序检查工程允许偏向或允许值1砂浆强度等级设计要求M52程度灰缝饱满度≥90﹪工程名称光西郡北区35#楼交底部位砌筑工程工程编日2011年2月28日3竖...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

二次结构砌筑施工技术交底

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
