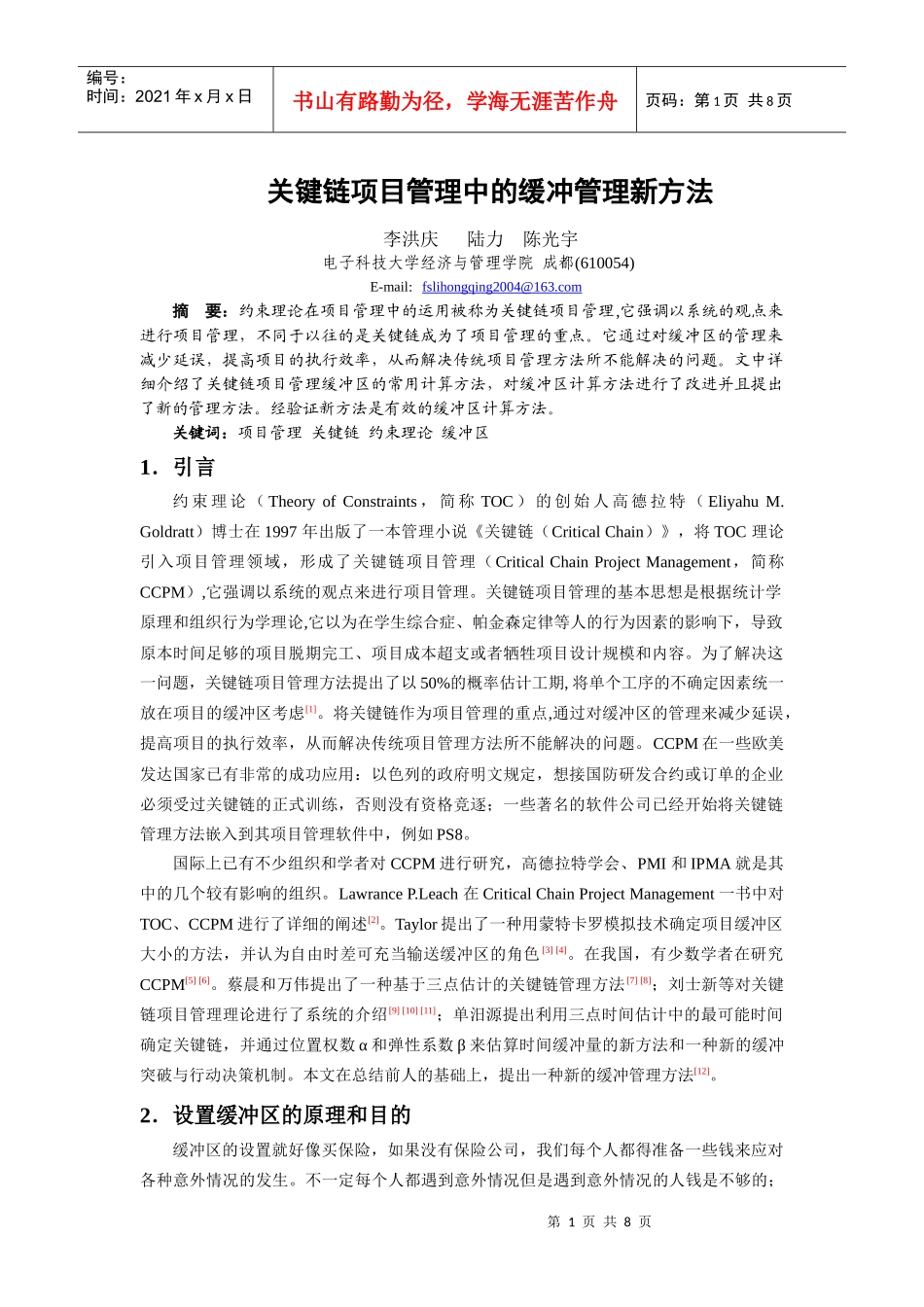

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页关键链项目管理中的缓冲管理新方法李洪庆陆力陈光宇电子科技大学经济与管理学院成都(610054)E-mail:fslihongqing2004@163
com摘要:约束理论在项目管理中的运用被称为关键链项目管理,它强调以系统的观点来进行项目管理,不同于以往的是关键链成为了项目管理的重点
它通过对缓冲区的管理来减少延误,提高项目的执行效率,从而解决传统项目管理方法所不能解决的问题
文中详细介绍了关键链项目管理缓冲区的常用计算方法,对缓冲区计算方法进行了改进并且提出了新的管理方法
经验证新方法是有效的缓冲区计算方法
关键词:项目管理关键链约束理论缓冲区1.引言约束理论(TheoryofConstraints,简称TOC)的创始人高德拉特(EliyahuM
Goldratt)博士在1997年出版了一本管理小说《关键链(CriticalChain)》,将TOC理论引入项目管理领域,形成了关键链项目管理(CriticalChainProjectManagement,简称CCPM),它强调以系统的观点来进行项目管理
关键链项目管理的基本思想是根据统计学原理和组织行为学理论,它以为在学生综合症、帕金森定律等人的行为因素的影响下,导致原本时间足够的项目脱期完工、项目成本超支或者牺牲项目设计规模和内容
为了解决这一问题,关键链项目管理方法提出了以50%的概率估计工期,将单个工序的不确定因素统一放在项目的缓冲区考虑[1]
将关键链作为项目管理的重点,通过对缓冲区的管理来减少延误,提高项目的执行效率,从而解决传统项目管理方法所不能解决的问题
CCPM在一些欧美发达国家已有非常的成功应用:以色列的政府明文规定,想接国防研发合约或订单的企业必须受过关键链的正式训练,否则没有资格竞逐;一些著名的软件公司已经开始将关
