第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页公路工程费用索赔实践一、承包商可提出索赔的合同条款承包商在开工初期全面、细致地阅读合同文件的各个组成部分是非常必要的,通过研读合同文件中有关索赔的条款,形成超前的索赔意识,有利于承包商在施工过程中抓住每一索赔机会
《FIDIC土木工程施工合同》通用条款中,承包商可据以向业主提出索赔的条款见表一

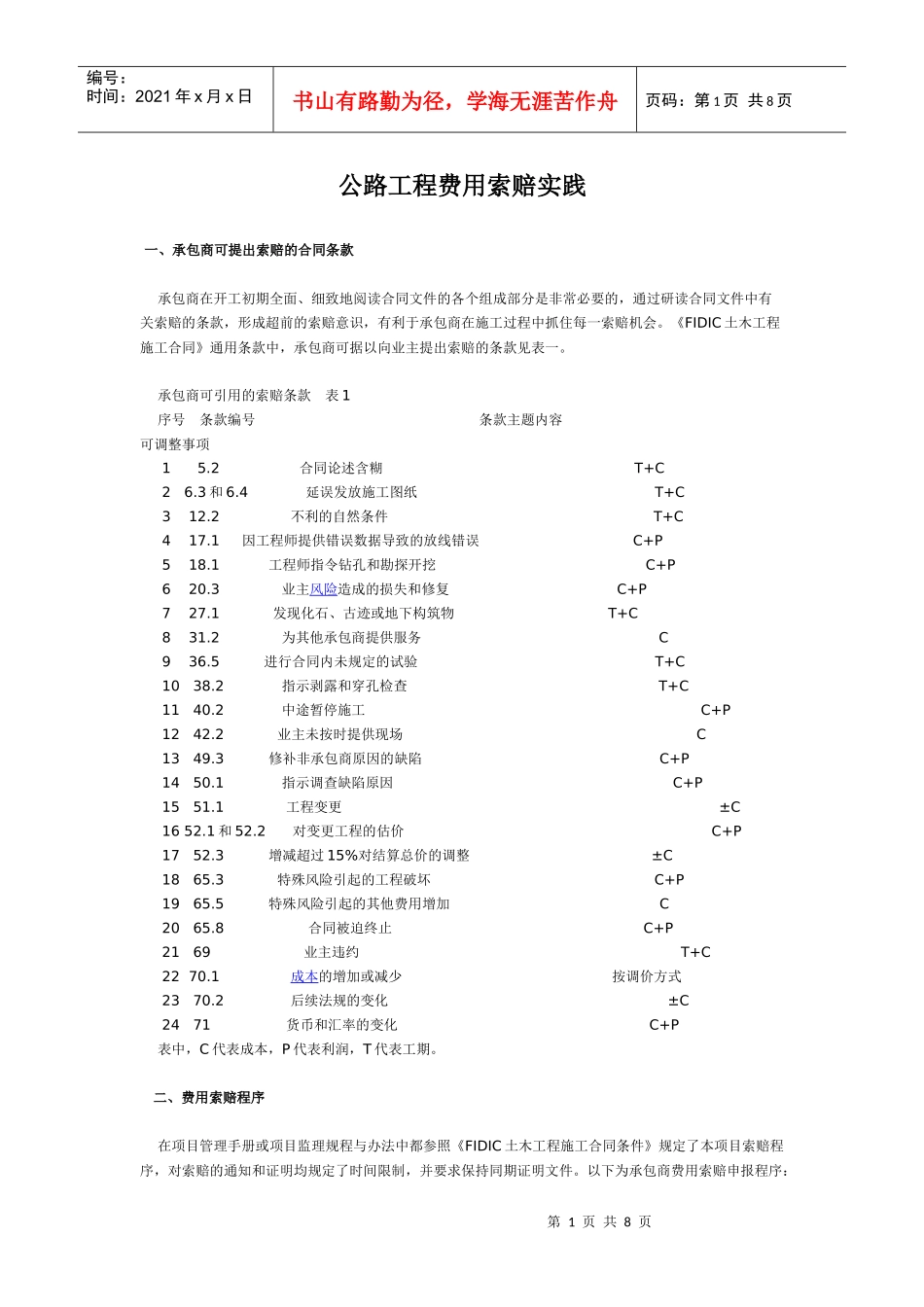

承包商可引用的索赔条款表1序号条款编号条款主题内容可调整事项15
2合同论述含糊T+C26
4延误发放施工图纸T+C312
2不利的自然条件T+C417
1因工程师提供错误数据导致的放线错误C+P518
1工程师指令钻孔和勘探开挖C+P620
3业主风险造成的损失和修复C+P727
1发现化石、古迹或地下构筑物T+C831
2为其他承包商提供服务C936
5进行合同内未规定的试验T+C1038
2指示剥露和穿孔检查T+C1140
2中途暂停施工C+P1242
2业主未按时提供现场C1349
3修补非承包商原因的缺陷C+P1450
1指示调查缺陷原因C+P1551
1工程变更±C1652
2对变更工程的估价C+P1752
3增减超过15%对结算总价的调整±C1865
3特殊风险引起的工程破坏C+P1965
5特殊风险引起的其他费用增加C2065
8合同被迫终止C+P2169业主违约T+C2270
1成本的增加或减少按调价方式2370
2后续法规的变化±C2471货币和汇率的变化C+P表中,C代表成本,P代表利润,T代表工期
二、费用索赔程序在项目管理手册或项目监理规程与办法中都参照《FIDIC土木工程施工合同条件》规定了本项目索赔程序,对索赔的通知和证明均规定了时间限制,并要求保持同期证明文件
以下为承包商费用索赔申报程序:第2页共8页第1页共8页编号:时间:2021年x月x日书
