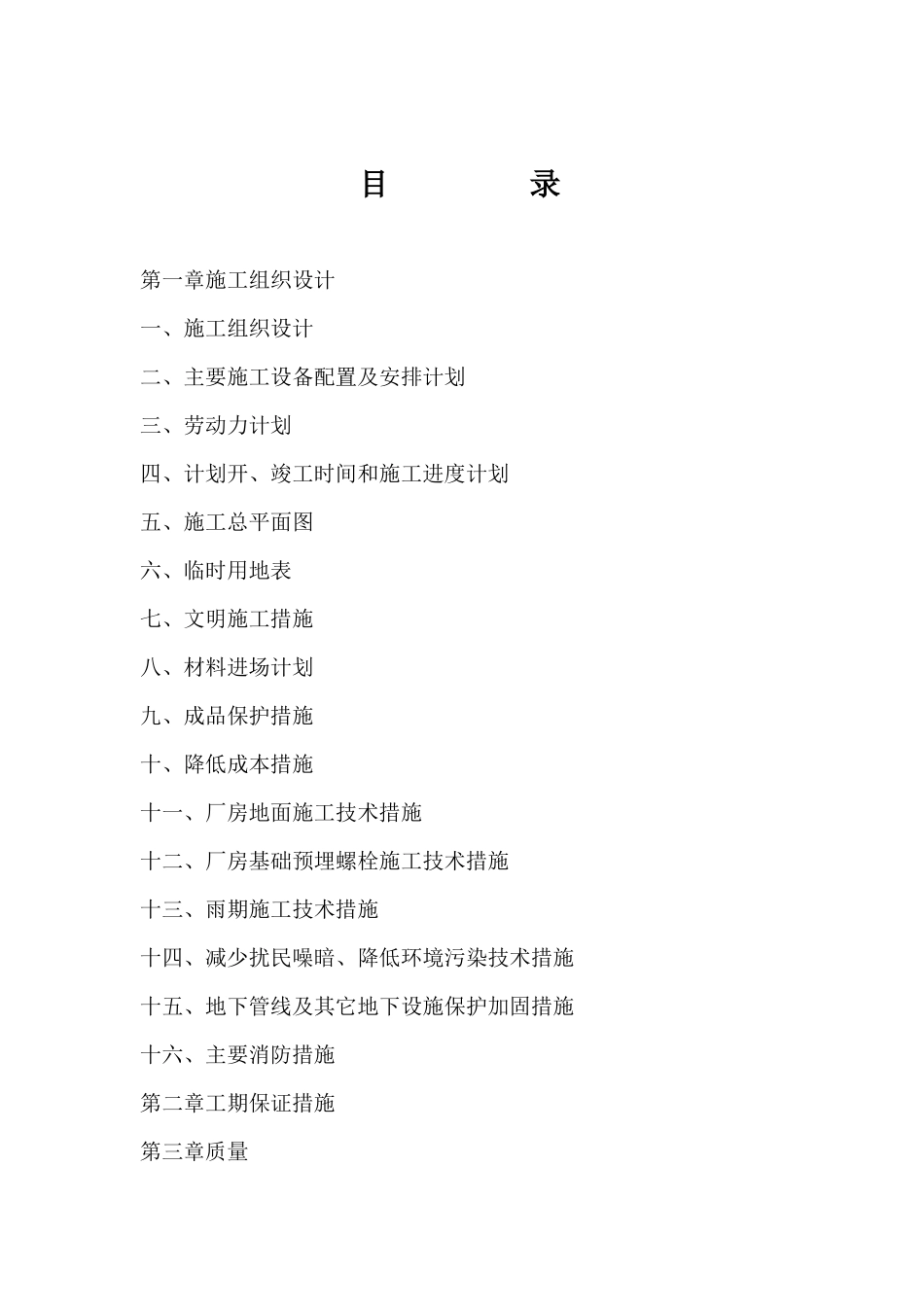

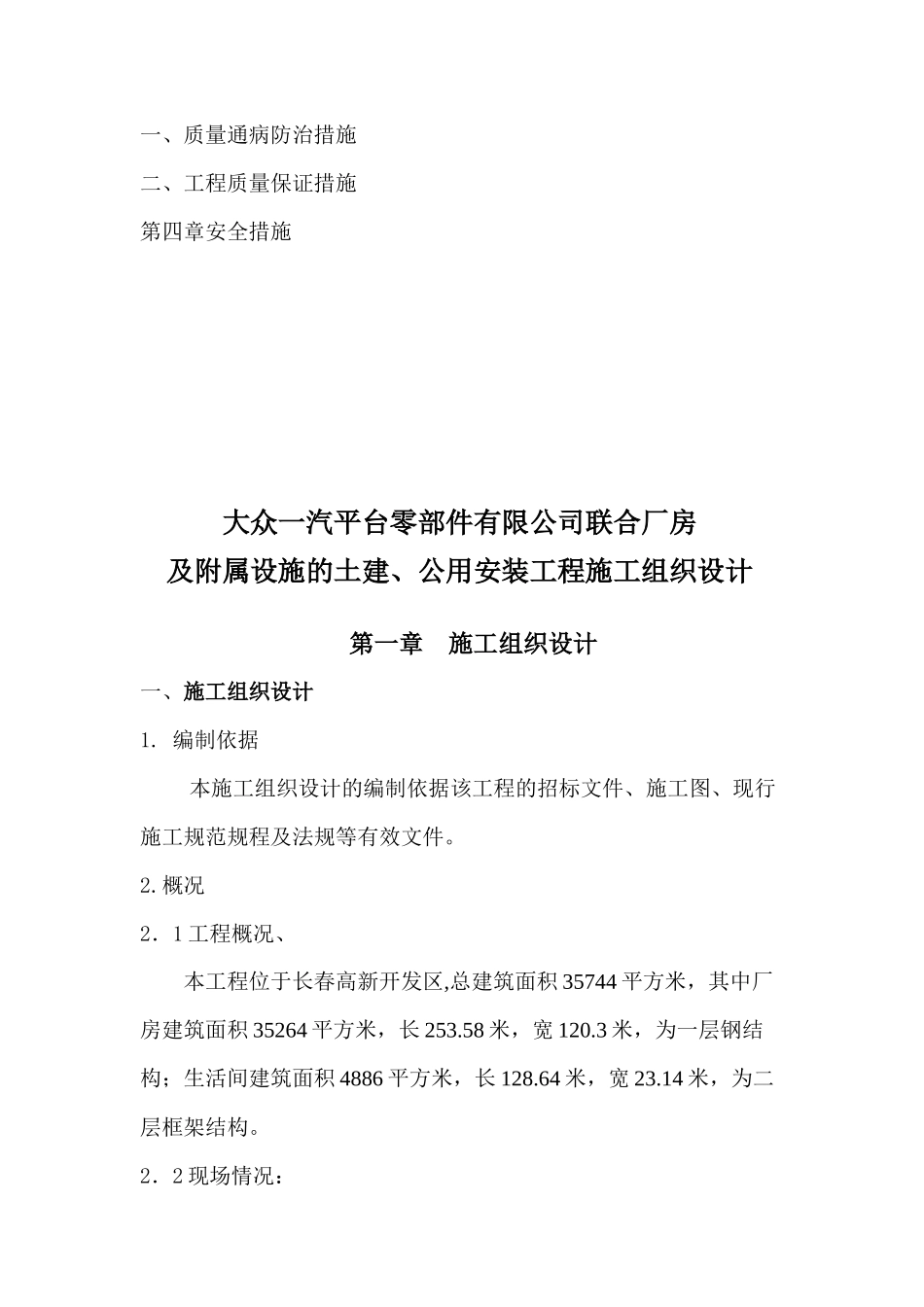

目录第一章施工组织设计一、施工组织设计二、主要施工设备配置及安排计划三、劳动力计划四、计划开、竣工时间和施工进度计划五、施工总平面图六、临时用地表七、文明施工措施八、材料进场计划九、成品保护措施十、降低成本措施十一、厂房地面施工技术措施十二、厂房基础预埋螺栓施工技术措施十三、雨期施工技术措施十四、减少扰民噪暗、降低环境污染技术措施十五、地下管线及其它地下设施保护加固措施十六、主要消防措施第二章工期保证措施第三章质量一、质量通病防治措施二、工程质量保证措施第四章安全措施大众一汽平台零部件有限公司联合厂房及附属设施的土建、公用安装工程施工组织设计第一章施工组织设计一、施工组织设计1
编制依据本施工组织设计的编制依据该工程的招标文件、施工图、现行施工规范规程及法规等有效文件
概况2.1工程概况、本工程位于长春高新开发区,总建筑面积35744平方米,其中厂房建筑面积35264平方米,长253
58米,宽120
3米,为一层钢结构;生活间建筑面积4886平方米,长128
64米,宽23
14米,为二层框架结构

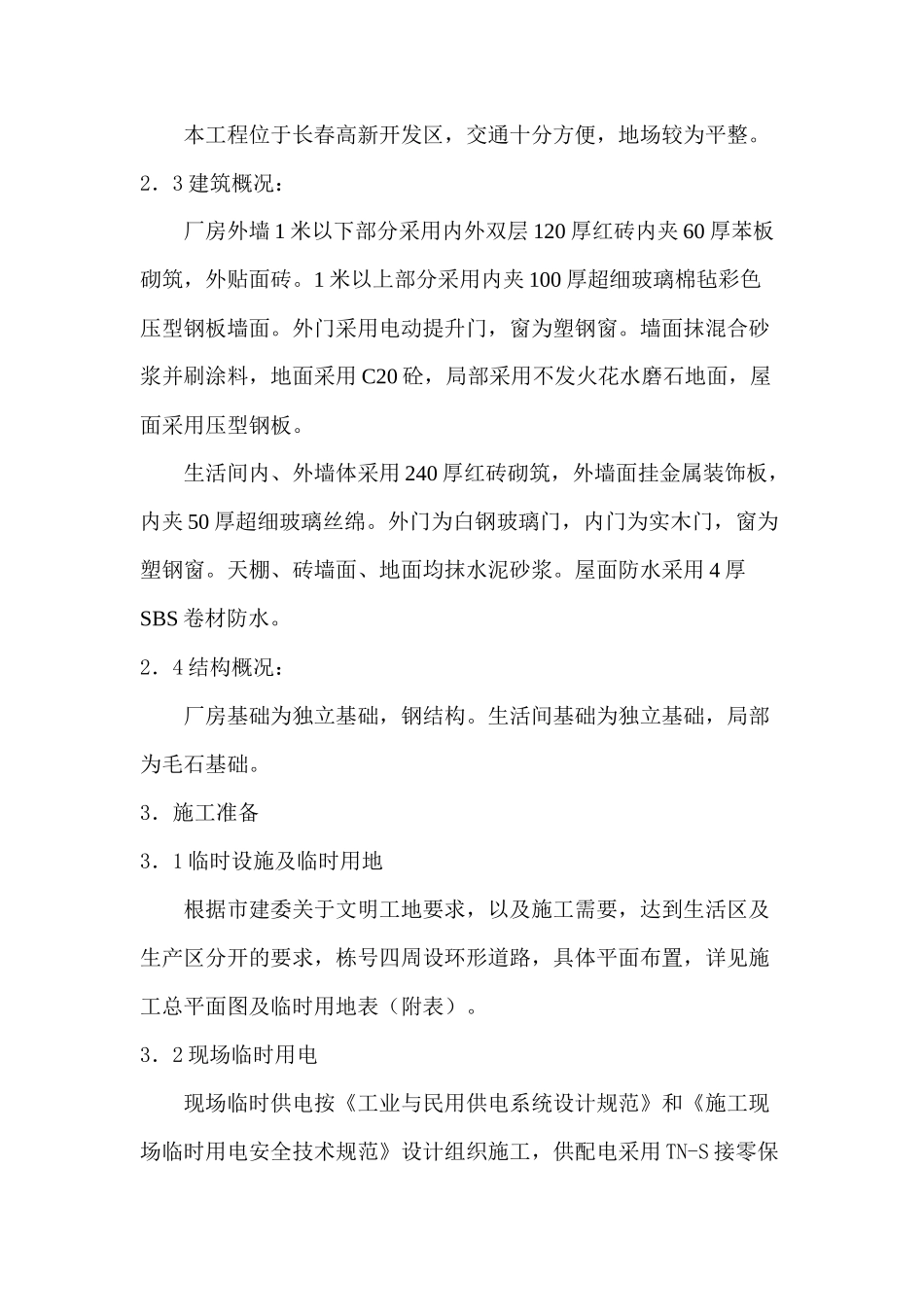

2.2现场情况:本工程位于长春高新开发区,交通十分方便,地场较为平整
2.3建筑概况:厂房外墙1米以下部分采用内外双层120厚红砖内夹60厚苯板砌筑,外贴面砖
1米以上部分采用内夹100厚超细玻璃棉毡彩色压型钢板墙面
外门采用电动提升门,窗为塑钢窗
墙面抹混合砂浆并刷涂料,地面采用C20砼,局部采用不发火花水磨石地面,屋面采用压型钢板
生活间内、外墙体采用240厚红砖砌筑,外墙面挂金属装饰板,内夹50厚超细玻璃丝绵
外门为白钢玻璃门,内门为实木门,窗为塑钢窗
天棚、砖墙面、地面均抹水泥砂浆
屋面防水采用4厚SBS卷材防水
2.4结构概况:厂房基础为独立基础,钢结构
生活间基础为独立基础,局部为毛石基础
3.施工准备3.1临时设施及临时用地根据市建委关于文明工地要求,以及施工
