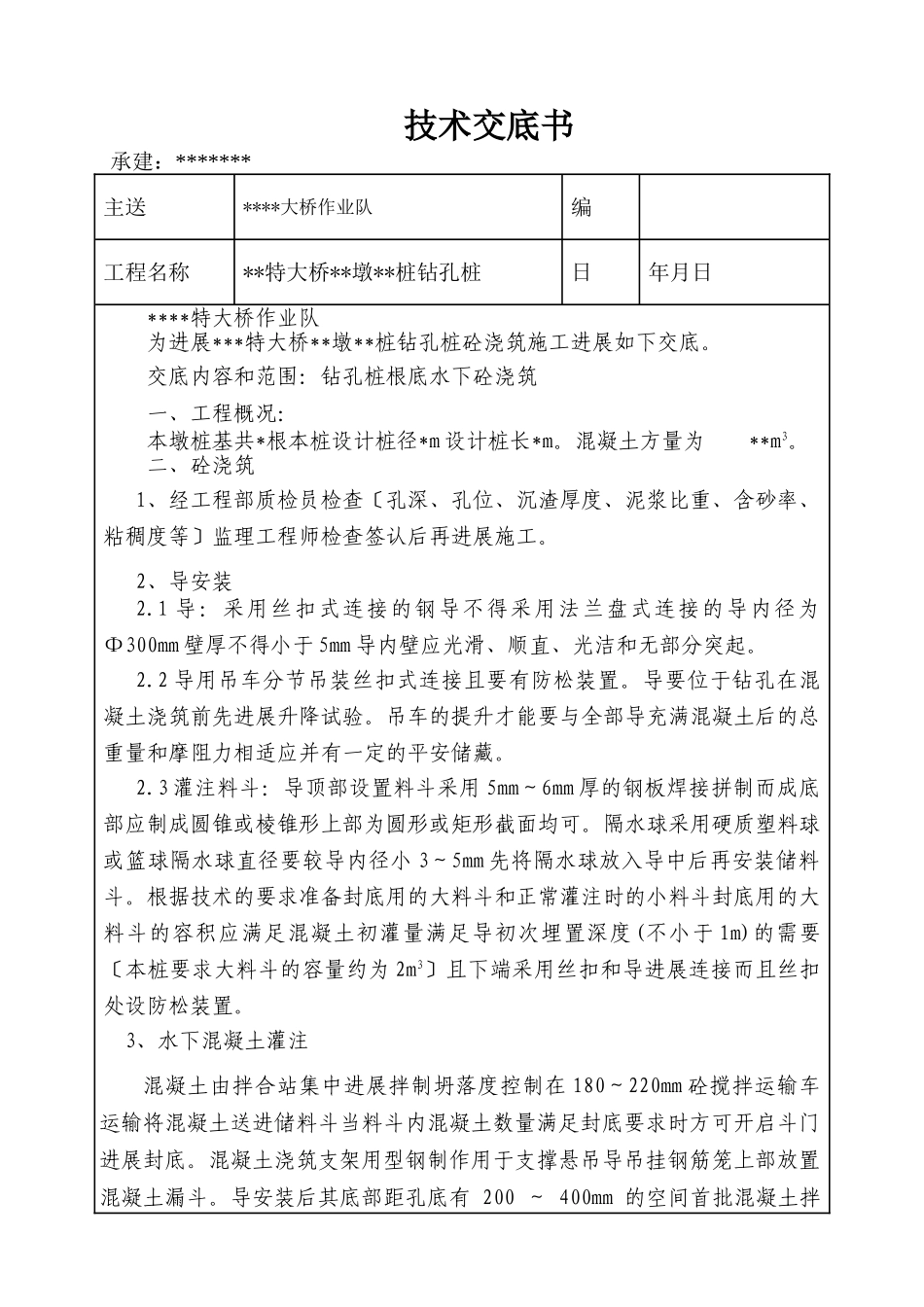

技术交底书承建:*******主送****大桥作业队编工程名称**特大桥**墩**桩钻孔桩日年月日****特大桥作业队为进展***特大桥**墩**桩钻孔桩砼浇筑施工进展如下交底
交底内容和范围:钻孔桩根底水下砼浇筑一、工程概况:本墩桩基共*根本桩设计桩径*m设计桩长*m
混凝土方量为**m3
二、砼浇筑1、经工程部质检员检查〔孔深、孔位、沉渣厚度、泥浆比重、含砂率、粘稠度等〕监理工程师检查签认后再进展施工
2、导安装2
1导:采用丝扣式连接的钢导不得采用法兰盘式连接的导内径为Φ300mm壁厚不得小于5mm导内壁应光滑、顺直、光洁和无部分突起
2导用吊车分节吊装丝扣式连接且要有防松装置
导要位于钻孔在混凝土浇筑前先进展升降试验
吊车的提升才能要与全部导充满混凝土后的总重量和摩阻力相适应并有一定的平安储藏
3灌注料斗:导顶部设置料斗采用5mm~6mm厚的钢板焊接拼制而成底部应制成圆锥或棱锥形上部为圆形或矩形截面均可
隔水球采用硬质塑料球或篮球隔水球直径要较导内径小3~5mm先将隔水球放入导中后再安装储料斗
根据技术的要求准备封底用的大料斗和正常灌注时的小料斗封底用的大料斗的容积应满足混凝土初灌量满足导初次埋置深度(不小于1m)的需要〔本桩要求大料斗的容量约为2m3〕且下端采用丝扣和导进展连接而且丝扣处设防松装置
3、水下混凝土灌注混凝土由拌合站集中进展拌制坍落度控制在180~220mm砼搅拌运输车运输将混凝土送进储料斗当料斗内混凝土数量满足封底要求时方可开启斗门进展封底
混凝土浇筑支架用型钢制作用于支撑悬吊导吊挂钢筋笼上部放置混凝土漏斗
导安装后其底部距孔底有200~400mm的空间首批混凝土拌和物下落后混凝土应连续灌注
已拆下的节要立即清洗干净堆放整齐

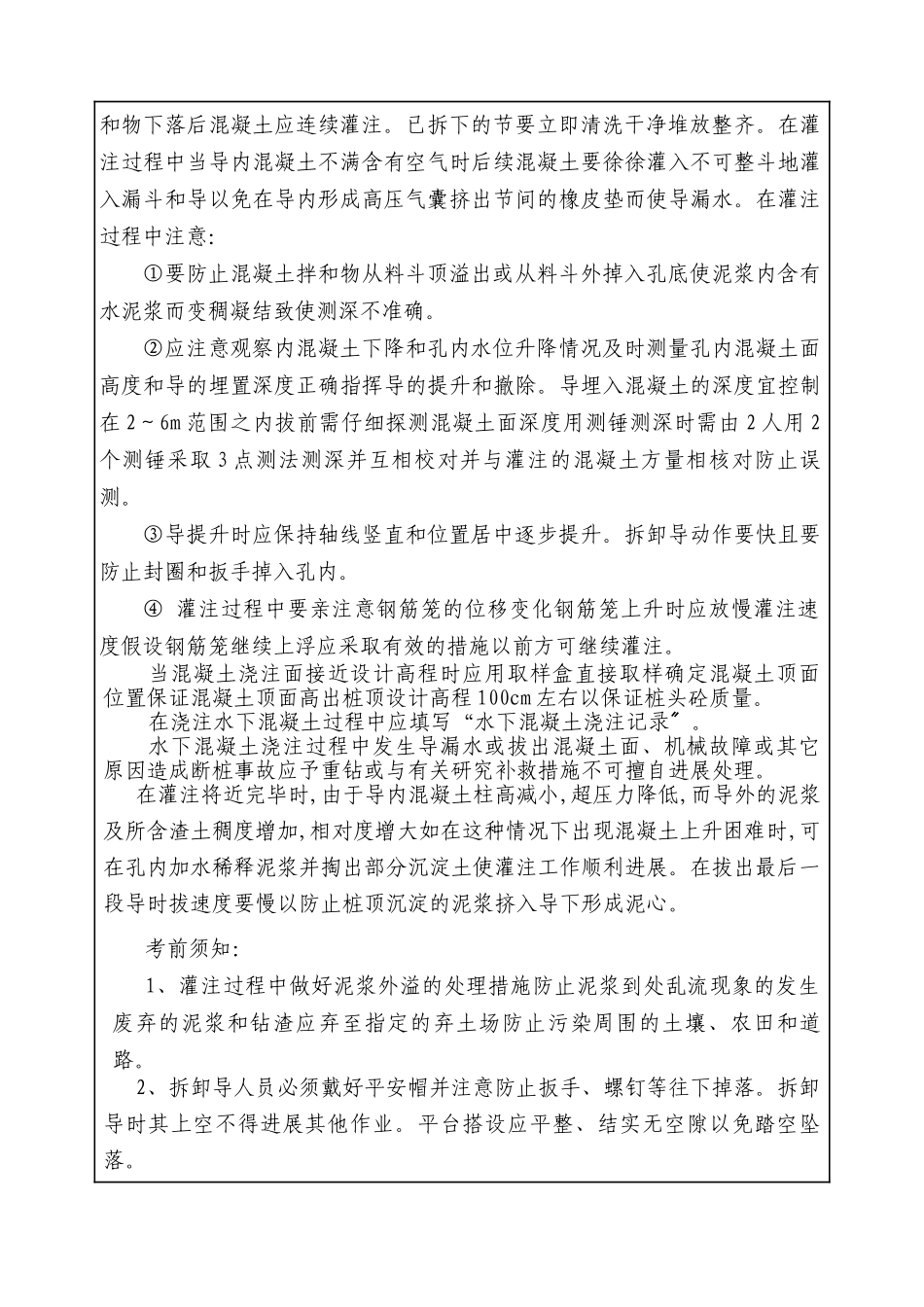

在灌注过程中当导内混凝土不满含有空气时后续混凝土要徐徐灌入不可整斗地灌入漏斗和导以免在导内形成高压气囊挤出节间的橡皮
