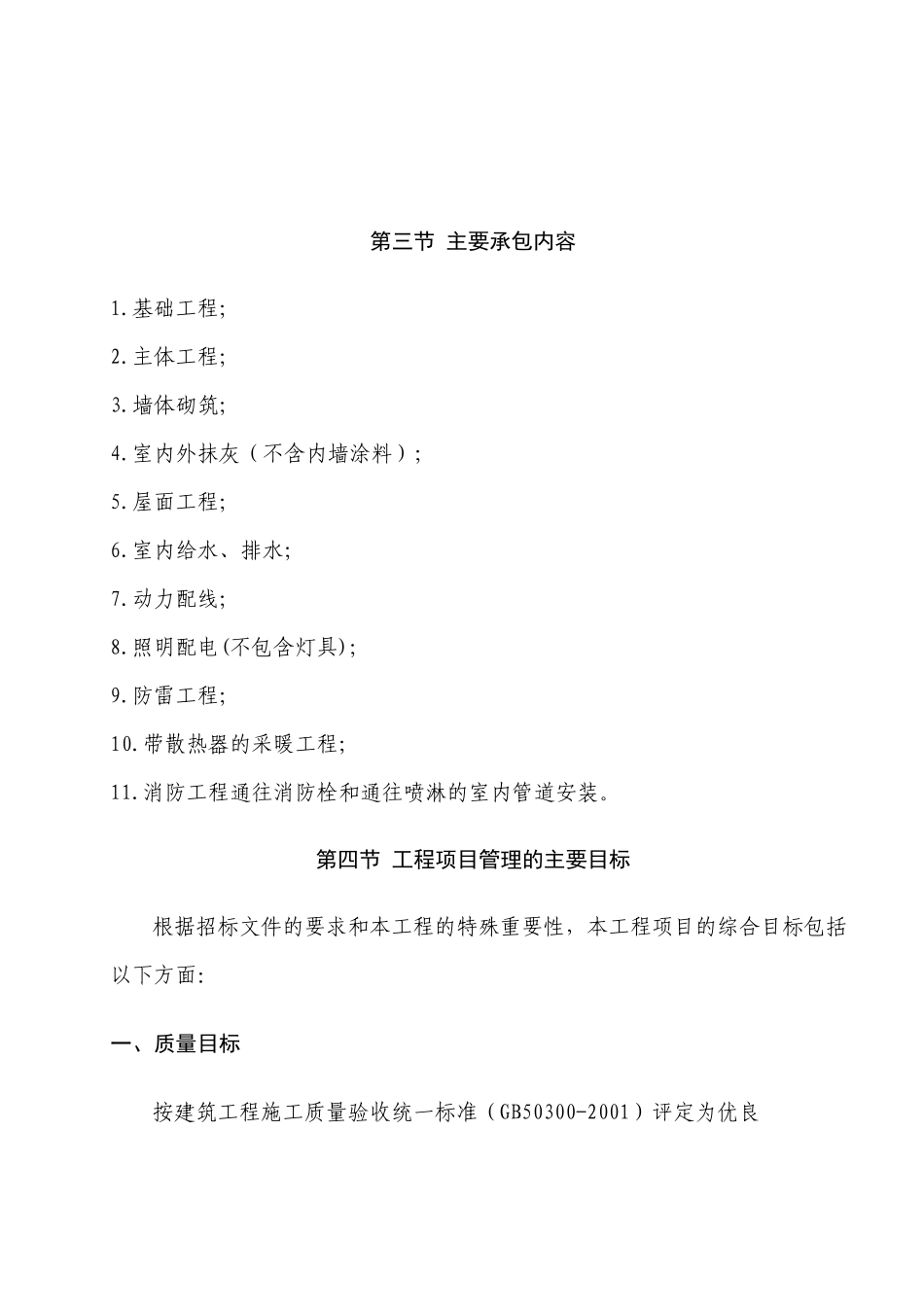

第三节主要承包内容1
基础工程;2
主体工程;3
墙体砌筑;4
室内外抹灰(不含内墙涂料);5
屋面工程;6
室内给水、排水;7
动力配线;8
照明配电(不包含灯具);9
防雷工程;10
带散热器的采暖工程;11
消防工程通往消防栓和通往喷淋的室内管道安装

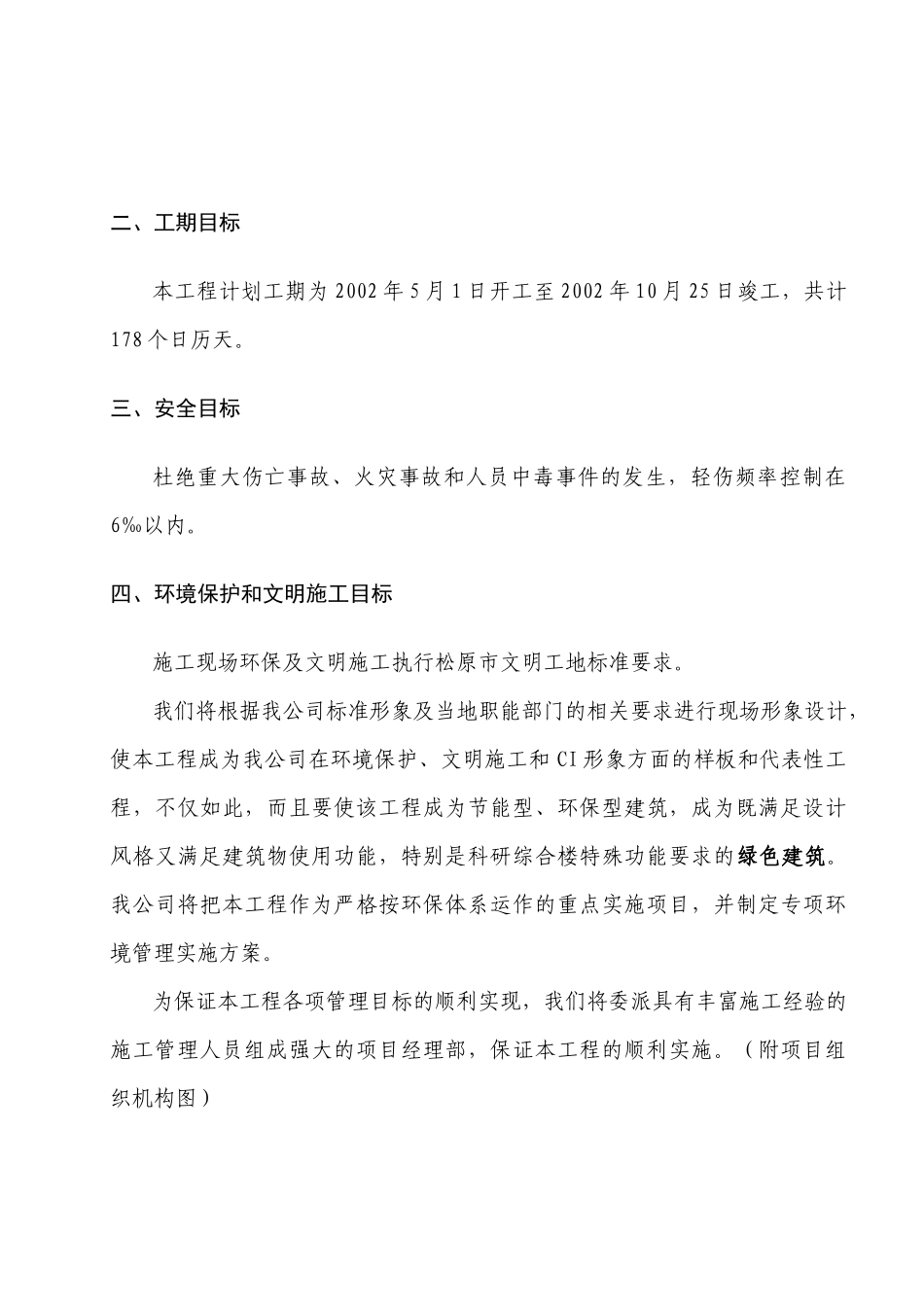

第四节工程项目管理的主要目标根据招标文件的要求和本工程的特殊重要性,本工程项目的综合目标包括以下方面:一、质量目标按建筑工程施工质量验收统一标准(GB50300-2001)评定为优良二、工期目标本工程计划工期为2002年5月1日开工至2002年10月25日竣工,共计178个日历天
三、安全目标杜绝重大伤亡事故、火灾事故和人员中毒事件的发生,轻伤频率控制在6‰以内
四、环境保护和文明施工目标施工现场环保及文明施工执行松原市文明工地标准要求
我们将根据我公司标准形象及当地职能部门的相关要求进行现场形象设计,使本工程成为我公司在环境保护、文明施工和CI形象方面的样板和代表性工程,不仅如此,而且要使该工程成为节能型、环保型建筑,成为既满足设计风格又满足建筑物使用功能,特别是科研综合楼特殊功能要求的绿色建筑
我公司将把本工程作为严格按环保体系运作的重点实施项目,并制定专项环境管理实施方案
为保证本工程各项管理目标的顺利实现,我们将委派具有丰富施工经验的施工管理人员组成强大的项目经理部,保证本工程的顺利实施

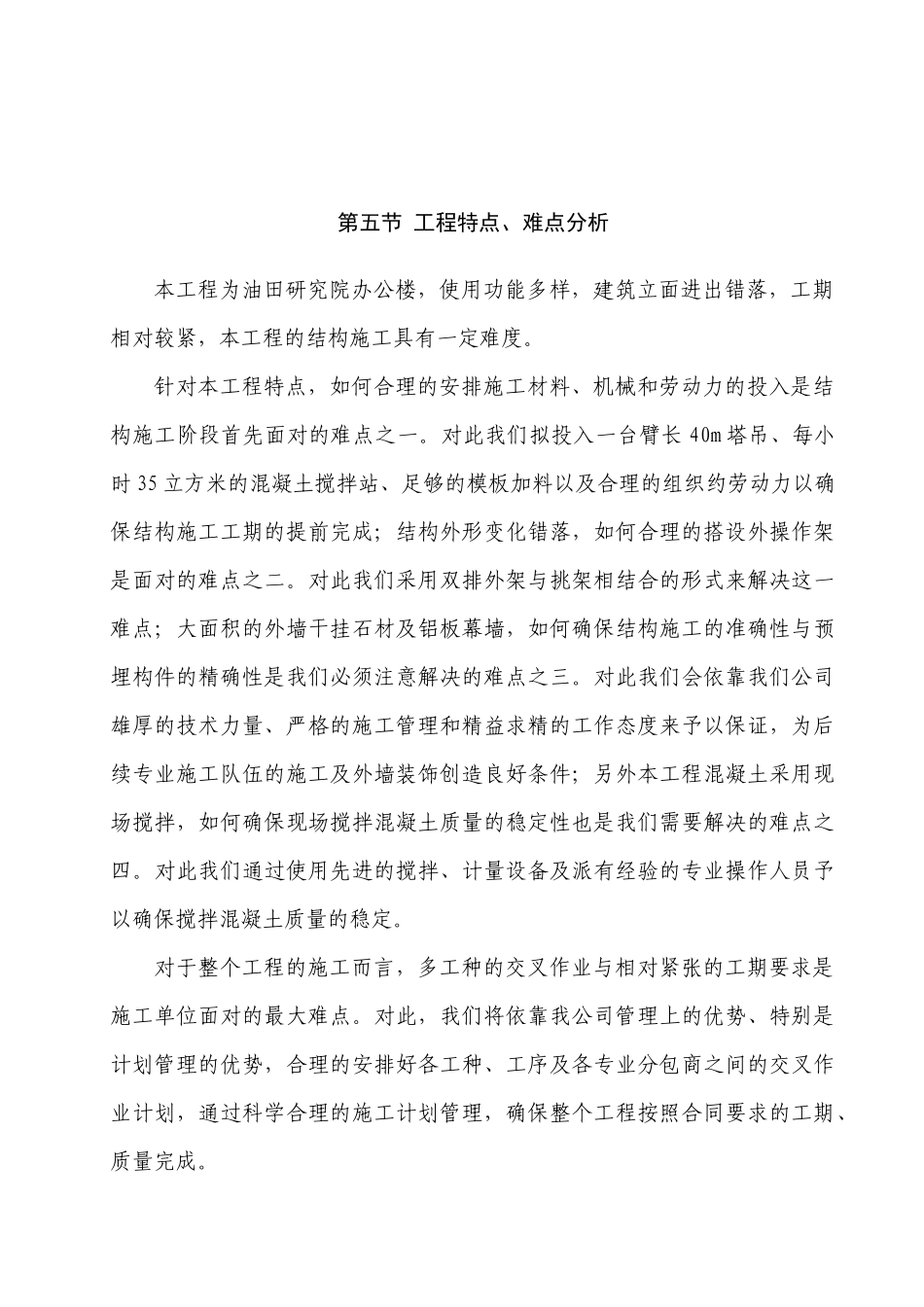

(附项目组织机构图)第五节工程特点、难点分析本工程为油田研究院办公楼,使用功能多样,建筑立面进出错落,工期相对较紧,本工程的结构施工具有一定难度
针对本工程特点,如何合理的安排施工材料、机械和劳动力的投入是结构施工阶段首先面对的难点之一
对此我们拟投入一台臂长40m塔吊、每小时35立方米的混凝土搅拌站、足够的模板加料以及合理的组织约劳动力以确保结构施工工期的提前完成;结构外形变化错落,如何合理的搭设外操作架是面对的难点之二
