第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页冲击锤在大面积基坑施工中的应用□广西南宁航道管理处梁劲松广西区港航管理局吕英鹰贵港港罗泊湾作业区二期工程港区工程是广西有史以来建设的最大内河港口
共建设7个内河1000t级泊位,形成年通过能力:件杂货180万t,集装箱5万TEU
其中,1#、3#、7#泊位为改建泊位
1#泊位在原半个旧泊位的基础上,增建半个泊位
1#泊位水工结构为双悬臂墩式结构码头,墩基础断面尺寸为6
80m,施工水位为30
00m,前方靠船墩均采用水下爆破、清渣方式进行基础开挖,由于新旧两个泊位墩基净距仅2
5m,旧墩基础面高程24
00m,新墩基础面高程22
80m,旧墩基高于新墩基1
20m,如采用水下爆破进行新墩基坑开挖,将危及旧墩的安全
冲击锤在国内桩基施工技术已十分成熟,在大面积基础施工中应用还不多,还需在施工中摸索和积累经验
在贵港港罗泊湾作业区港区工程施工中,考虑地质情况及对新旧建筑物的影响,经认真研究,采用钻密孔后用冲击锤破碎开挖方法,取得了成功
地质情况根据地质钻探资料,基坑底标高在25
5m之间,有一层1~2m的卵石夹泥覆盖层,岩面标高局部已经接近指定开挖标高,最大冲击破碎深度为2
60m左右,平均冲击破碎深度为1
在本工程冲孔桩基施工过程中,常有漏浆现象出现,说明本处岩溶、裂隙发育丰富,第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页水下爆破难度大
钻密孔为加速基坑岩石的破碎,减少充击过程中震动对旧墩的影响,冲击破碎前需要对破碎岩层进行密孔预钻
本基坑断面尺寸为5
00m,考虑岩层硬度和潜孔钻的操作规律,预钻密孔按0

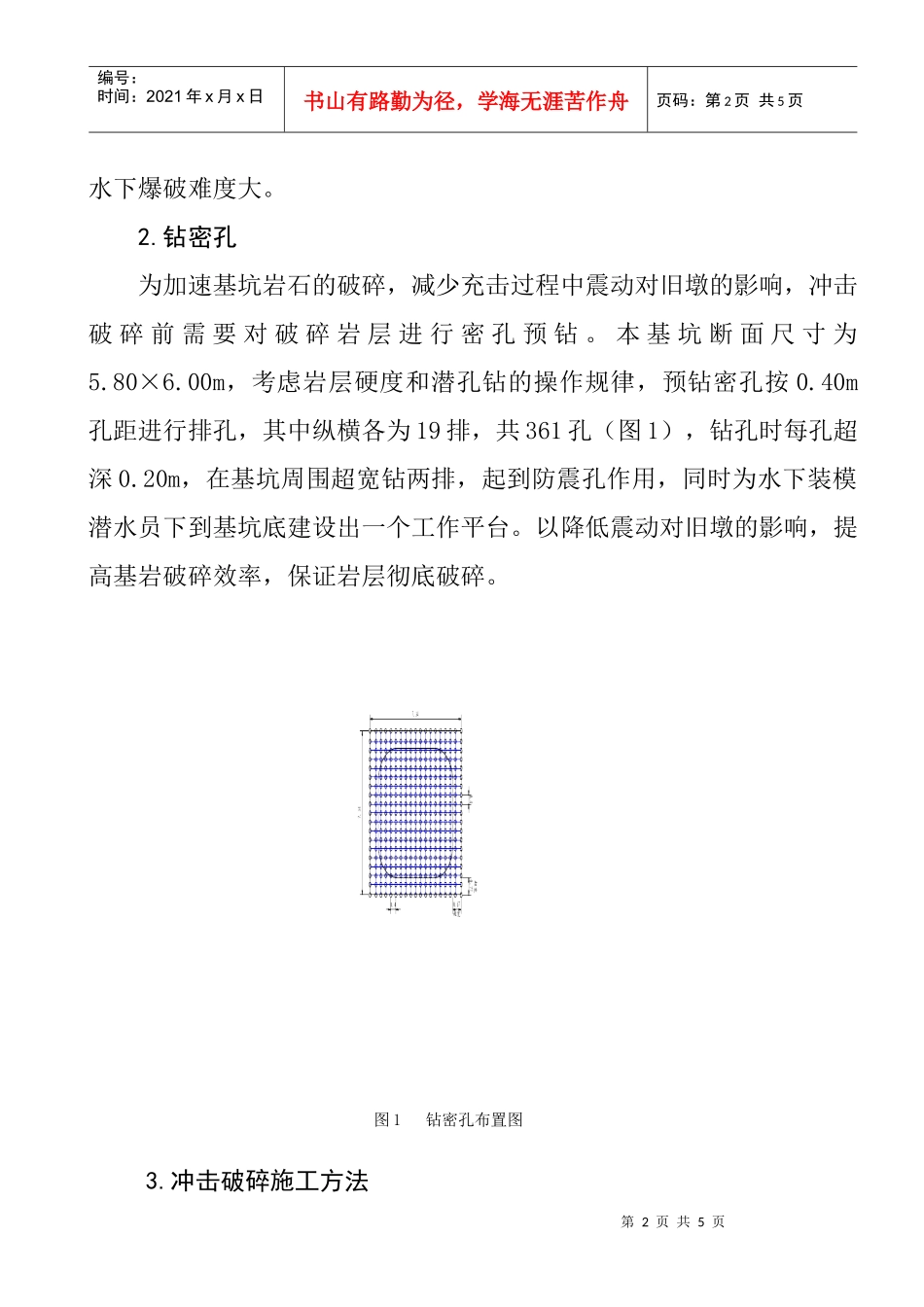

40m孔距进行排孔,其中纵横各为19排,共361孔(图1),钻孔时每孔超深0
