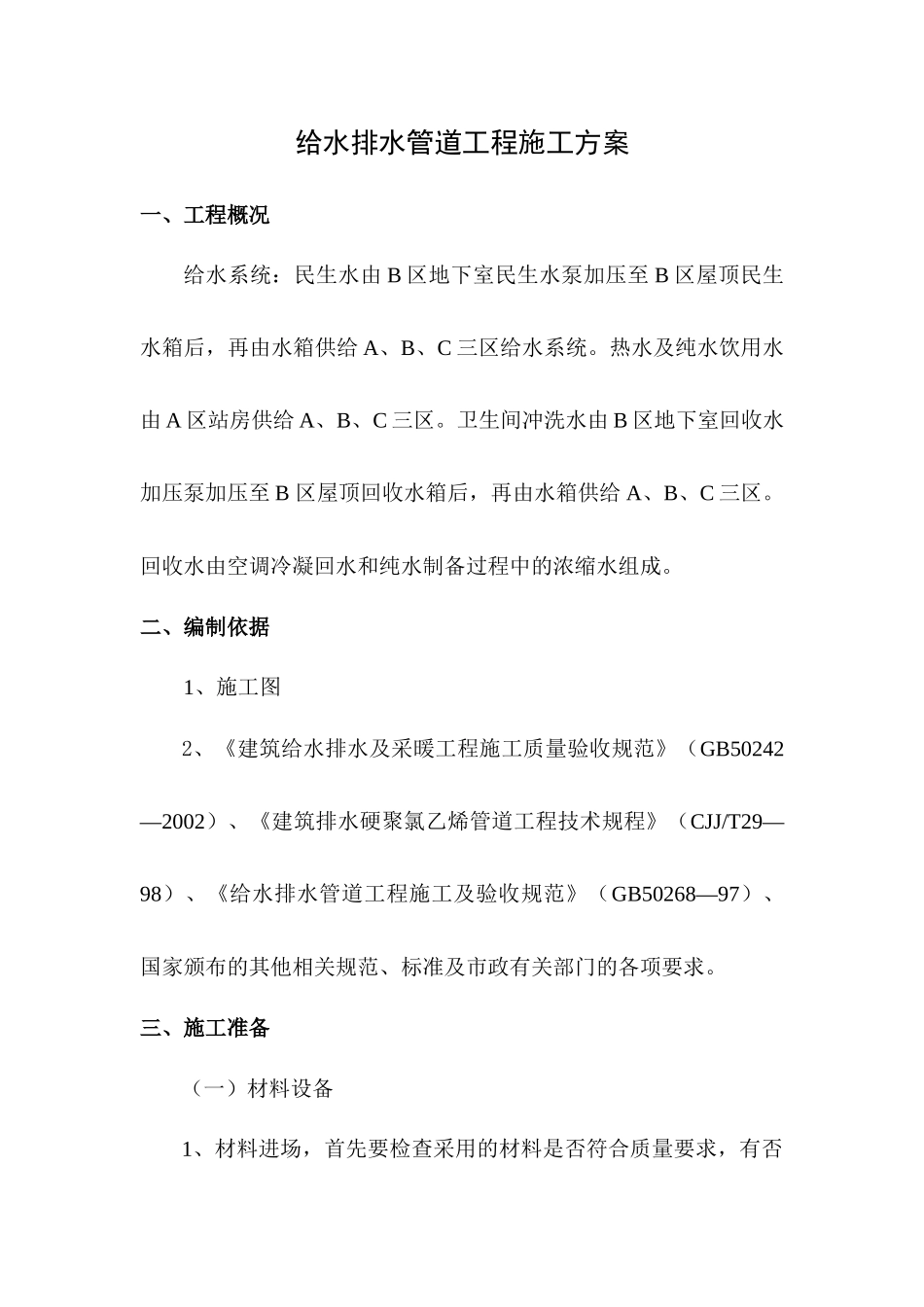

给水排水管道工程施工方案一、工程概况给水系统:民生水由B区地下室民生水泵加压至B区屋顶民生水箱后,再由水箱供给A、B、C三区给水系统
热水及纯水饮用水由A区站房供给A、B、C三区
卫生间冲洗水由B区地下室回收水加压泵加压至B区屋顶回收水箱后,再由水箱供给A、B、C三区
回收水由空调冷凝回水和纯水制备过程中的浓缩水组成
二、编制依据1、施工图2、《建筑给水排水及采暖工程施工质量验收规范》(GB50242—2002)、《建筑排水硬聚氯乙烯管道工程技术规程》(CJJ/T29—98)、《给水排水管道工程施工及验收规范》(GB50268—97)、国家颁布的其他相关规范、标准及市政有关部门的各项要求

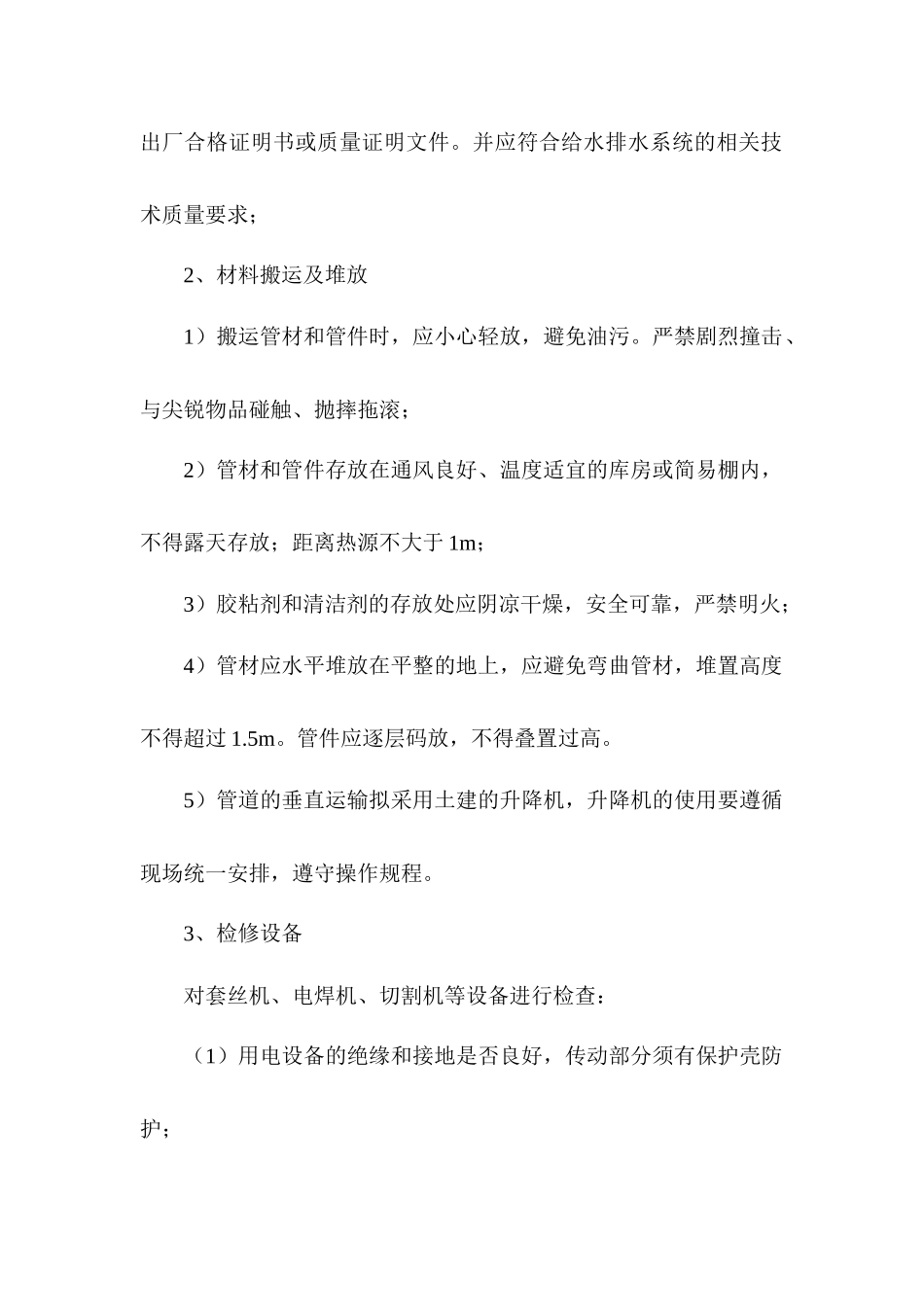

三、施工准备(一)材料设备1、材料进场,首先要检查采用的材料是否符合质量要求,有否出厂合格证明书或质量证明文件
并应符合给水排水系统的相关技术质量要求;2、材料搬运及堆放1)搬运管材和管件时,应小心轻放,避免油污
严禁剧烈撞击、与尖锐物品碰触、抛摔拖滚;2)管材和管件存放在通风良好、温度适宜的库房或简易棚内,不得露天存放;距离热源不大于1m;3)胶粘剂和清洁剂的存放处应阴凉干燥,安全可靠,严禁明火;4)管材应水平堆放在平整的地上,应避免弯曲管材,堆置高度不得超过1
管件应逐层码放,不得叠置过高
5)管道的垂直运输拟采用土建的升降机,升降机的使用要遵循现场统一安排,遵守操作规程

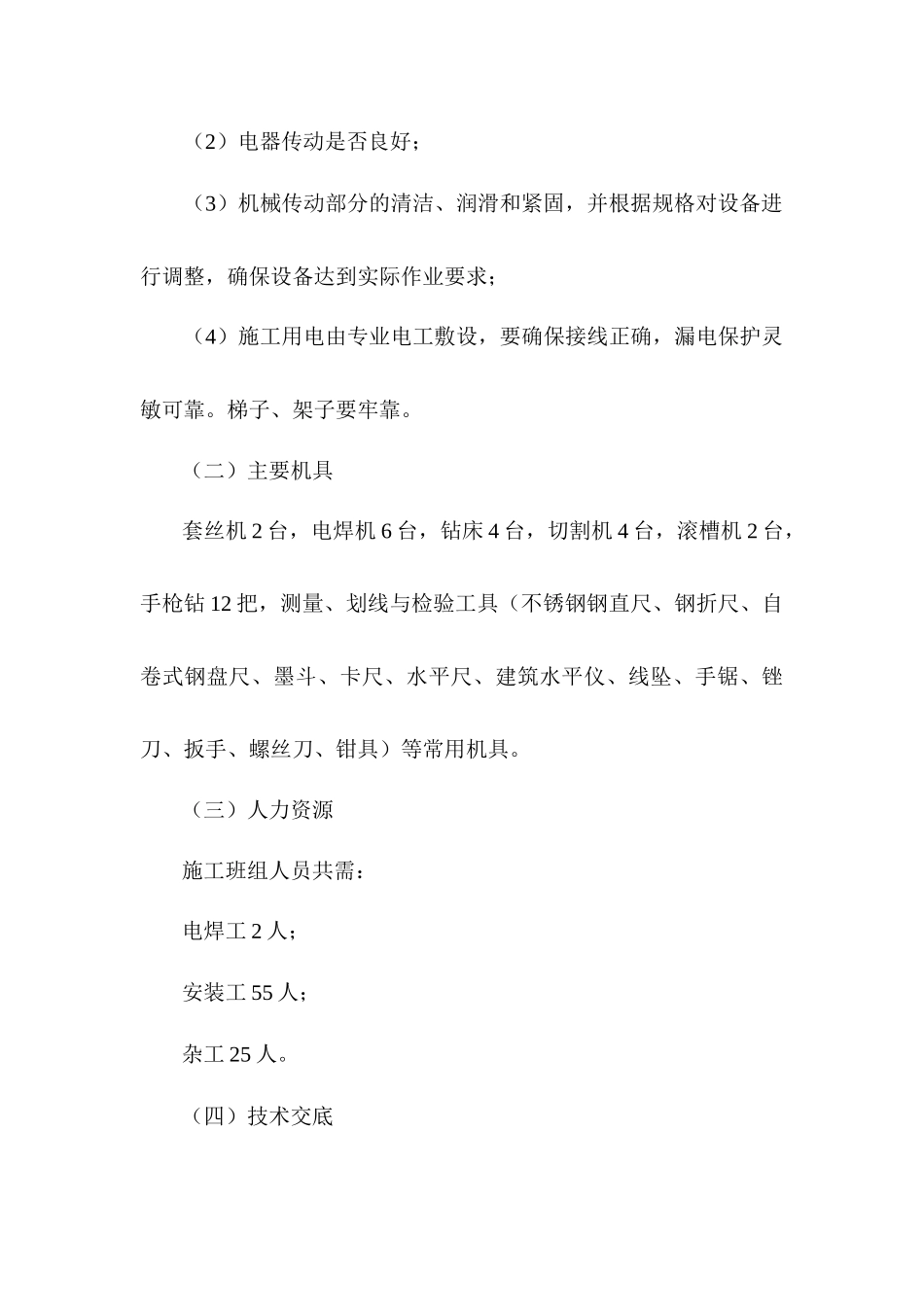

3、检修设备对套丝机、电焊机、切割机等设备进行检查:(1)用电设备的绝缘和接地是否良好,传动部分须有保护壳防护;(2)电器传动是否良好;(3)机械传动部分的清洁、润滑和紧固,并根据规格对设备进行调整,确保设备达到实际作业要求;(4)施工用电由专业电工敷设,要确保接线正确,漏电保护灵敏可靠
梯子、架子要牢靠
(二)主要机具套丝机2台,电焊机6台,钻床4台,切割机4台,滚槽机2台,手枪钻12把,测量、划线与检验工具
