第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页进水渠边坡操作平台脚手架施工方案1编制说明及编制依据1
1编制说明为保证江西于都跃洲水电站进水渠边坡支护工程施工中操作平台脚手架搭设、使用、拆除符合有关规范要求,特编制本方案,作为脚手架工程施工的原则性指导文件
2编制依据1
1《建筑施工高处作业安全技术规范》(JGJ80-91)
2《建筑施工安全检查标准》(JGJ59-99)
3《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)
4《厂房进水渠结构布置图》1
5现场环境和条件
2工程概况进水渠底板坡度1:4,宽60m,下游两侧边坡最高处约11
5m,边坡总长约45m,坡度1:0
3,整个坡面平整无大的起伏
边坡锚杆及喷浆施工必须搭建脚手架工作平台,本脚手架最高处11
2m,全长36m,用Q235-A钢Ф48×3
第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页3、施工部署3
1质量标准严格按照建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)进行验收
2材料计划表1:钢管扣件材料计划表3
3劳动力计划表2:劳动力计划表序号材料名称型号规格单位数量1钢管Ф48×3
5T102回转扣件--个8003直角扣件--个2500说明:以上计划考虑工作面同时平行施工高峰期的用量,具体根据工程进度情况调整
序号工种数量(人)工作内容1架子工18各类脚手架搭拆与维护、铺脚手板、挂安全网等2普工9配合架子工作业第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页4脚手架搭设4

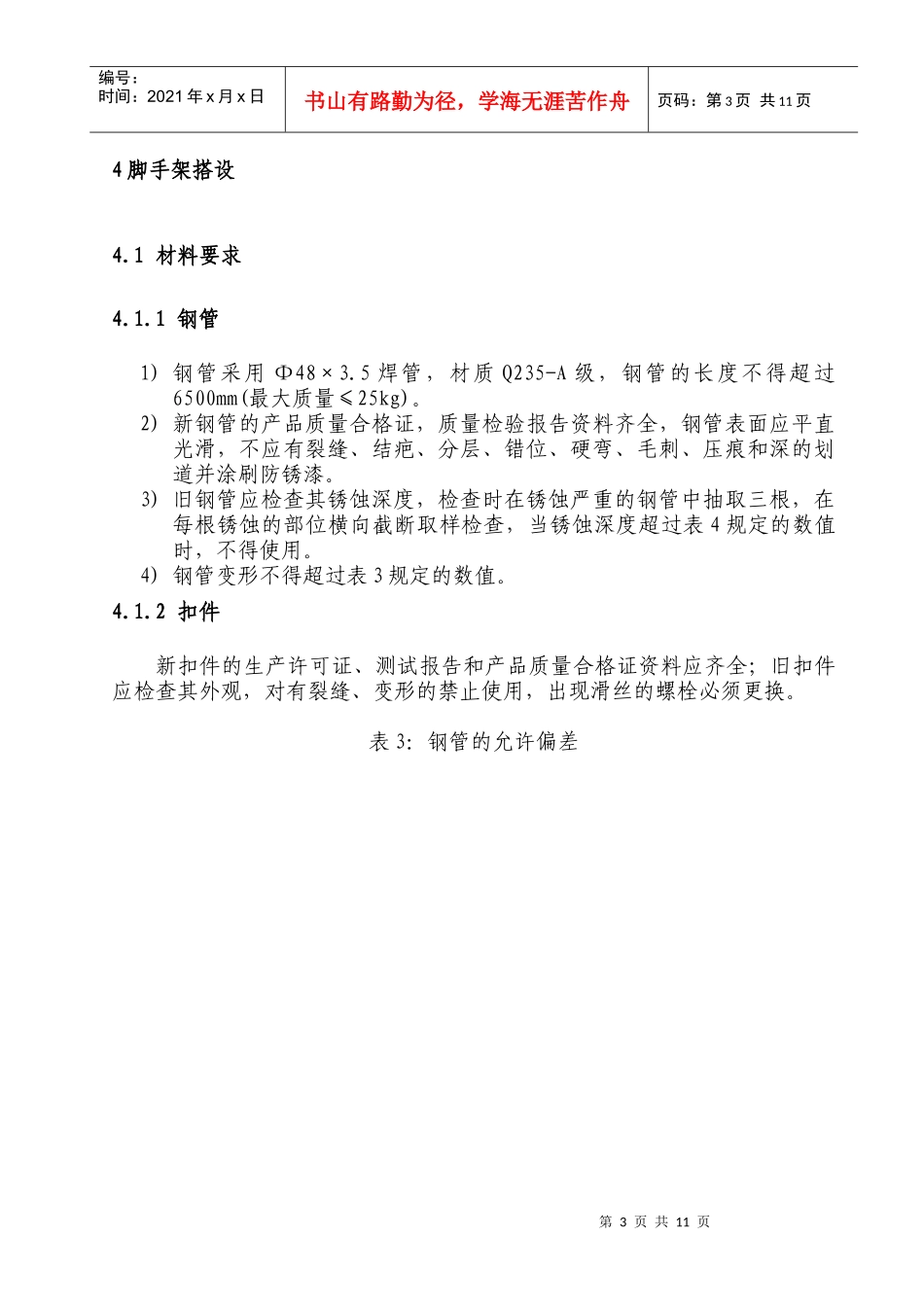

1材料要求4
1钢管1)钢管采用Ф48×3
5焊管,材质Q235-A级,钢管的
