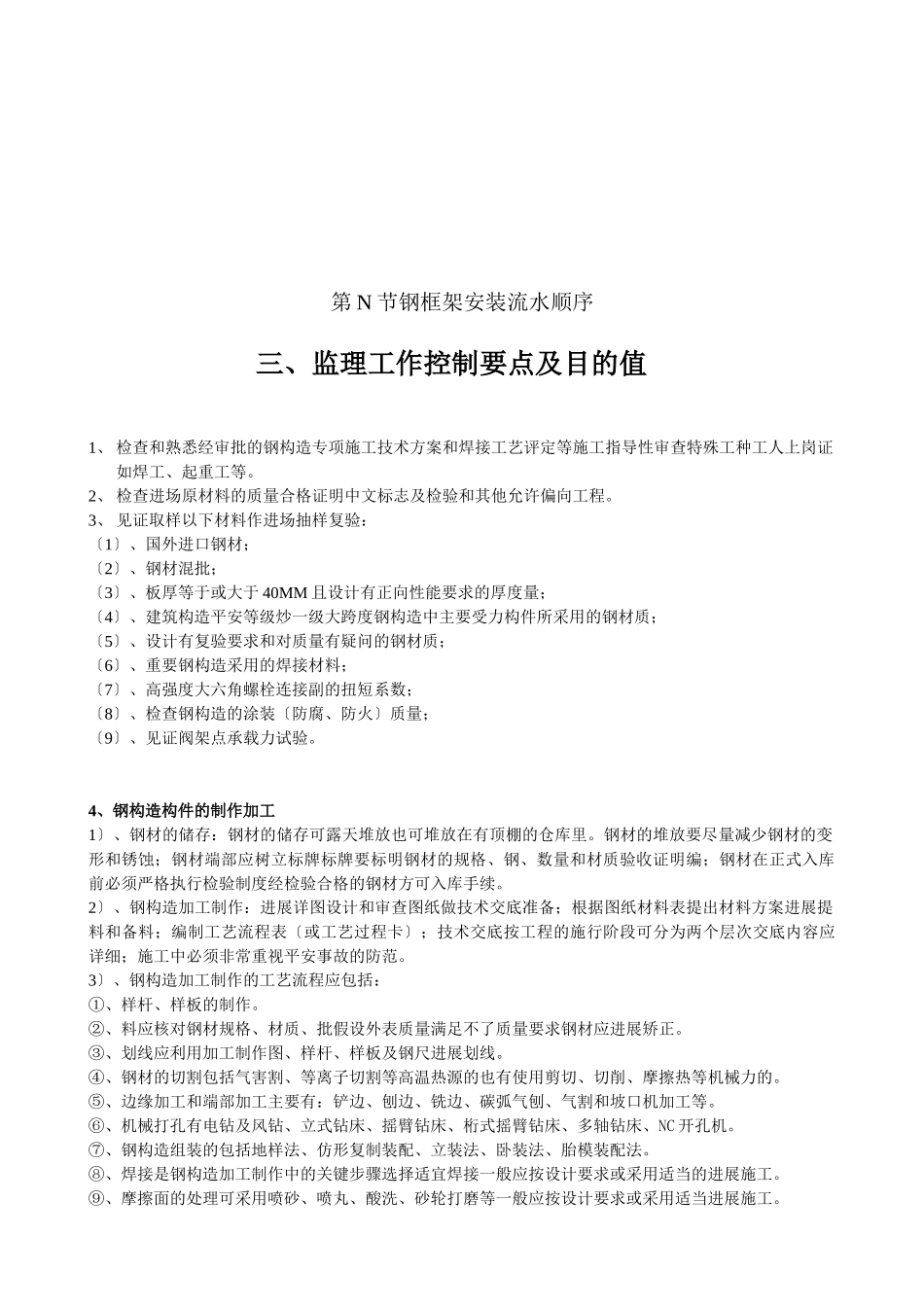

一、专业工程特点二、监理工作流程1、钢构造工程质量控制流程专项施工方案承包商审查专项施工方案整改监理工程师专项技术交底承包商特种上岗证检验不合格承包商、监理工程师退货〔人〕材料〔半成品〕进场验收不合格承包商、监理人员预埋件和地脚螺栓埋设质量材料性能抽检承包商、监理人员承包商、监理人员拼装连接质量检验〔包括焊接无损检测〕否承包商Y承包商、监理人员安装就位定位和矫正及最终连接质量检验否返承包商Y承包商、监理人工涂装涂装质量检验否承包商承包商、监理人员验收承包商、监理人员钢构造制作工序流程〔附图一〕第N节钢框架安装流水顺序〔附图二〕附图一不合格不合格钢构件制作工序流程附图二NY放样、料、切割钢材矫正成型边缘加工制孔组装焊接焊接检验磨擦面处理涂装、编钢构件验收包装、发运第N节金钢框架构件运输、现场堆放安装钢柱、钢梁节点螺栓临时固定检查轴线位移、标高、垂直度整体校正复检轴线位移、标高、垂直度中间验收签证高强螺栓紧固柱与柱焊接柱与梁、梁与梁焊接焊缝无损检测、高强螺栓终拧检查一个流水段安装质量隐蔽验收签证塔式超重机爬升进入第N—1钢框架安装流水段第N节钢框架安装流水顺序三、监理工作控制要点及目的值1、检查和熟悉经审批的钢构造专项施工技术方案和焊接工艺评定等施工指导性审查特殊工种工人上岗证如焊工、起重工等。2、检查进场原材料的质量合格证明中文标志及检验和其他允许偏向工程。3、见证取样以下材料作进场抽样复验:〔1〕、国外进口钢材;〔2〕、钢材混批;〔3〕、板厚等于或大于40MM且设计有正向性能要求的厚度量;〔4〕、建筑构造平安等级炒一级大跨度钢构造中主要受力构件所采用的钢材质;〔5〕、设计有复验要求和对质量有疑问的钢材质;〔6〕、重要钢构造采用的焊接材料;〔7〕、高强度大六角螺栓连接副的扭短系数;〔8〕、检查钢构造的涂装〔防腐、防火〕质量;〔9〕、见证阀架点承载力试验。4、钢构造构件的制作加工1〕、钢材的储存:钢材的储存可露天堆放也可堆放在有顶棚的仓库里。钢材的堆放要尽量减少钢材的变形和锈蚀;钢材端部应树立标牌标牌要标明钢材的规格、钢、数量和材质验收证明编;钢材在正式入库前必须严格执行检验制度经检验合格的钢材方可入库手续。2〕、钢构造加工制作:进展详图设计和审查图纸做技术交底准备;根据图纸材料表提出材料方案进展提料和备料;编制工艺流程表〔或工艺过程卡〕;技术交底按工程的施行阶段可分为两个层次交底内容应详细;施工中必须非常重视平安事故的防范。3〕、钢构造加工制作的工艺流程应包括:①、样杆、样板的制作。②、料应核对钢材规格、材质、批假设外表质量满足不了质量要求钢材应进展矫正。③、划线应利用加工制作图、样杆、样板及钢尺进展划线。④、钢材的切割包括气害割、等离子切割等高温热源的也有使用剪切、切削、摩擦热等机械力的。⑤、边缘加工和端部加工主要有:铲边、刨边、铣边、碳弧气刨、气割和坡口机加工等。⑥、机械打孔有电钻及风钻、立式钻床、摇臂钻床、桁式摇臂钻床、多轴钻床、NC开孔机。⑦、钢构造组装的包括地样法、仿形复制装配、立装法、卧装法、胎模装配法。⑧、焊接是钢构造加工制作中的关键步骤选择适宜焊接一般应按设计要求或采用适当的进展施工。⑨、摩擦面的处理可采用喷砂、喷丸、酸洗、砂轮打磨等一般应按设计要求或采用适当进展施工。⑩、涂装环境温度应符合涂料说明书规定无规定时环境温度应在~38℃之间相对湿度不应大于85构件外表没有结露和油污等涂装后4h内应保护免受淋雨。钢构件外表的除锈等级应符合的规定其质量要求应符合。涂料、涂装遍数、涂层厚度均应符合设计的要求。构件涂装后应按设计图纸进展编编的位置应符合便于堆放、便于安装、便于检查的原那么。4〕、钢构件加工制作完成后应按照施工图和国标的规定进展验收。①、构件的运输要求:在运输构件时应根据构件的长度、重量、断面形状选用车辆;构件在运输车辆上的支点、两端伸长的长度及绑扎均应保证构件不产生变形、不损伤涂层;②、构件起吊必须按设计吊点起吊不得随意。③、构件堆放场地应平整坚实应排水通畅同时有车辆进出的回路。在堆放中发...
