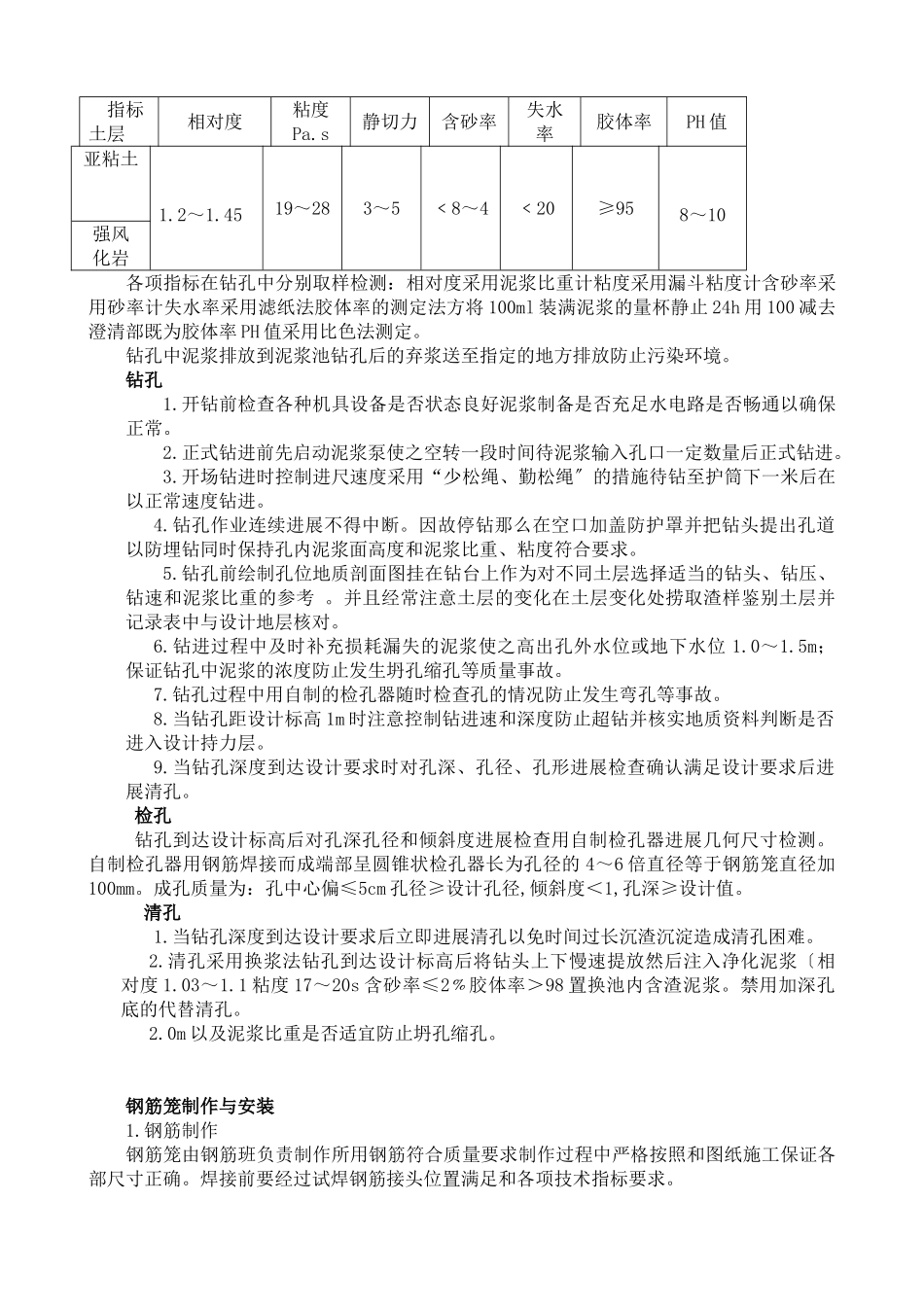

桩基施工技术交底记录编:工程名称施工河南路桥建立集团工程细目钻孔灌注桩施工交底内容:钻孔灌注桩施工技术交底交底部门:交底者〔签名〕:年月日承受部门:承受者〔签名〕:年月日桥梁根底钻孔灌注桩施工技术交底一、施工准备1.1、物资准备施工所用钻机已全部就位现场准备试钻的钻机已准确就位开工前的必要检查和试转工作已经完成工作状态良好随时可以开钻。施工用水、水泥、砂石料、钢筋等原材料都已进场数量满足开钻要求。原材料质量经过自检和监理工程师抽验均符合要求。混凝土的配合比选定已经完成并得到了监理工程师的。1.2、技术准备桥梁桩位已经复测测量结果上报后已经得到监理工程师的。现场技术、质检人员已到位并已经完成对设计的审核工作充分理解了设计意图技术交底已进展现场已按设计要求进展了钢筋绑扎等作业。工地试验室已经建立人员已全部到位。并通过质量监视站的资质认证。各种工程检测试验设备完好、齐全。1.3、施工现场准备已经做好现场的“四通一平〞工作。即施工便道通、水通、电通、信息通、场地硬化平整。工程部驻地建立和施工队的驻地建立已经完成生活办公设施齐备满足业主和监理工程师要求。施工便道畅通拌合站已建成并经过了技术监视对自动计量设备的检验、评定。料场已经硬化处理符合和业主的相关规定。材料堆放整齐数量和质量均满足开工要求。二、钻孔桩施工2.1、施工工艺〔附施工工艺框图〕2.2、施工施工准备测量放样:首先平整场地去除地表杂物及表层软土夯压实用〔DTM—552〕全站仪根据设计桩位对桩基平面中心位置进展测放同时设置护桩用混凝土加固。设备选型:根据桥位所处地层选用冲击钻钻机钻孔前对钻机等主要机械设备进展检修和保养保证机械设备处于良好状态。现场准备:钢护筒埋设前先进展施工场地平整作业在临时施工道路的墩位处修筑通往桩位的临时运输短便道作为钻机就位和混凝土运输的通道。处理桩位处的自然地基采用高挖、低填、软基换填等方式对地基进展平整、加固处理并铺设枕木等。以保证钻机在钻孔过程中不产生不均匀沉降。护筒埋设护筒采用钢护筒护筒一般长度2.0~2.5m根据地质情况可以适当加长。护筒内径大于设计桩径20㎝护筒两端及中部各加设一道加筋肋肋为20cm宽钢板环〔厚12mm〕。钢护筒在工厂加工制作。护筒在转运过程中在护筒内侧采用“+〞字型撑杆支护以免在转运过程中失圆保证足够的圆度以利钢护筒在施工现场顺利拼接。钢护筒加工技术:a、护筒椭圆度≤10mmb、平整度≤5mmc、钢护筒弯矢高≤50mmd、总长度误差范围0-30mme、钢护筒连接处在筒内无突出物应耐拉、压、不漏水。采用人工挖埋其顶部高出地面0.3m并且周围换填粘土分层夯实。钢护筒中心线与桩中心线重合为了减少桩位累计偏向平面位置偏向严格控制在1cm以内倾斜度不大于1标高控制在-50~100mm。泥浆护壁钻孔护壁采用优质粘土或膨润土造浆护壁。在现场根据地质情况选择泥浆比重、粘度、酸碱度、粘土的塑性指数、含砂率等。.0米以上并保持泥浆各项指标符合要求以防塌孔。冲击钻钻进各土层泥浆控制指标指标土层相对度粘度Pa.s静切力含砂率失水率胶体率PH值亚粘土1.2~1.4519~283~5﹤8~4﹤20≥958~10强风化岩各项指标在钻孔中分别取样检测:相对度采用泥浆比重计粘度采用漏斗粘度计含砂率采用砂率计失水率采用滤纸法胶体率的测定法方将100ml装满泥浆的量杯静止24h用100减去澄清部既为胶体率PH值采用比色法测定。钻孔中泥浆排放到泥浆池钻孔后的弃浆送至指定的地方排放防止污染环境。钻孔1.开钻前检查各种机具设备是否状态良好泥浆制备是否充足水电路是否畅通以确保正常。2.正式钻进前先启动泥浆泵使之空转一段时间待泥浆输入孔口一定数量后正式钻进。3.开场钻进时控制进尺速度采用“少松绳、勤松绳〞的措施待钻至护筒下一米后在以正常速度钻进。4.钻孔作业连续进展不得中断。因故停钻那么在空口加盖防护罩并把钻头提出孔道以防埋钻同时保持孔内泥浆面高度和泥浆比重、粘度符合要求。5.钻孔前绘制孔位地质剖面图挂在钻台上作为对不同土层选择适当的钻头、钻压、钻速和泥浆比重的参考。并且经常注意土层的变化在土层变化处捞取渣样鉴别土层并记录表中与设计地层核对。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桥梁基础钻孔灌注桩施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
