第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页地铁施工法1、明挖法明挖法是指挖开地面,由上向下开挖土石方至设计标高后,自基底由下向上顺作施工,完成隧道主体结构,最后回填基坑或恢复地面的施工方法
明挖法是各国地下铁道施工的首选方法,在地面交通和环境允许的地方通常采用明挖法施工
浅埋地铁车站和区间隧道经常采用明挖法,明挖法施工属于深基坑工程技术
由于地铁工程一般位于建筑物密集的城区,因此深基坑工程的主要技术难点在于对基坑周围原状十的保护,防止地表沉降,减少对既有建筑物的影响
明挖法的优点是施工技术简单、快速、经济,常被作为首选方案
但其缺点也是明显的,如阻断交通时间较长,噪声与震动等对环境的影响

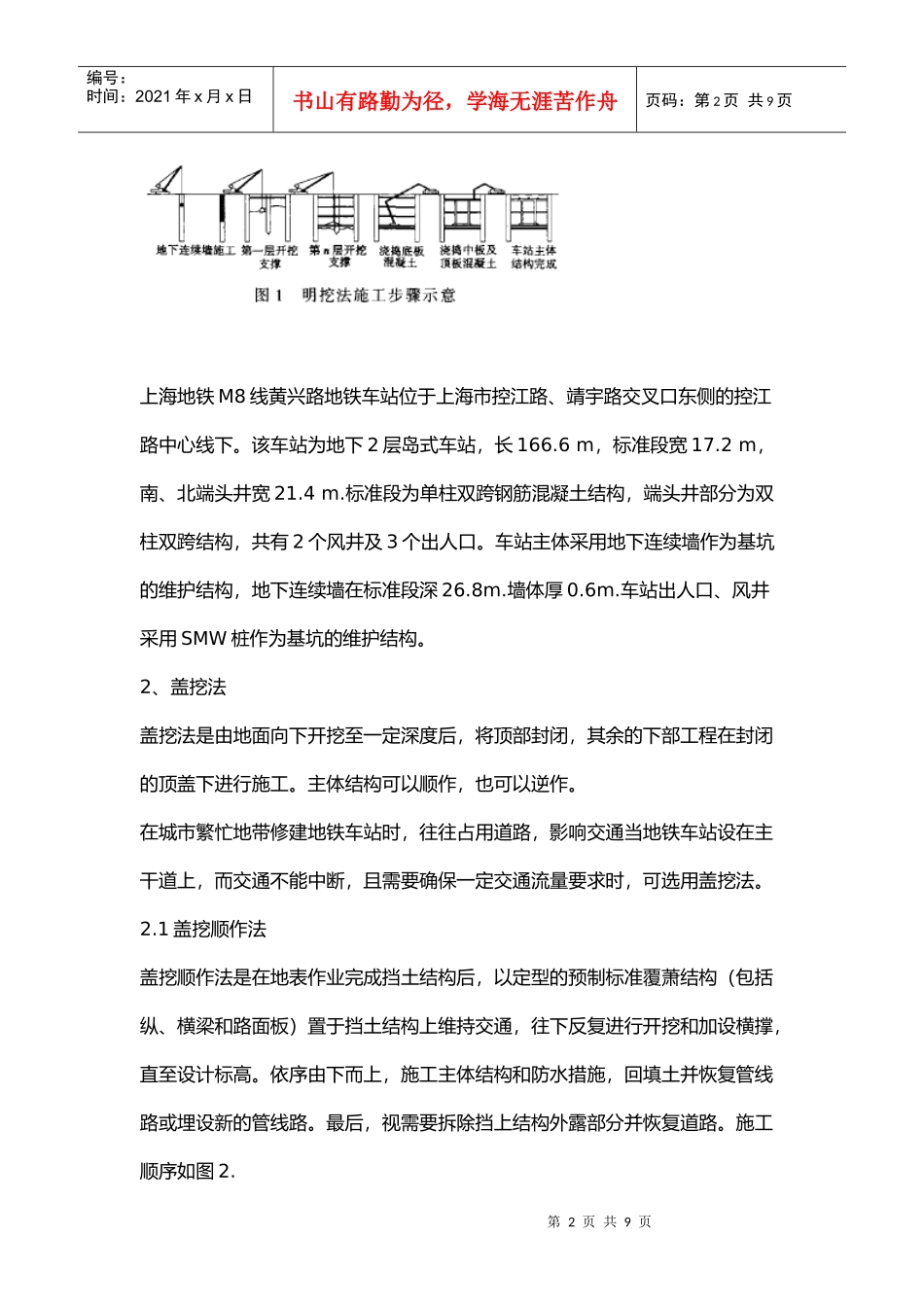

明挖法施工程序一般可以分为4大步:维护结构施工→内部土方开挖→工程结构施工→管线恢复及覆土,如图1
第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页上海地铁M8线黄兴路地铁车站位于上海市控江路、靖宇路交叉口东侧的控江路中心线下
该车站为地下2层岛式车站,长166
6m,标准段宽17
2m,南、北端头井宽21
标准段为单柱双跨钢筋混凝土结构,端头井部分为双柱双跨结构,共有2个风井及3个出人口
车站主体采用地下连续墙作为基坑的维护结构,地下连续墙在标准段深26
车站出人口、风井采用SMW桩作为基坑的维护结构
2、盖挖法盖挖法是由地面向下开挖至一定深度后,将顶部封闭,其余的下部工程在封闭的顶盖下进行施工
主体结构可以顺作,也可以逆作
在城市繁忙地带修建地铁车站时,往往占用道路,影响交通当地铁车站设在主干道上,而交通不能中断,且需要确保一定交通流量要求时,可选用盖挖法

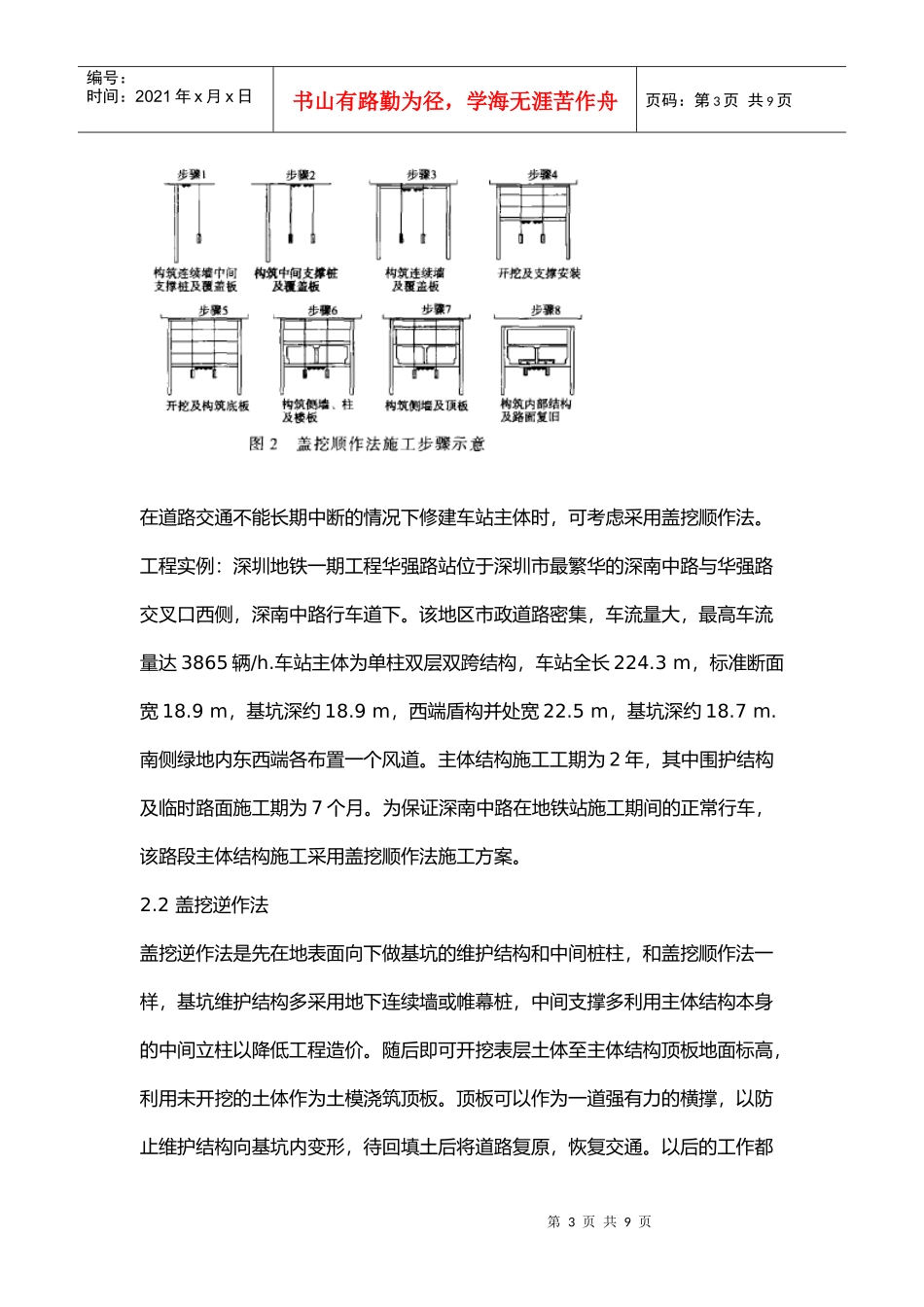

1盖挖顺作法盖挖顺作法是在地表作业完成挡土结构后,以定型的预制标准覆萧结构(包括纵、横梁和路面板)
