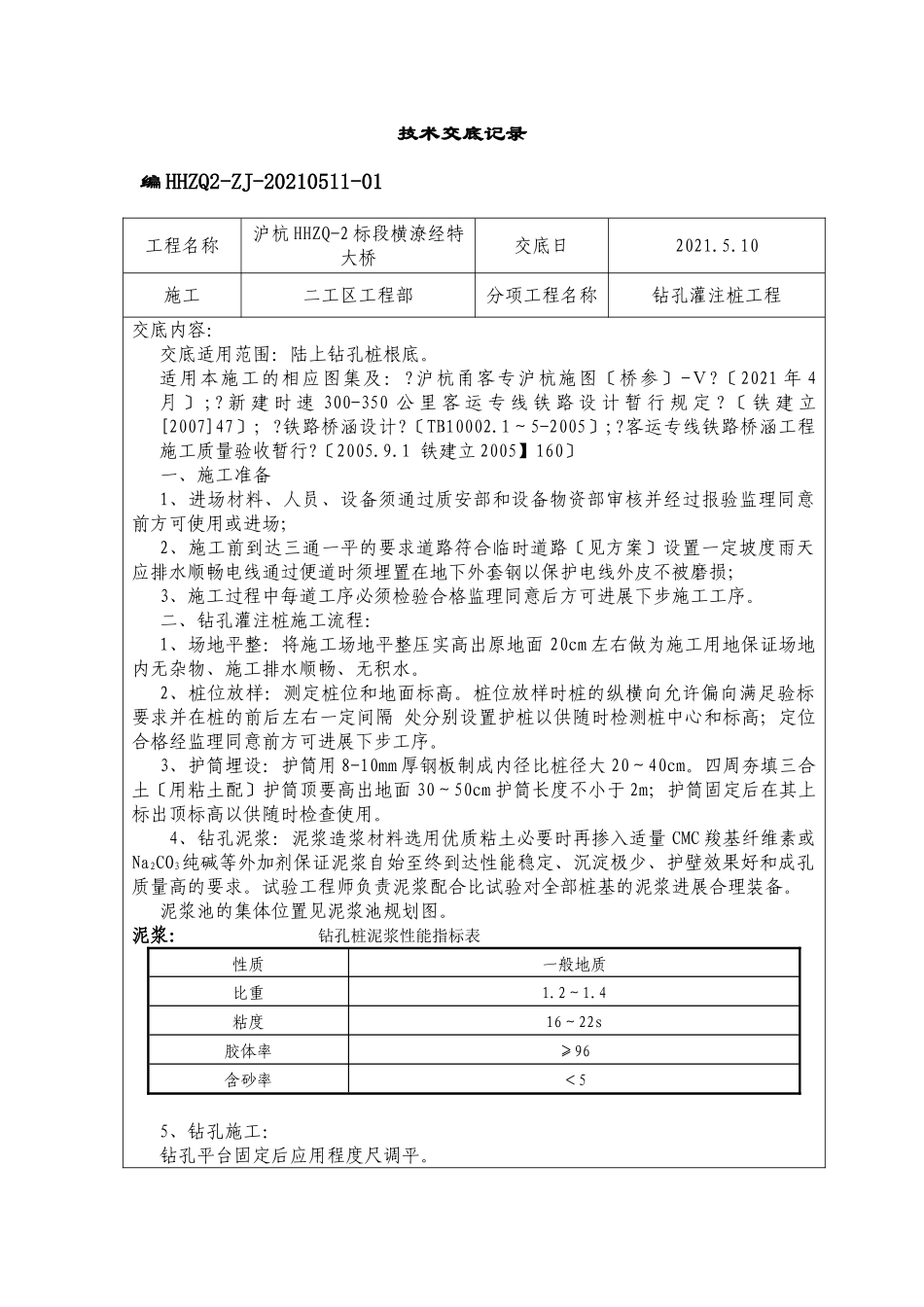

技术交底记录编HHZQ2-ZJ-20210511-01工程名称沪杭HHZQ-2标段横潦经特大桥交底日2021
10施工二工区工程部分项工程名称钻孔灌注桩工程交底内容:交底适用范围:陆上钻孔桩根底
适用本施工的相应图集及:
沪杭甬客专沪杭施图〔桥参〕-Ⅴ
〔2021年4月〕;
新建时速300-350公里客运专线铁路设计暂行规定
〔铁建立[2007]47〕;
铁路桥涵设计
〔TB10002
1~5-2005〕;
客运专线铁路桥涵工程施工质量验收暂行
1铁建立2005】160〕一、施工准备1、进场材料、人员、设备须通过质安部和设备物资部审核并经过报验监理同意前方可使用或进场;2、施工前到达三通一平的要求道路符合临时道路〔见方案〕设置一定坡度雨天应排水顺畅电线通过便道时须埋置在地下外套钢以保护电线外皮不被磨损;3、施工过程中每道工序必须检验合格监理同意后方可进展下步施工工序
二、钻孔灌注桩施工流程:1、场地平整:将施工场地平整压实高出原地面20cm左右做为施工用地保证场地内无杂物、施工排水顺畅、无积水
2、桩位放样:测定桩位和地面标高
桩位放样时桩的纵横向允许偏向满足验标要求并在桩的前后左右一定间隔处分别设置护桩以供随时检测桩中心和标高;定位合格经监理同意前方可进展下步工序
3、护筒埋设:护筒用8-10mm厚钢板制成内径比桩径大20~40cm
四周夯填三合土〔用粘土配〕护筒顶要高出地面30~50cm护筒长度不小于2m;护筒固定后在其上标出顶标高以供随时检查使用
4、钻孔泥浆:泥浆造浆材料选用优质粘土必要时再掺入适量CMC羧基纤维素或Na2CO3纯碱等外加剂保证泥浆自始至终到达性能稳定、沉淀极少、护壁效果好和成孔质量高的要求
试验工程师负责泥浆配合比试验对全部桩基的泥浆进展合理装备
泥浆池的集体位置见泥浆池规划图
泥浆:钻孔桩泥浆性能指标表性质一般地质比重1
