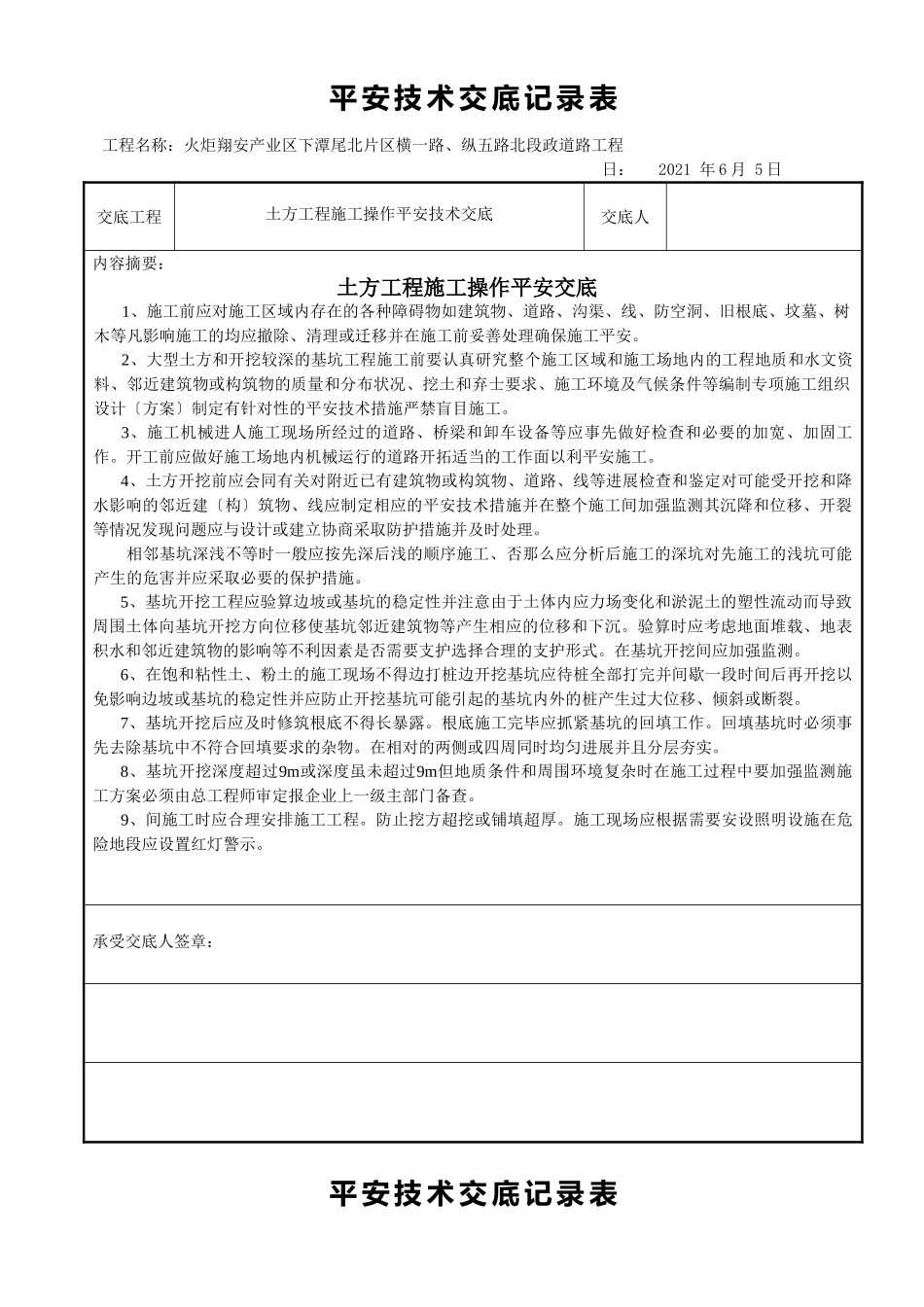

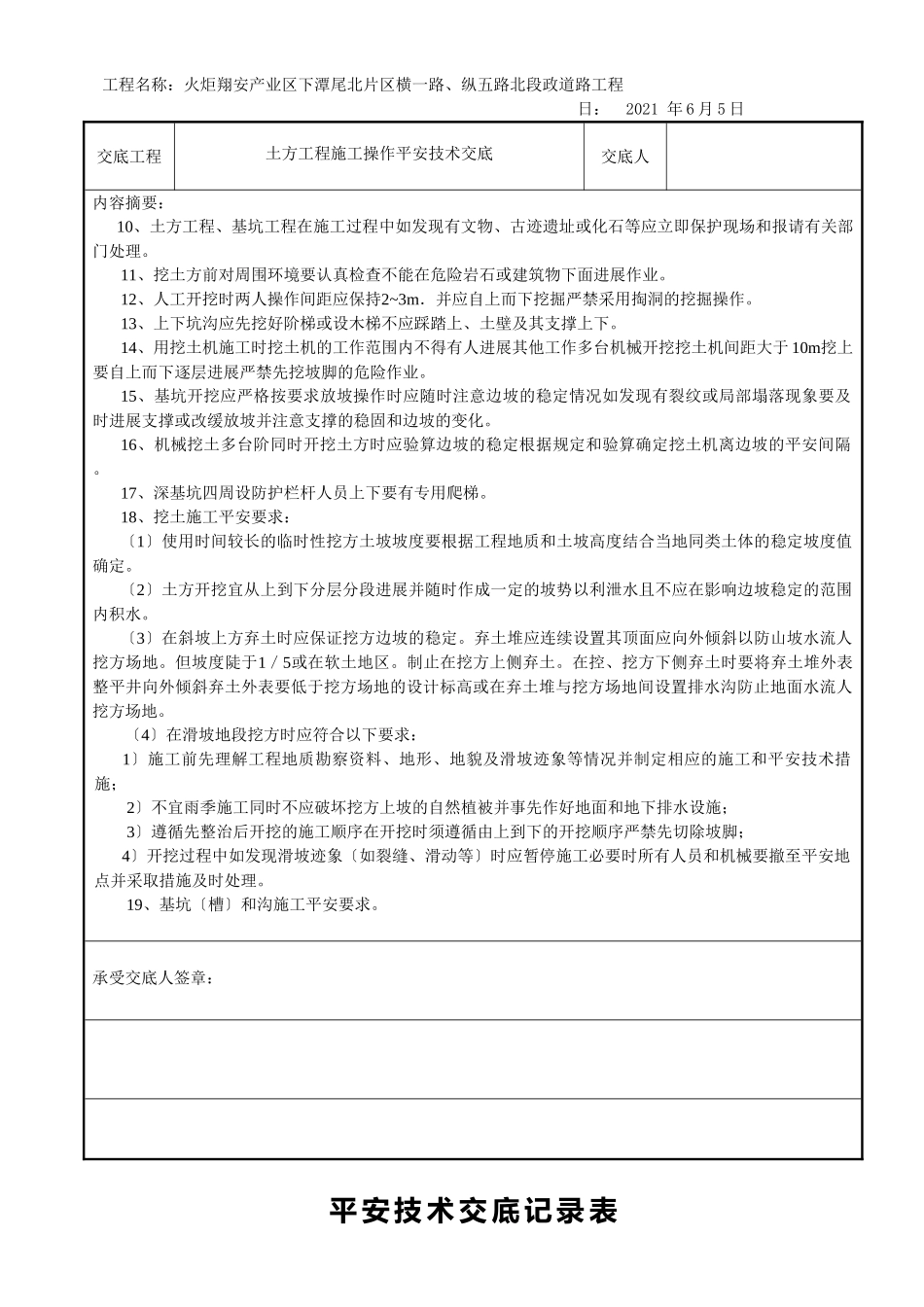

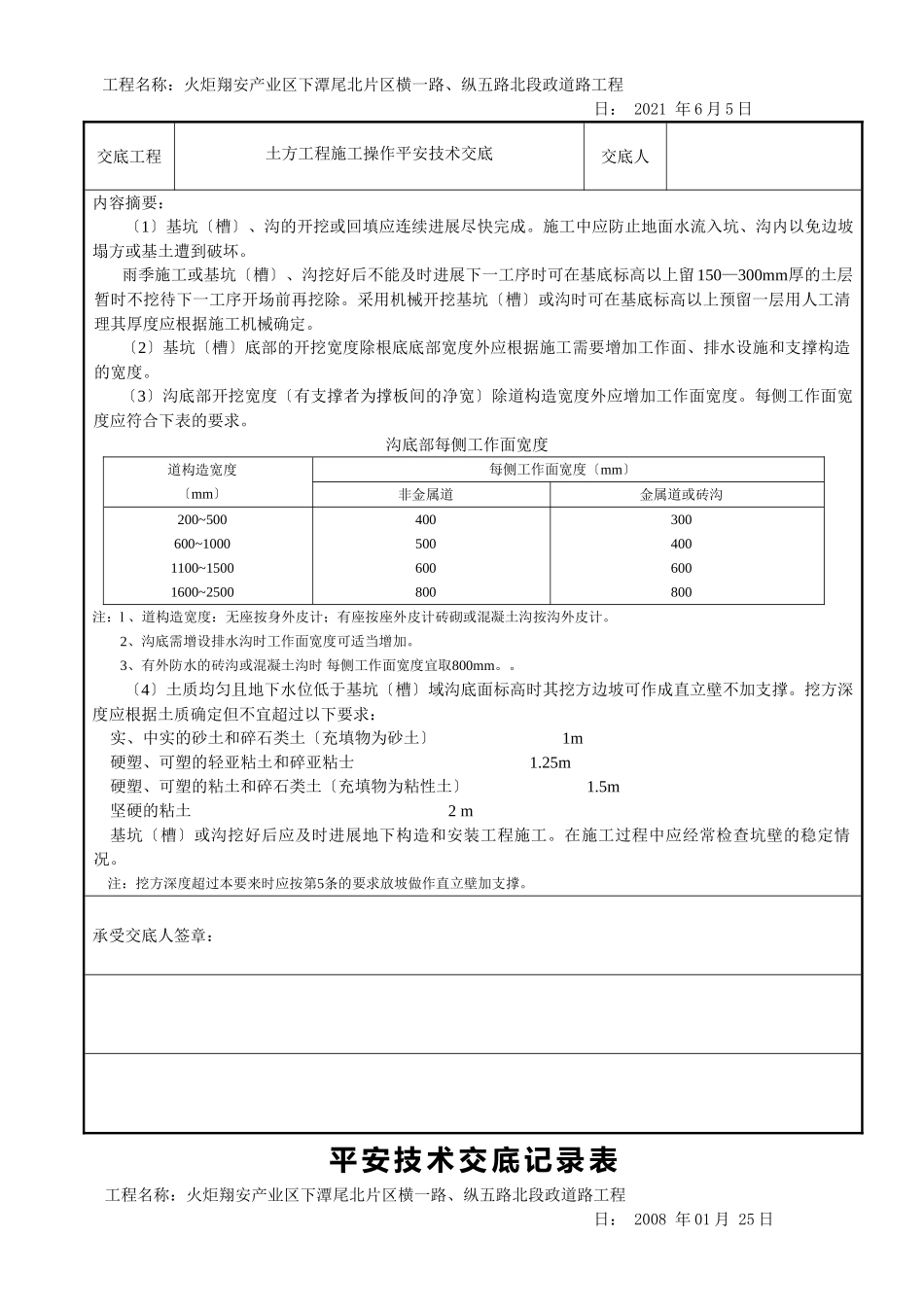

平安技术交底记录表工程名称:火炬翔安产业区下潭尾北片区横一路、纵五路北段政道路工程日:2021年6月5日交底工程土方工程施工操作平安技术交底交底人内容摘要:土方工程施工操作平安交底1、施工前应对施工区域内存在的各种障碍物如建筑物、道路、沟渠、线、防空洞、旧根底、坟墓、树木等凡影响施工的均应撤除、清理或迁移并在施工前妥善处理确保施工平安
2、大型土方和开挖较深的基坑工程施工前要认真研究整个施工区域和施工场地内的工程地质和水文资料、邻近建筑物或构筑物的质量和分布状况、挖土和弃士要求、施工环境及气候条件等编制专项施工组织设计〔方案〕制定有针对性的平安技术措施严禁盲目施工
3、施工机械进人施工现场所经过的道路、桥梁和卸车设备等应事先做好检查和必要的加宽、加固工作
开工前应做好施工场地内机械运行的道路开拓适当的工作面以利平安施工
4、土方开挖前应会同有关对附近已有建筑物或构筑物、道路、线等进展检查和鉴定对可能受开挖和降水影响的邻近建〔构〕筑物、线应制定相应的平安技术措施并在整个施工间加强监测其沉降和位移、开裂等情况发现问题应与设计或建立协商采取防护措施并及时处理
相邻基坑深浅不等时一般应按先深后浅的顺序施工、否那么应分析后施工的深坑对先施工的浅坑可能产生的危害并应采取必要的保护措施
5、基坑开挖工程应验算边坡或基坑的稳定性并注意由于土体内应力场变化和淤泥土的塑性流动而导致周围土体向基坑开挖方向位移使基坑邻近建筑物等产生相应的位移和下沉
验算时应考虑地面堆载、地表积水和邻近建筑物的影响等不利因素是否需要支护选择合理的支护形式
在基坑开挖间应加强监测
6、在饱和粘性土、粉土的施工现场不得边打桩边开挖基坑应待桩全部打完并间歇一段时间后再开挖以免影响边坡或基坑的稳定性并应防止开挖基坑可能引起的基坑内外的桩产生过大位移、倾斜或断裂
7、基坑开挖后应及时修筑根底不得长暴露
根底施工完毕应抓紧基坑
