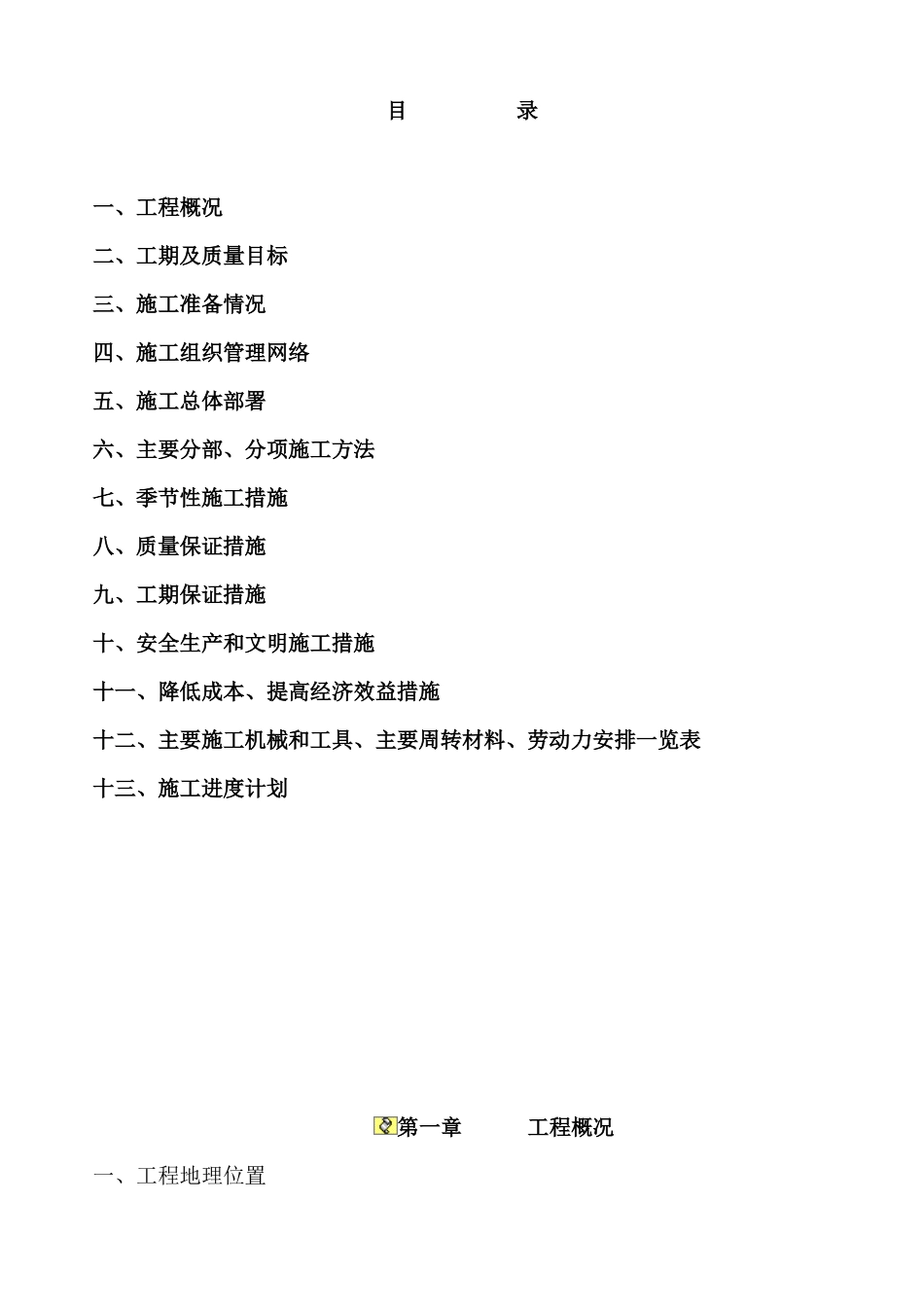

目录一、工程概况二、工期及质量目标三、施工准备情况四、施工组织管理网络五、施工总体部署六、主要分部、分项施工方法七、季节性施工措施八、质量保证措施九、工期保证措施十、安全生产和文明施工措施十一、降低成本、提高经济效益措施十二、主要施工机械和工具、主要周转材料、劳动力安排一览表十三、施工进度计划第一章工程概况一、工程地理位置扬州1912餐饮集中区室外配套工程位于扬州市广陵区太平闸东侧

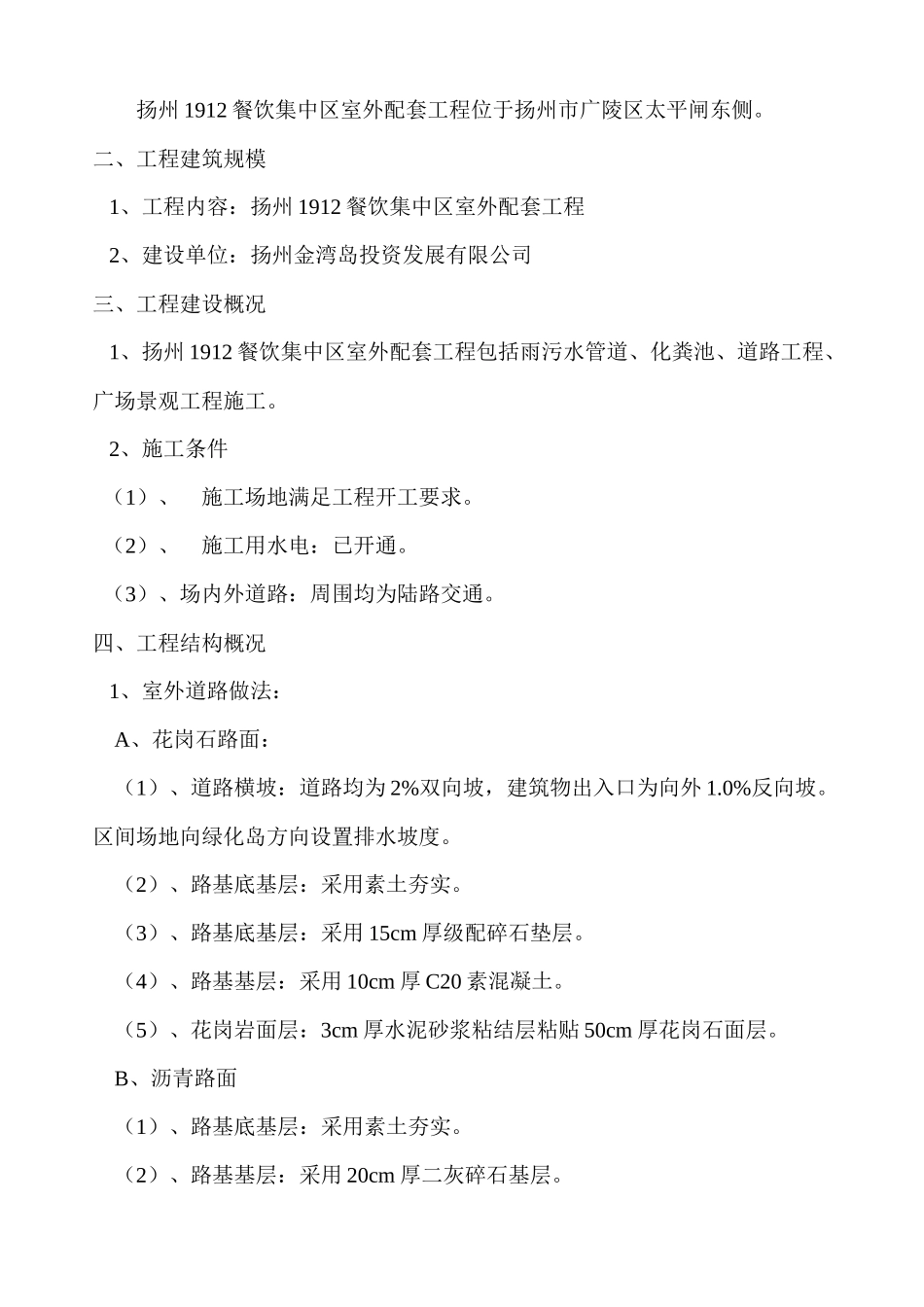

二、工程建筑规模1、工程内容:扬州1912餐饮集中区室外配套工程2、建设单位:扬州金湾岛投资发展有限公司三、工程建设概况1、扬州1912餐饮集中区室外配套工程包括雨污水管道、化粪池、道路工程、广场景观工程施工
2、施工条件(1)、施工场地满足工程开工要求
(2)、施工用水电:已开通
(3)、场内外道路:周围均为陆路交通
四、工程结构概况1、室外道路做法:A、花岗石路面:(1)、道路横坡:道路均为2%双向坡,建筑物出入口为向外1
区间场地向绿化岛方向设置排水坡度
(2)、路基底基层:采用素土夯实
(3)、路基底基层:采用15cm厚级配碎石垫层
(4)、路基基层:采用10cm厚C20素混凝土
(5)、花岗岩面层:3cm厚水泥砂浆粘结层粘贴50cm厚花岗石面层

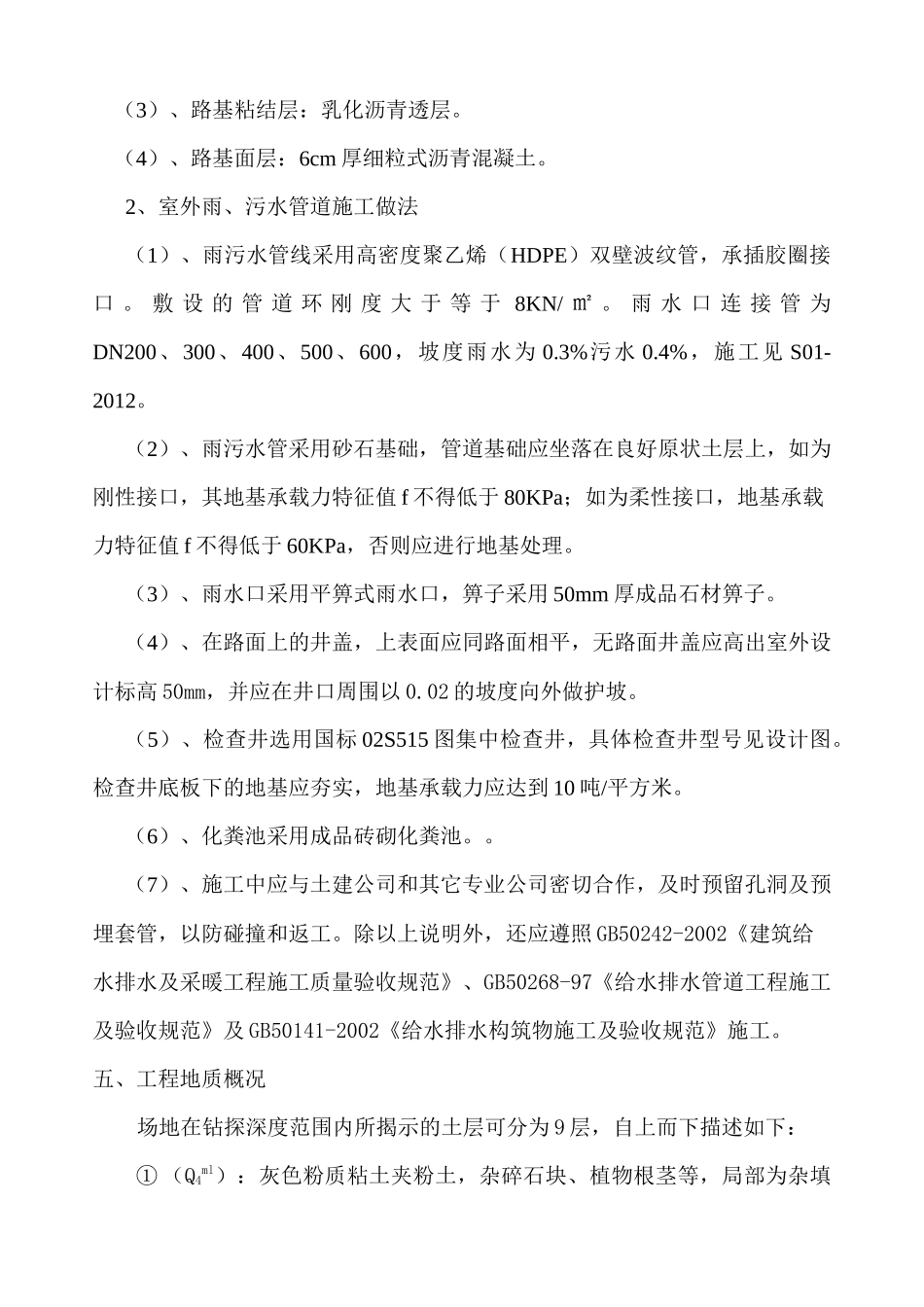

B、沥青路面(1)、路基底基层:采用素土夯实
(2)、路基基层:采用20cm厚二灰碎石基层
(3)、路基粘结层:乳化沥青透层
(4)、路基面层:6cm厚细粒式沥青混凝土
2、室外雨、污水管道施工做法(1)、雨污水管线采用高密度聚乙烯(HDPE)双壁波纹管,承插胶圈接口
敷设的管道环刚度大于等于8KN/㎡
雨水口连接管为DN200、300、400、500、600,坡度雨水为0
4%,施工见S01-2012
(2)、雨污水管采用砂石基础,管道基础应坐落在良好原状土层上,如为刚性接口,其地基承载力特征值f不得低于80KPa;如
