市政热力外线工程施工组织设计第一节工程概况1
1本工程为海淀区东升危改小区热力外线
热源由三期新建锅炉房供给一期全部住宅公建及二三期公建的采暖及热交换之用
(二三期住宅不供暖

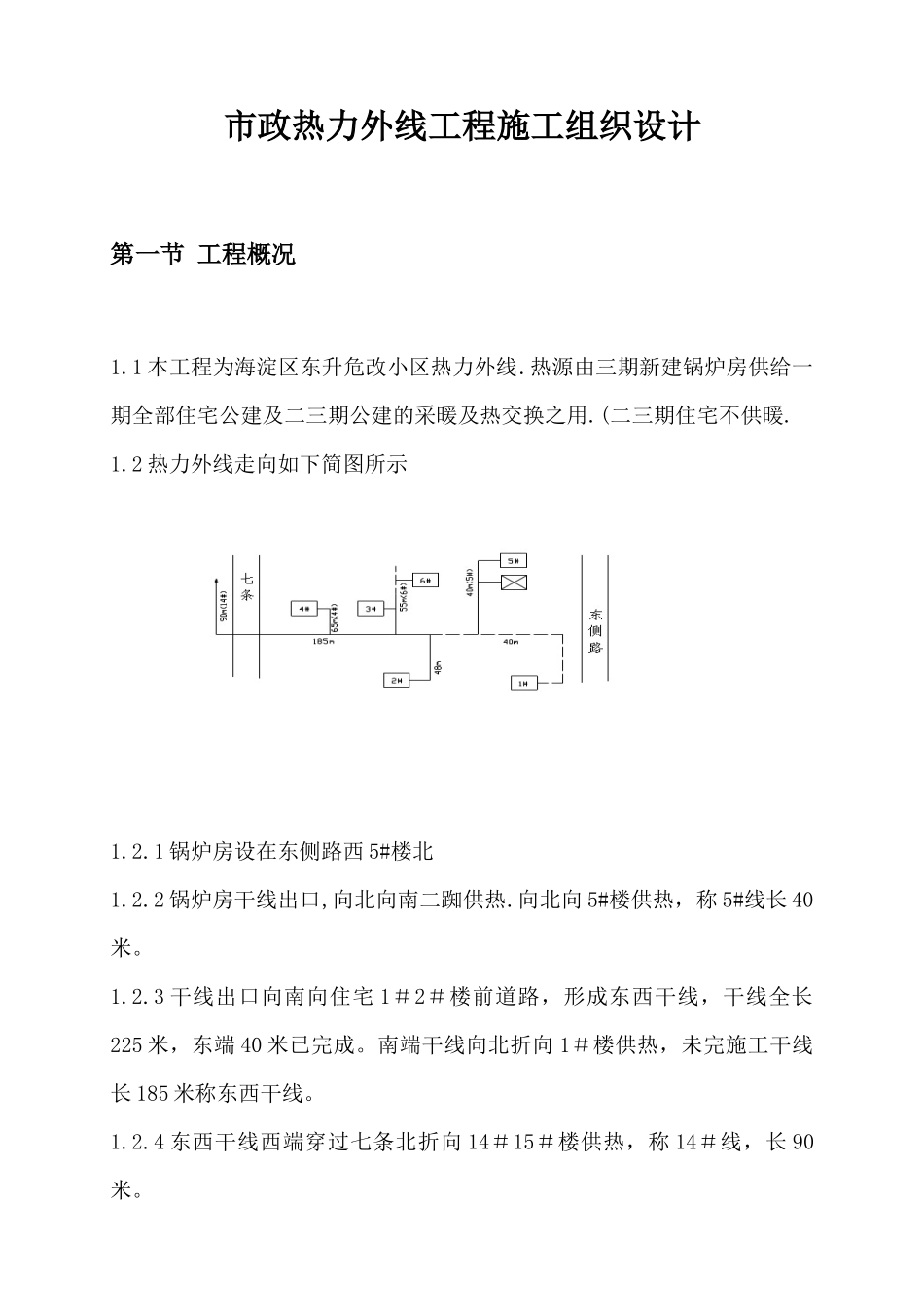

2热力外线走向如下简图所示1
1锅炉房设在东侧路西5#楼北1
2锅炉房干线出口,向北向南二踟供热
向北向5#楼供热,称5#线长40米
3干线出口向南向住宅1#2#楼前道路,形成东西干线,干线全长225米,东端40米已完成
南端干线向北折向1#楼供热,未完施工干线长185米称东西干线
4东西干线西端穿过七条北折向14#15#楼供热,称14#线,长90米
5东西干线中途向北S1二支线向4#棂6楼,供热称4#6#线
4#线65米6#线未完成部分55米
6东西干线向南引支线向2#楼供热称2#线长48米
3干线走向存在问题:东升园七条已有电讯燃气及上水管线
现在热力管线要穿七条可能要和现况管线冲突,施工中与甲方设计密切配合避免损失
4东升园和外线管道全部估用直埋敷设,所有管材用无逢钢管焊接,外包聚胺脂保温材料
5管道敷设中在折点翻起及阀门处均设热力检查小室
6直埋管线由原有外线出口交接时,须核对好位置及标高,如有不符合之处,按现场实际调整
现场管线交叉处与图中不符时以实测为准,洽商解决,应做好施工记录
第二节施工部署2
1建立东升园小区项目经理,设置项目经理及贫乏施工材料设备供应副经理
设主管工长一人及土建水暖等专业工长,配备质量员安全员及放线测量员
材料员等,要求各司其职,具有各职能上岗证
2施工阶段划分
本工程施工阶段可主要划分为土方开挖及回填管道敷设安装调试管道保温处理
本工种工程第一由于小区地下管道不清,所以采用人工开挖槽沟形式由于局部沟槽深超过2
5M,必须按要求放坡或根据土质情况采取边坡护坡措施
3根据管线走向本工程施工段落可以划
