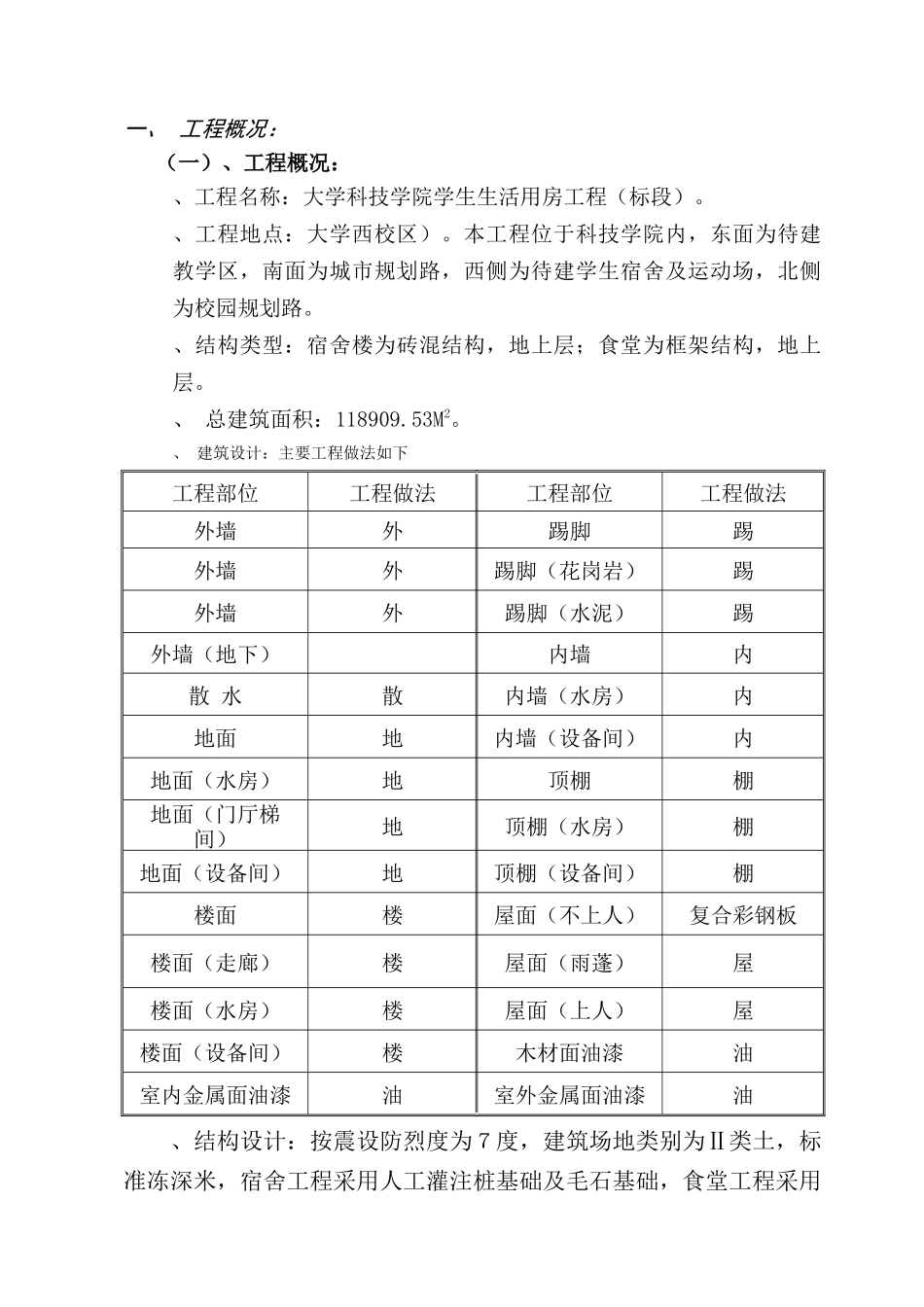

一、工程概况:(一)、工程概况:、工程名称:大学科技学院学生生活用房工程(标段)
、工程地点:大学西校区)
本工程位于科技学院内,东面为待建教学区,南面为城市规划路,西侧为待建学生宿舍及运动场,北侧为校园规划路
、结构类型:宿舍楼为砖混结构,地上层;食堂为框架结构,地上层
、总建筑面积:118909
、建筑设计:主要工程做法如下工程部位工程做法工程部位工程做法外墙外踢脚踢外墙外踢脚(花岗岩)踢外墙外踢脚(水泥)踢外墙(地下)内墙内散水散内墙(水房)内地面地内墙(设备间)内地面(水房)地顶棚棚地面(门厅梯间)地顶棚(水房)棚地面(设备间)地顶棚(设备间)棚楼面楼屋面(不上人)复合彩钢板楼面(走廊)楼屋面(雨蓬)屋楼面(水房)楼屋面(上人)屋楼面(设备间)楼木材面油漆油室内金属面油漆油室外金属面油漆油、结构设计:按震设防烈度为7度,建筑场地类别为Ⅱ类土,标准冻深米,宿舍工程采用人工灌注桩基础及毛石基础,食堂工程采用独立基础

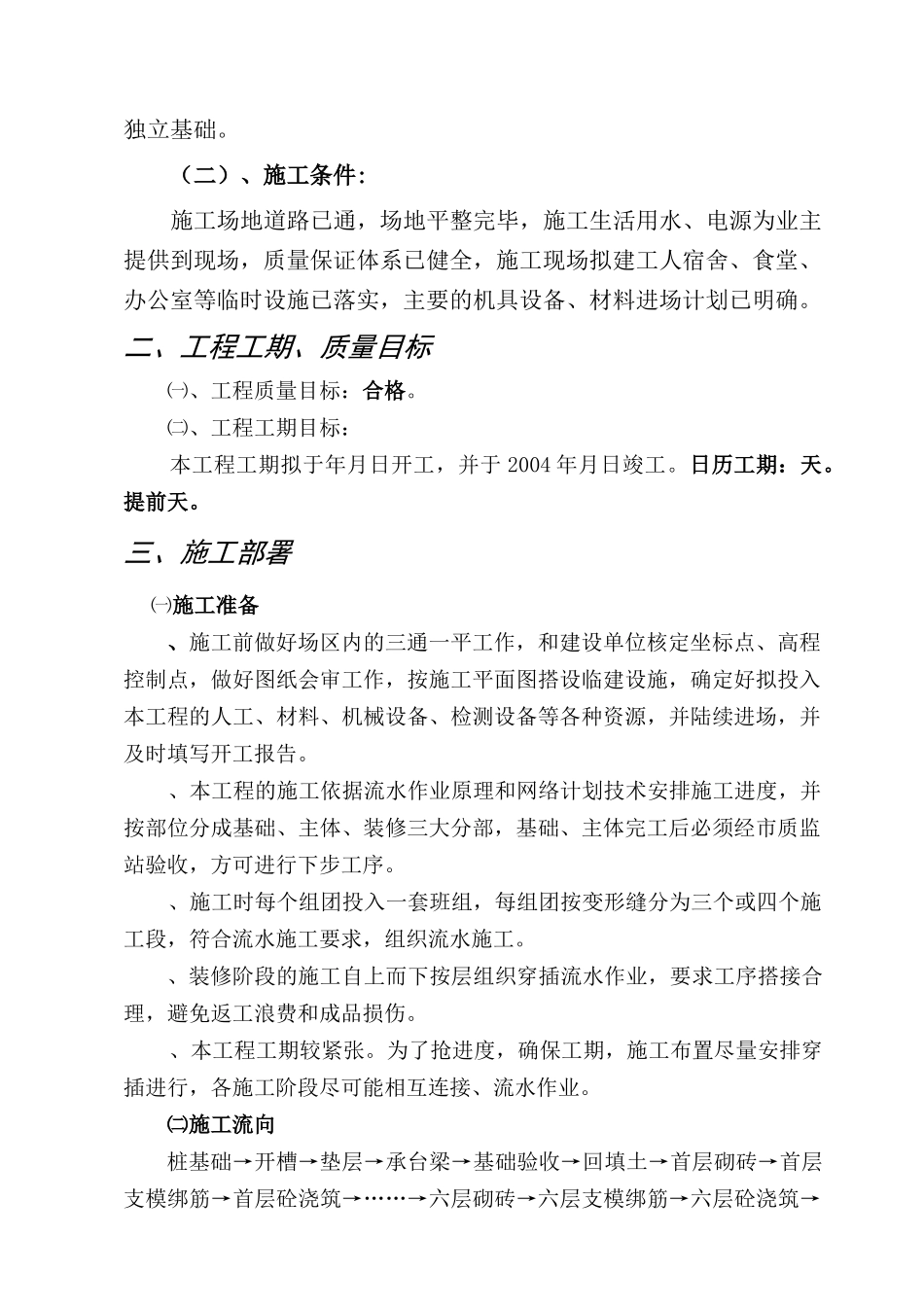

(二)、施工条件:施工场地道路已通,场地平整完毕,施工生活用水、电源为业主提供到现场,质量保证体系已健全,施工现场拟建工人宿舍、食堂、办公室等临时设施已落实,主要的机具设备、材料进场计划已明确
二、工程工期、质量目标㈠、工程质量目标:合格
㈡、工程工期目标:本工程工期拟于年月日开工,并于2004年月日竣工
日历工期:天
三、施工部署㈠施工准备、施工前做好场区内的三通一平工作,和建设单位核定坐标点、高程控制点,做好图纸会审工作,按施工平面图搭设临建设施,确定好拟投入本工程的人工、材料、机械设备、检测设备等各种资源,并陆续进场,并及时填写开工报告
、本工程的施工依据流水作业原理和网络计划技术安排施工进度,并按部位分成基础、主体、装修三大分部,基础、主体完工后必须经市质监站验收,方可进行下步工序

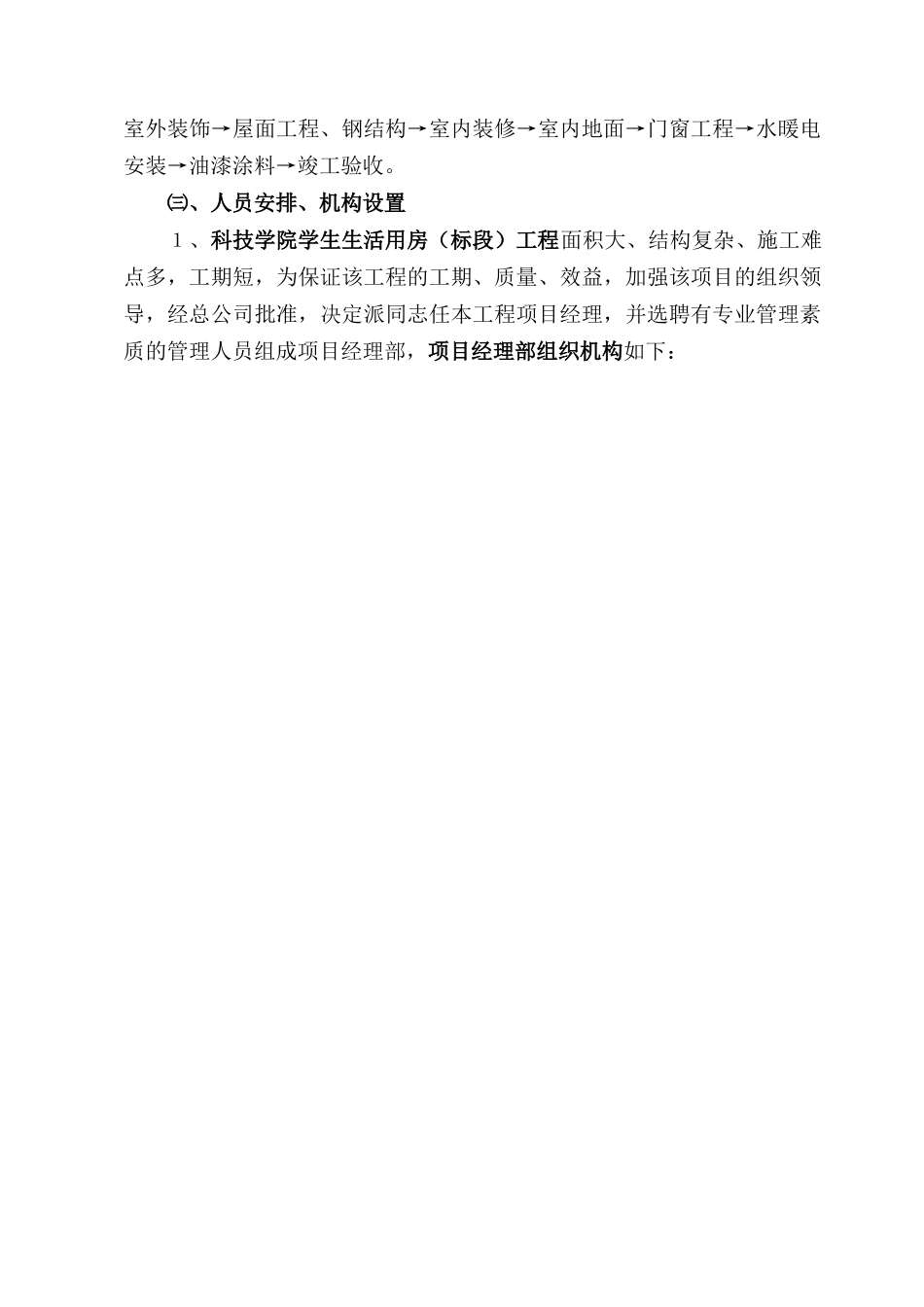

、施工时每个组团投入一套班组,每组团按变形缝分为三
