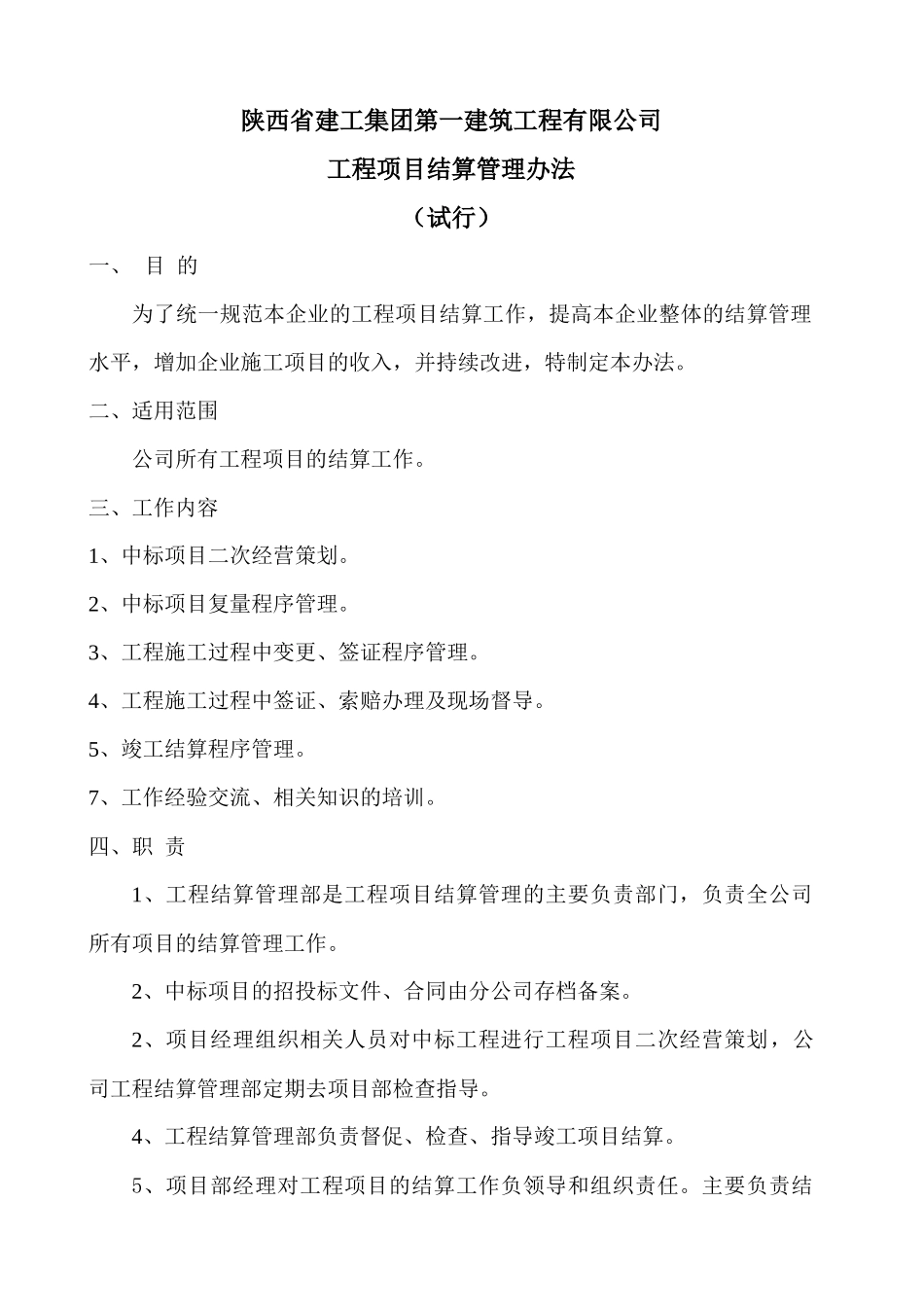

工程项目结算管理办法试行稿陕西建工集团第一建筑工程有限公司二00九年目录工程项目结算管理办法1、二次经营策划程序2、复量程序3、工程项目变更管理程序4、工程项目签证管理程序5、结算程序陕西省建工集团第一建筑工程有限公司工程项目结算管理办法(试行)一、目的为了统一规范本企业的工程项目结算工作,提高本企业整体的结算管理水平,增加企业施工项目的收入,并持续改进,特制定本办法

二、适用范围公司所有工程项目的结算工作
三、工作内容1、中标项目二次经营策划
2、中标项目复量程序管理
3、工程施工过程中变更、签证程序管理
4、工程施工过程中签证、索赔办理及现场督导
5、竣工结算程序管理
7、工作经验交流、相关知识的培训
四、职责1、工程结算管理部是工程项目结算管理的主要负责部门,负责全公司所有项目的结算管理工作
2、中标项目的招投标文件、合同由分公司存档备案
2、项目经理组织相关人员对中标工程进行工程项目二次经营策划,公司工程结算管理部定期去项目部检查指导
4、工程结算管理部负责督促、检查、指导竣工项目结算
5、项目部经理对工程项目的结算工作负领导和组织责任
主要负责结算工作的划分、变更签证实施办理情况、结算工作的督促和全盘管理以及和业主、监理的沟通工作
6、项目部施工员负责各专业工程施工中变更、签证、索赔工作的基础资料办理及收集工作
7、项目部造价员具体实施工程项目结算工作
8、工程结算管理部督导、项目经理负责,工程结算应在竣工验收后8个月内全面完成
工程竣工后及时签订项目结算目标责任书
六、工作程序1、中标工程,工程结算管理部在中标后30日内,督促指导分公司及项目部进行二次经营策划
2、工程中标或公示时间过后,首先由分公司(项目经理)组织相关人员对投标过程中的工程量清单进行复核,编制《工程量清单对比表》和《招标工程量清单漏项表》,并按照投标清单单价及合同约定进行组价,作为工程结算的基
