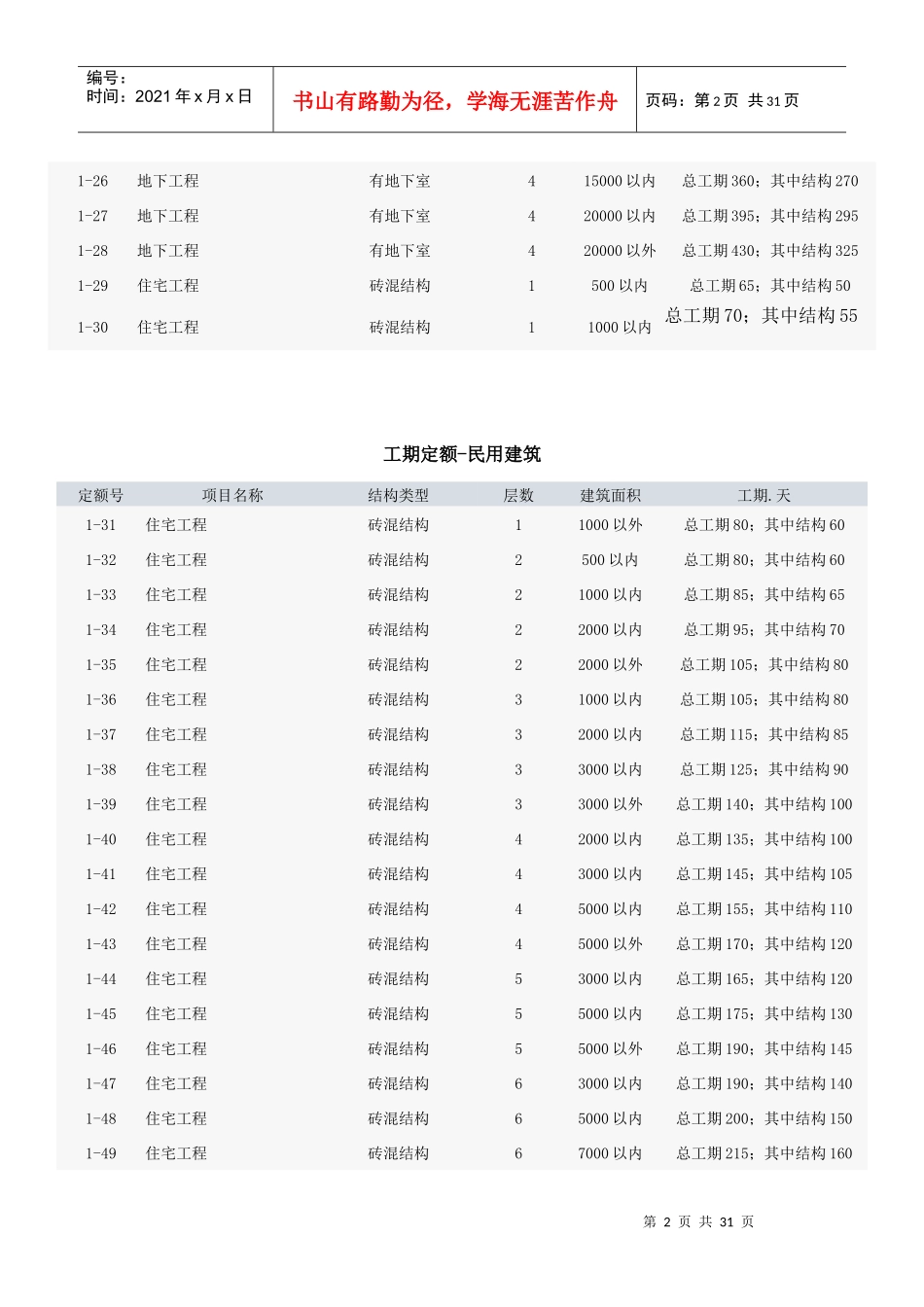

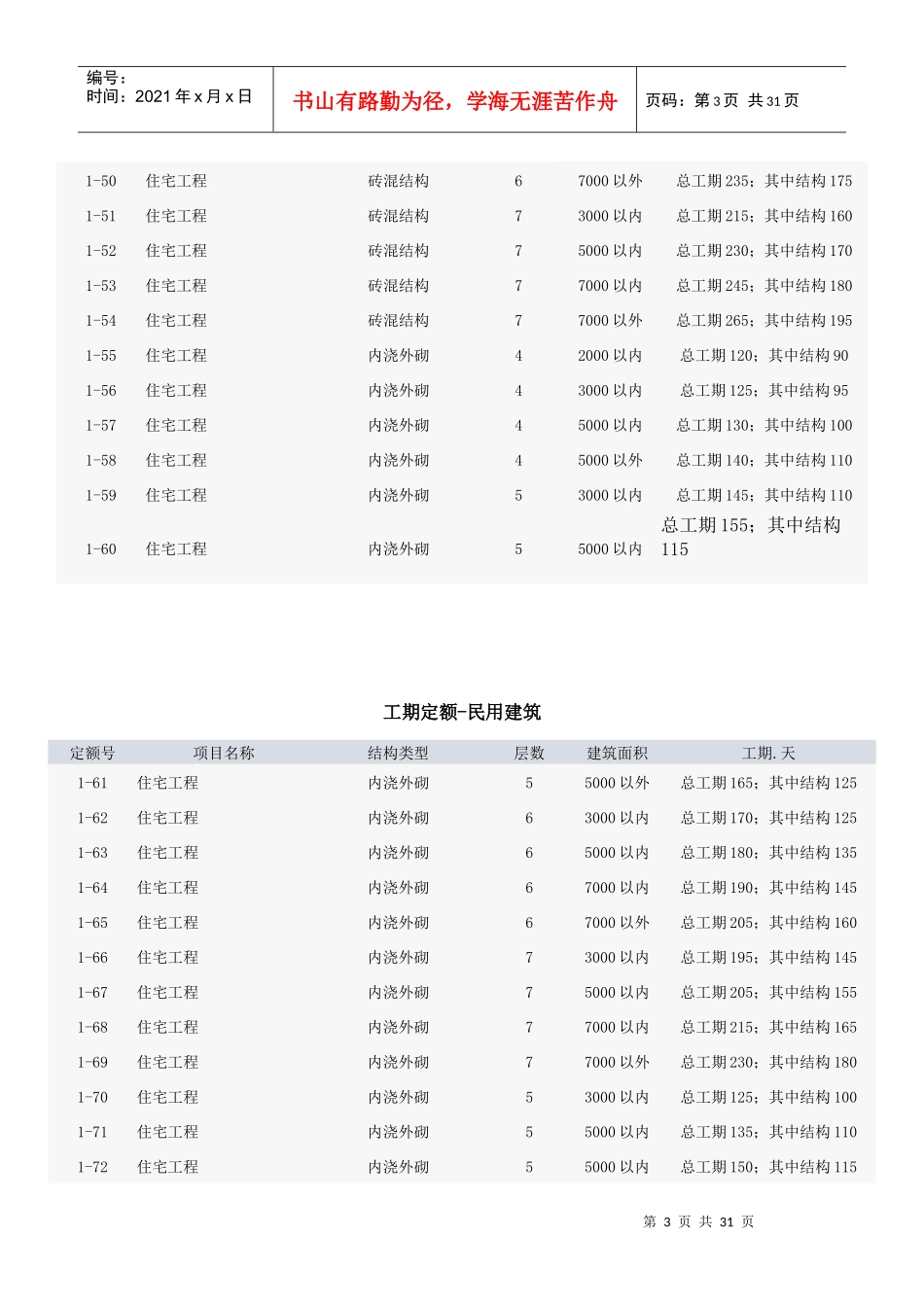

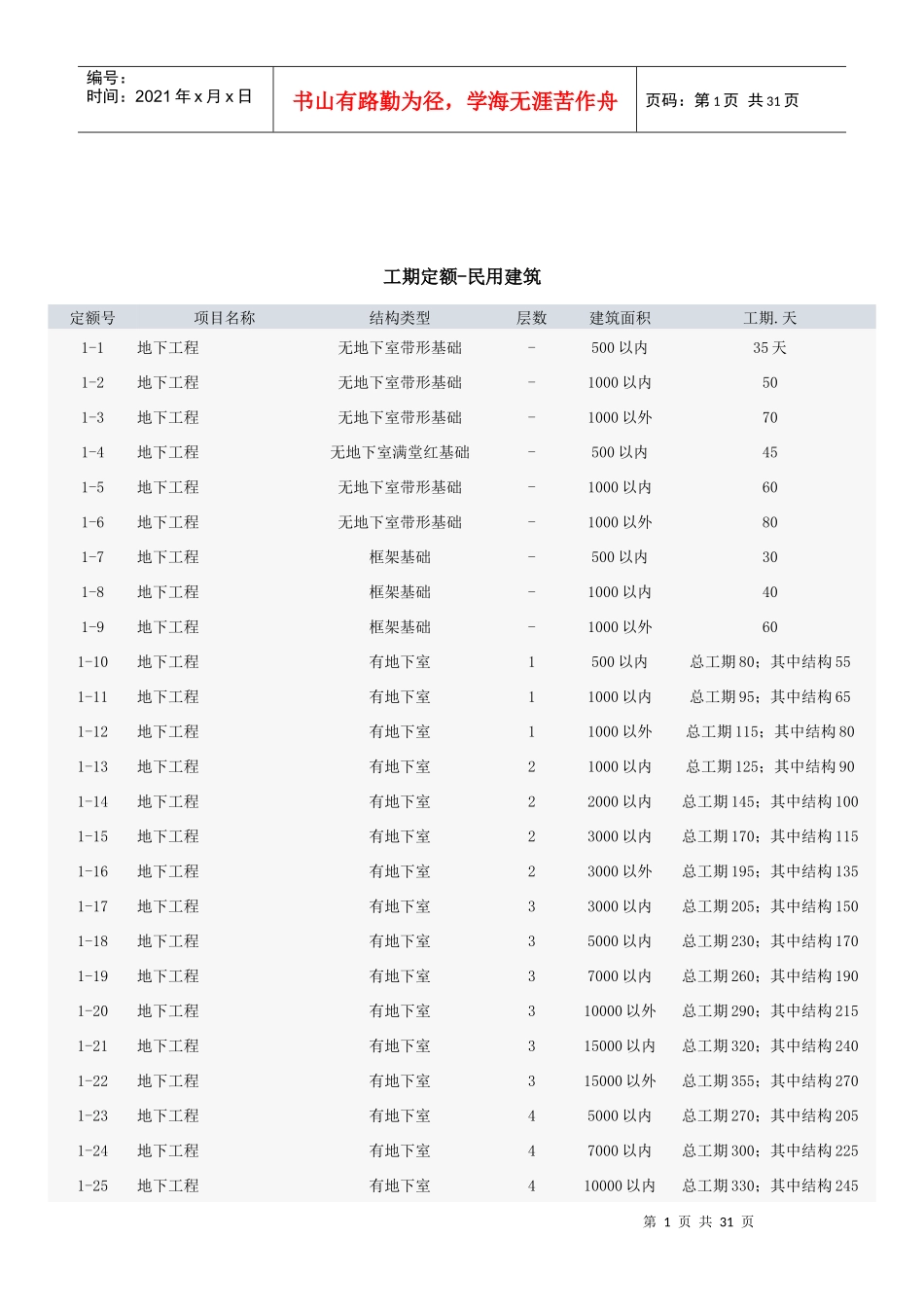

第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共31页工期定额-民用建筑定额号项目名称结构类型层数建筑面积工期.天1-1地下工程无地下室带形基础-500以内35天1-2地下工程无地下室带形基础-1000以内501-3地下工程无地下室带形基础-1000以外701-4地下工程无地下室满堂红基础-500以内451-5地下工程无地下室带形基础-1000以内601-6地下工程无地下室带形基础-1000以外801-7地下工程框架基础-500以内301-8地下工程框架基础-1000以内401-9地下工程框架基础-1000以外601-10地下工程有地下室1500以内总工期80;其中结构551-11地下工程有地下室11000以内总工期95;其中结构651-12地下工程有地下室11000以外总工期115;其中结构801-13地下工程有地下室21000以内总工期125;其中结构901-14地下工程有地下室22000以内总工期145;其中结构1001-15地下工程有地下室23000以内总工期170;其中结构1151-16地下工程有地下室23000以外总工期195;其中结构1351-17地下工程有地下室33000以内总工期205;其中结构1501-18地下工程有地下室35000以内总工期230;其中结构1701-19地下工程有地下室37000以内总工期260;其中结构1901-20地下工程有地下室310000以外总工期290;其中结构2151-21地下工程有地下室315000以内总工期320;其中结构2401-22地下工程有地下室315000以外总工期355;其中结构2701-23地下工程有地下室45000以内总工期270;其中结构2051-24地下工程有地下室47000以内总工期300;其中结构2251-25地下工程有地下室410000以内总工期330;其中结构245第2页共31页第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共31页1-26地下工程有地下室415000以内总工期360;其中结构2701-27地下工程有地下室420000以内总工期395;其中结构2951-28地下工程有地下室420000以外总工期430;其中结构3251-29住宅工程砖混结构1500以内总工期65;其中结构501-30住宅工程砖混结构11000以内总工期70;其中结构55工期定额-民用建筑定额号项目名称结构类型层数建筑面积工期.天1-31住宅工程砖混结构11000以外总工期80;其中结构601-32住宅工程砖混结构2500以内总工期80;其中结构601-33住宅工程砖混结构21000以内总工期85;其中结构651-34住宅工程砖混结构22000以内总工期95;其中结构701-35住宅工程砖混结构22000以外总工期105;其中结构801-36住宅工程砖混结构31000以内总工期105;其中结构801-37住宅工程砖混结构32000以内总工期115;其中结构851-38住宅工程砖混结构33000以内总工期125;其中结构901-39住宅工程砖混结构33000以外总工期140;其中结构1001-40住宅工程砖混结构42000以内总工期135;其中结构1001-41住宅工程砖混结构43000以内总工期145;其中结构1051-42住宅工程砖混结构45000以内总工期155;其中结构1101-43住宅工程砖混结构45000以外总工期170;其中结构1201-44住宅工程砖混结构53000以内总工期165;其中结构1201-45住宅工程砖混结构55000以内总工期175;其中结构1301-46住宅工程砖混结构55000以外总工期190;其中结构1451-47住宅工程砖混结构63000以内总工期190;其中结构1401-48住宅工程砖混结构65000以内总工期200;其中结构1501-49住宅工程砖混结构67000以内总工期215;其中结构160第3页共31页第2页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共31页1-50住宅工程砖混结构67000以外总工期235;其中结构1751-51住宅工程砖混结构73000以内总工期215;其中结构1601-52住宅工程砖混结构75000以内总工期230;其中结构1701-53住宅工程砖混结构77000以内总工期245;其中结构1801-54住宅工程砖混结构77000以外总工期265;其中结构1951-55住宅工程内浇外砌42000以内总工期120;其中结构901-56住宅工程内浇外砌43000以内总工期125;其中结构951-57住宅工程内浇外砌45000以内总工期130;其中结构1001-58住宅工程内浇外砌45000以外总工期140;其中结构1101-59住宅工程内浇外砌53000以内总工期145;其中结构1101-60住宅工程内浇外砌55000以内总工期155;其中结构115工期定额-民用建筑定额号项目名称结构类型层数建...
