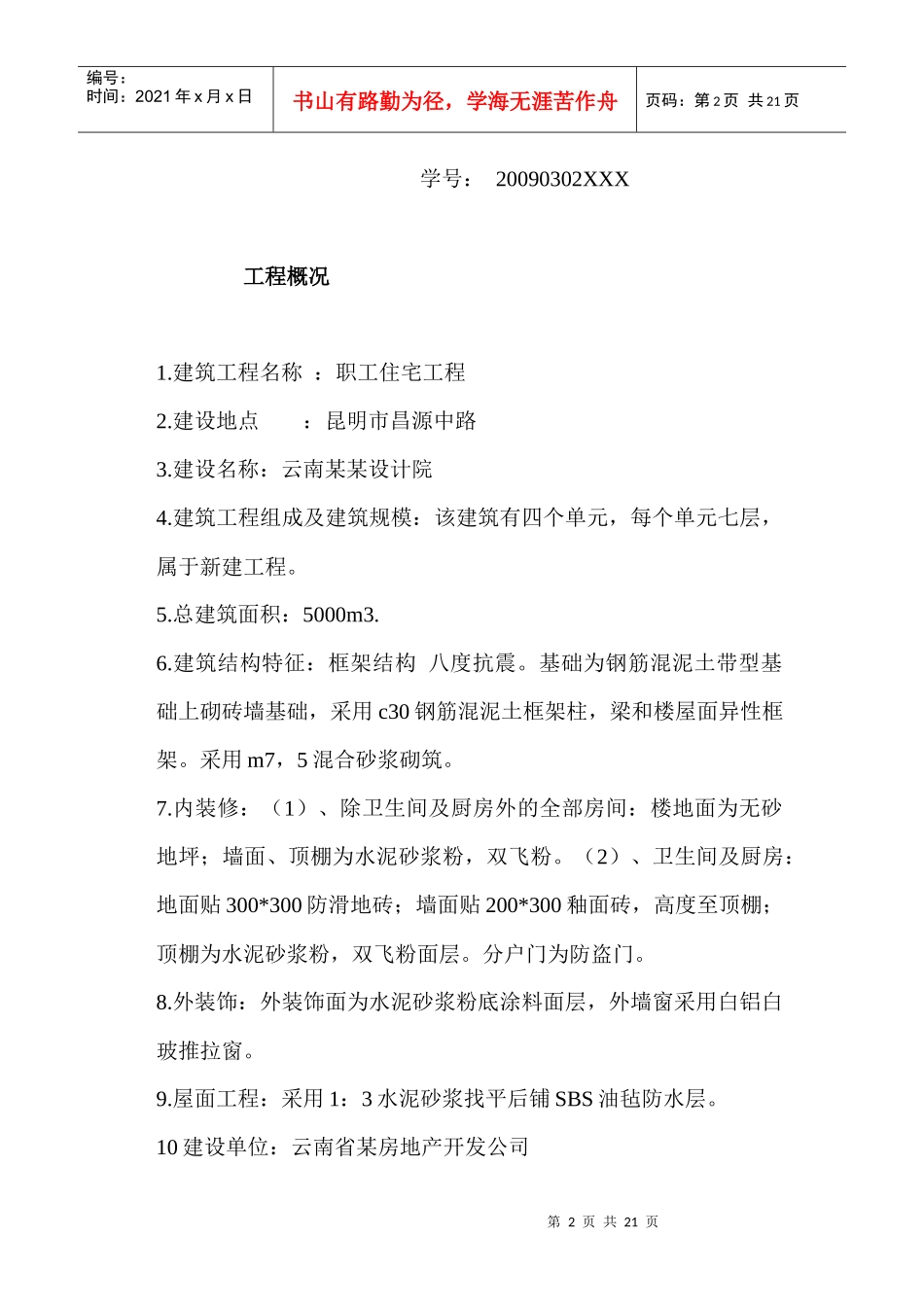

第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页施工技术与施工组织课程设计班级:09级建筑工程管理1班姓名:李XX第2页共21页第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页学号:20090302XXX工程概况1
建筑工程名称:职工住宅工程2
建设地点:昆明市昌源中路3
建设名称:云南某某设计院4
建筑工程组成及建筑规模:该建筑有四个单元,每个单元七层,属于新建工程
总建筑面积:5000m3
建筑结构特征:框架结构八度抗震
基础为钢筋混泥土带型基础上砌砖墙基础,采用c30钢筋混泥土框架柱,梁和楼屋面异性框架
采用m7,5混合砂浆砌筑
内装修:(1)、除卫生间及厨房外的全部房间:楼地面为无砂地坪;墙面、顶棚为水泥砂浆粉,双飞粉
(2)、卫生间及厨房:地面贴300*300防滑地砖;墙面贴200*300釉面砖,高度至顶棚;顶棚为水泥砂浆粉,双飞粉面层
分户门为防盗门
外装饰:外装饰面为水泥砂浆粉底涂料面层,外墙窗采用白铝白玻推拉窗
屋面工程:采用1:3水泥砂浆找平后铺SBS油毡防水层
10建设单位:云南省某房地产开发公司第3页共21页第2页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共21页11

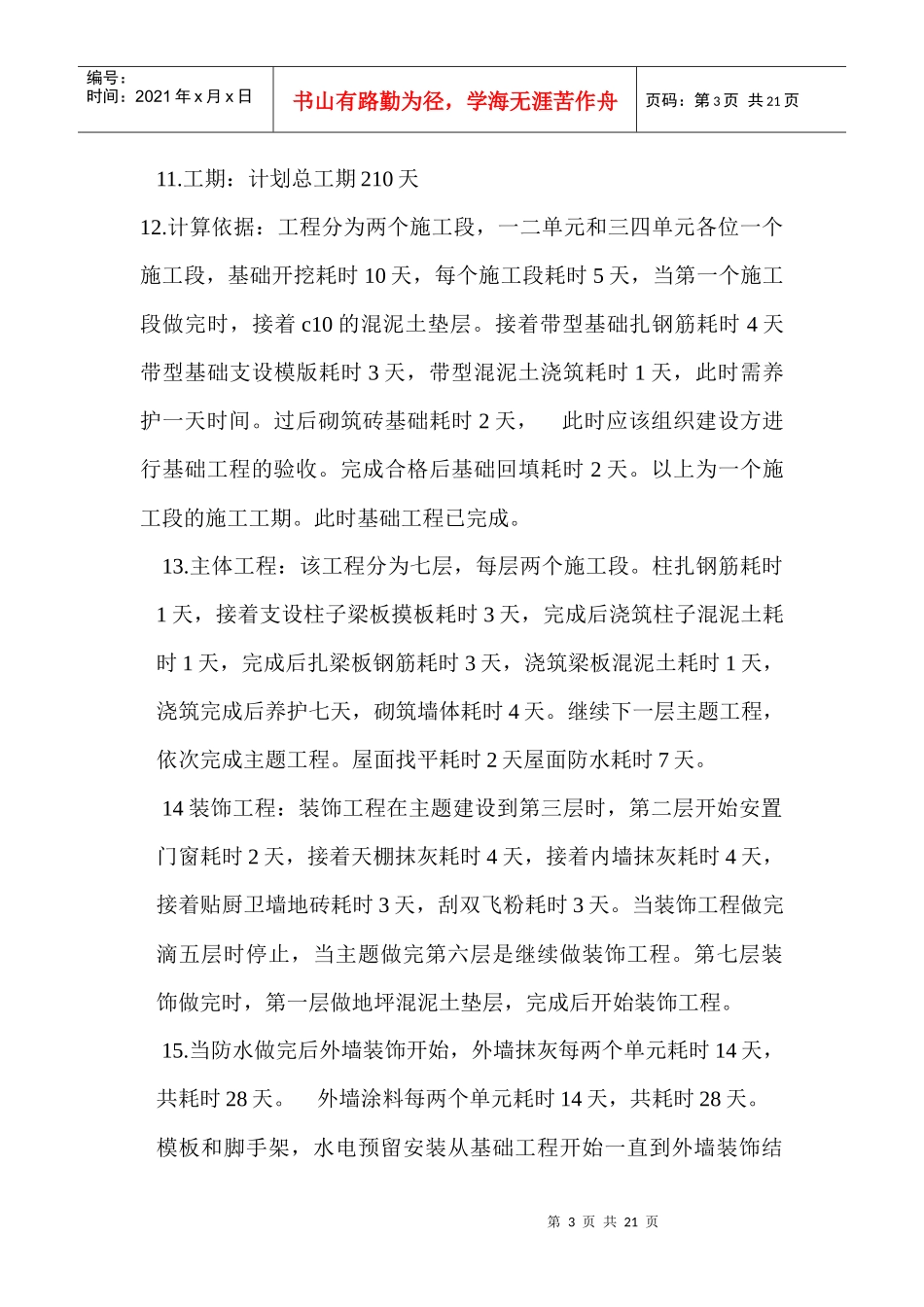

工期:计划总工期210天12
计算依据:工程分为两个施工段,一二单元和三四单元各位一个施工段,基础开挖耗时10天,每个施工段耗时5天,当第一个施工段做完时,接着c10的混泥土垫层
接着带型基础扎钢筋耗时4天带型基础支设模版耗时3天,带型混泥土浇筑耗时1天,此时需养护一天时间
过后砌筑砖基础耗时2天,此时应该组织建设方进行基础工程的验收
完成合格后基础回填耗时2天
以上为一个施工段的施工工期
此时基础工程已完成
主体工程:该工程分为七层
