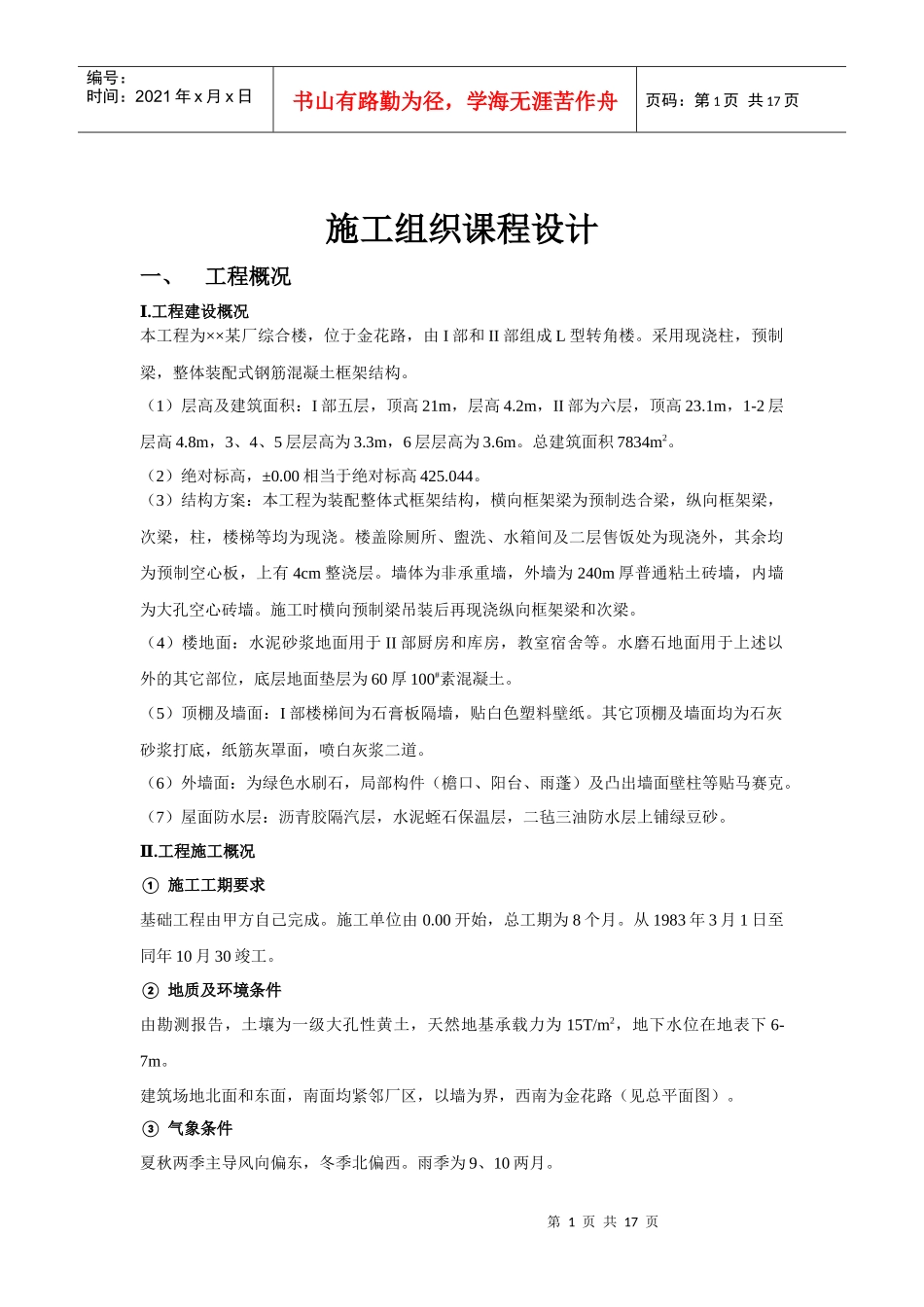

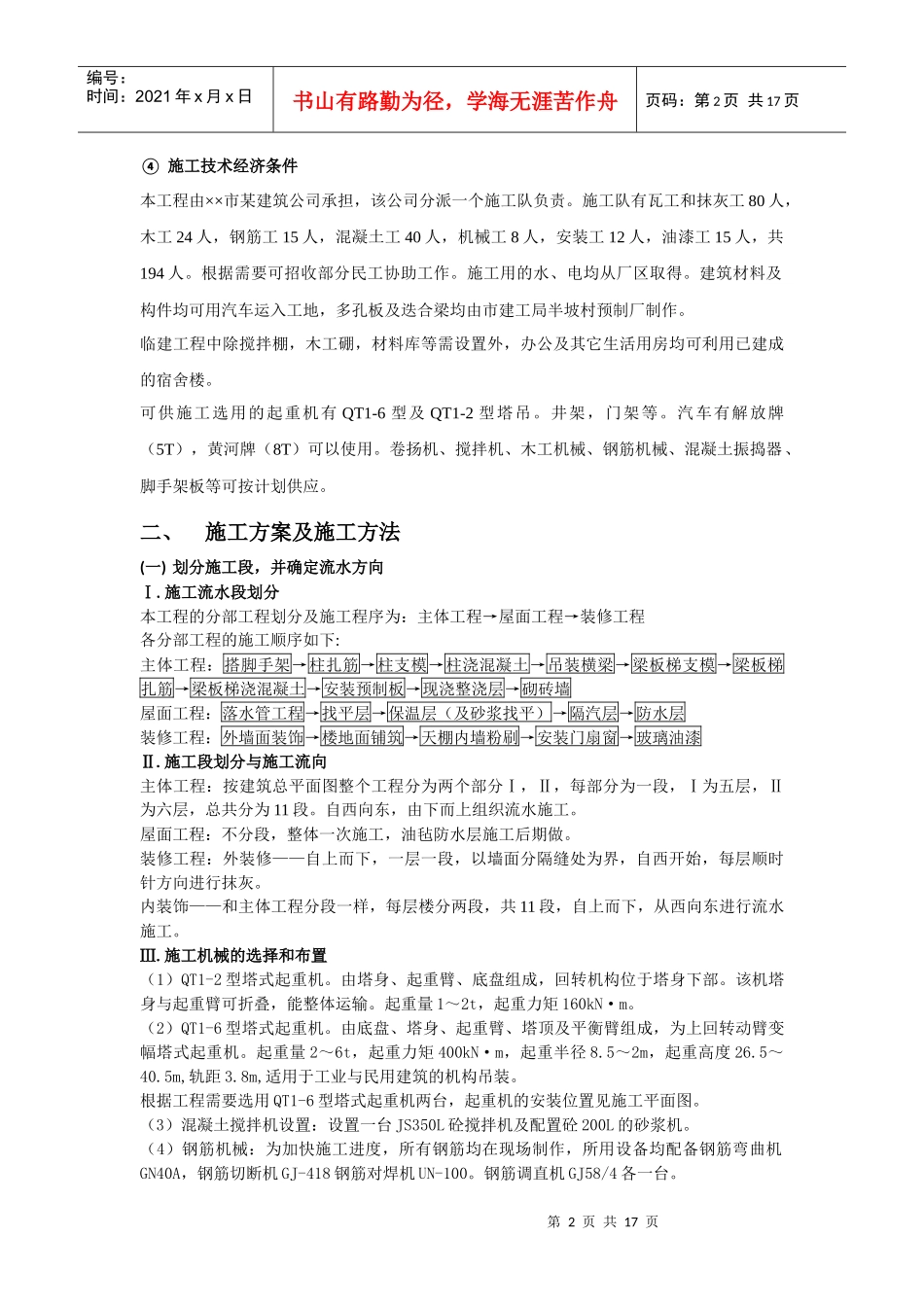

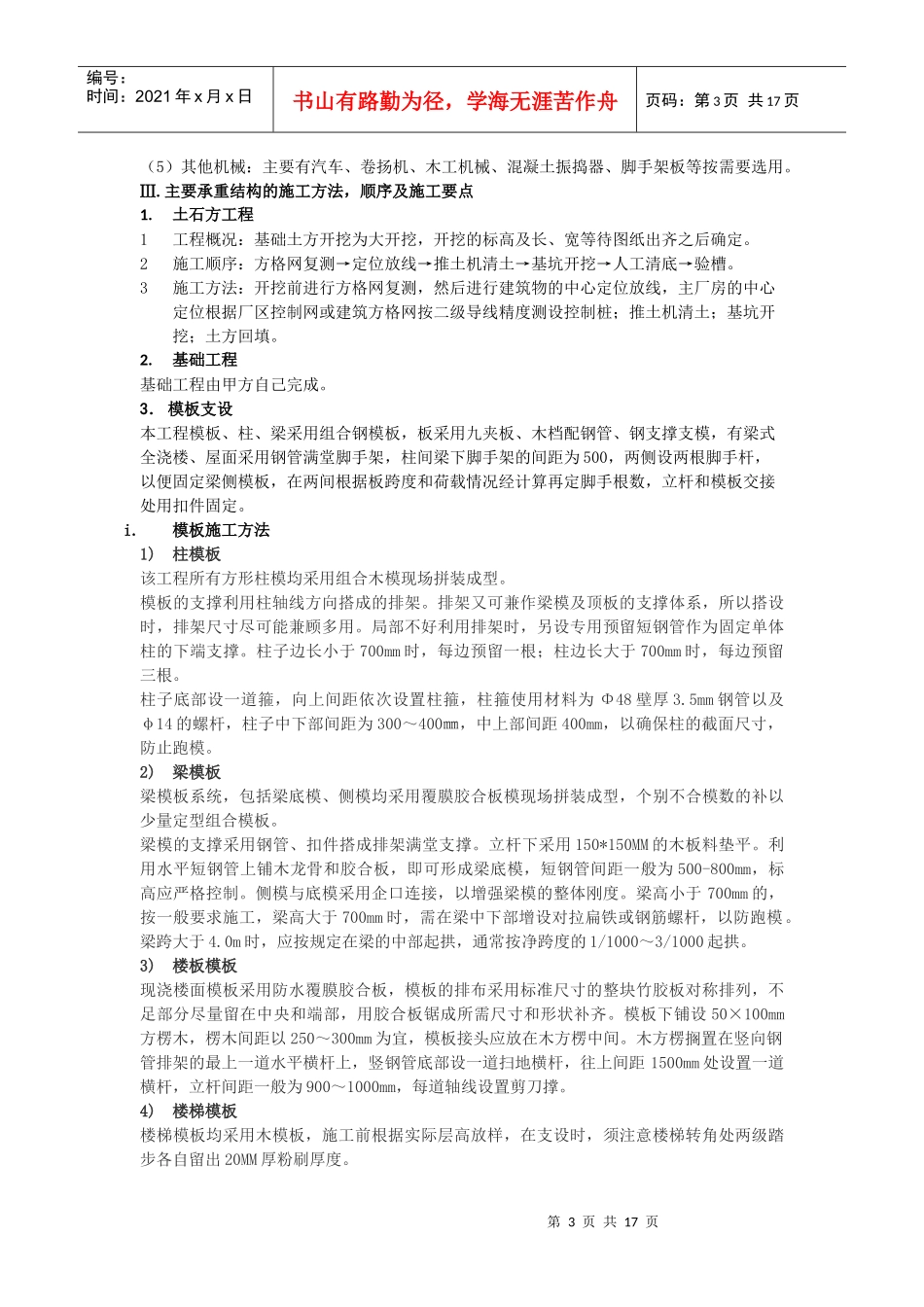

第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页施工组织课程设计一、工程概况
Ⅰ工程建设概况本工程为××某厂综合楼,位于金花路,由I部和II部组成L型转角楼
采用现浇柱,预制梁,整体装配式钢筋混凝土框架结构
(1)层高及建筑面积:I部五层,顶高21m,层高4
2m,II部为六层,顶高23
1m,1-2层层高4
8m,3、4、5层层高为3
3m,6层层高为3
总建筑面积7834m2
(2)绝对标高,±0
00相当于绝对标高425
(3)结构方案:本工程为装配整体式框架结构,横向框架梁为预制迭合梁,纵向框架梁,次梁,柱,楼梯等均为现浇
楼盖除厕所、盥洗、水箱间及二层售饭处为现浇外,其余均为预制空心板,上有4cm整浇层
墙体为非承重墙,外墙为240m厚普通粘土砖墙,内墙为大孔空心砖墙
施工时横向预制梁吊装后再现浇纵向框架梁和次梁
(4)楼地面:水泥砂浆地面用于II部厨房和库房,教室宿舍等
水磨石地面用于上述以外的其它部位,底层地面垫层为60厚100#素混凝土
(5)顶棚及墙面:I部楼梯间为石膏板隔墙,贴白色塑料壁纸
其它顶棚及墙面均为石灰砂浆打底,纸筋灰罩面,喷白灰浆二道
(6)外墙面:为绿色水刷石,局部构件(檐口、阳台、雨蓬)及凸出墙面壁柱等贴马赛克
(7)屋面防水层:沥青胶隔汽层,水泥蛭石保温层,二毡三油防水层上铺绿豆砂
Ⅱ工程施工概况①施工工期要求基础工程由甲方自己完成
施工单位由0
00开始,总工期为8个月
从1983年3月1日至同年10月30竣工
②地质及环境条件由勘测报告,土壤为一级大孔性黄土,天然地基承载力为15T/m2,地下水位在地表下6-7m
建筑场地北面和东面,南面均紧邻厂区,以墙为界,西南为金花路(见总平面图)
③气象条件夏秋两季主导风向偏东,冬季北偏西
雨季为9、10两月
第2页共17页第1页共
