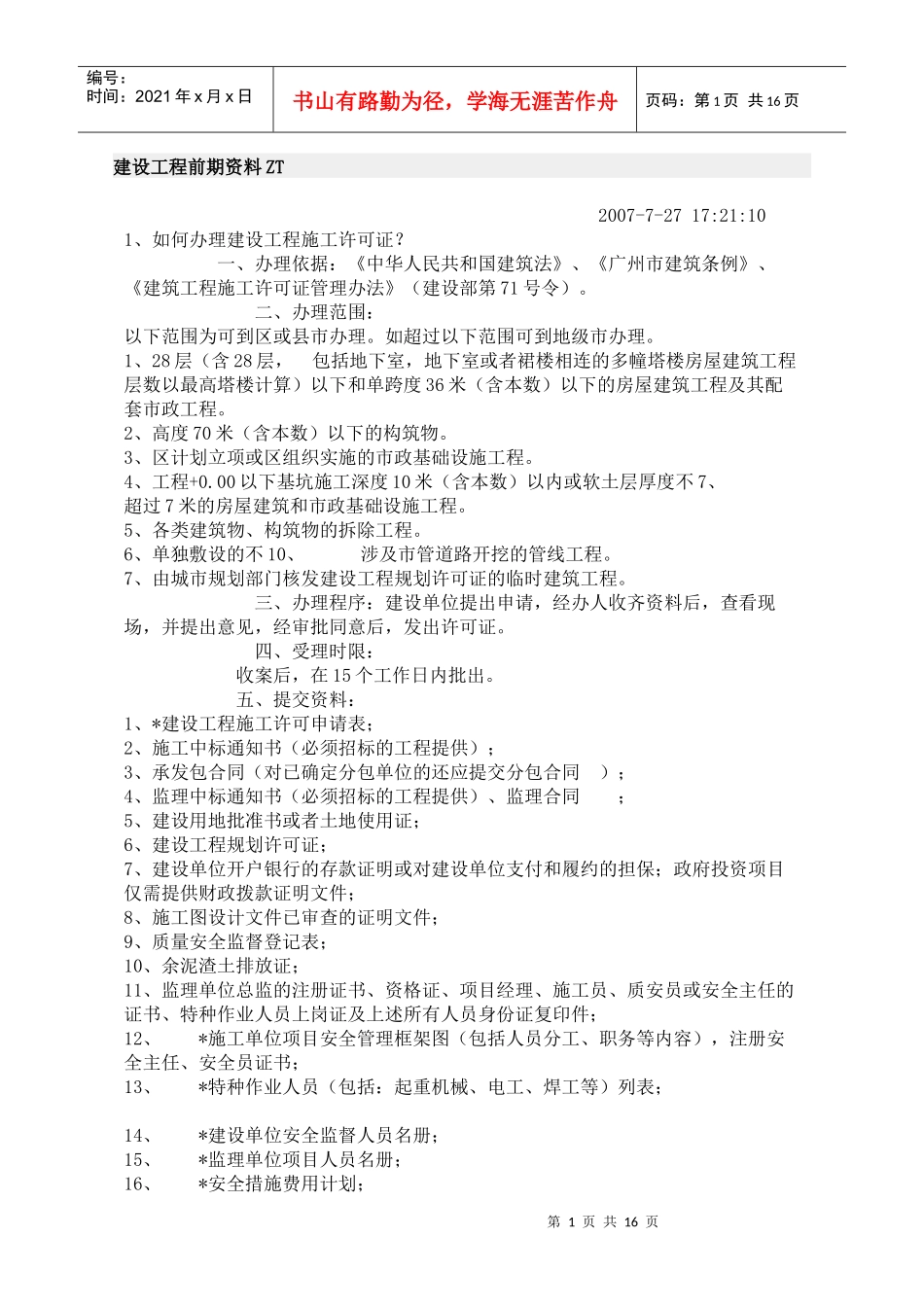

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页建设工程前期资料ZT2007-7-2717:21:101、如何办理建设工程施工许可证
一、办理依据:《中华人民共和国建筑法》、《广州市建筑条例》、《建筑工程施工许可证管理办法》(建设部第71号令)
二、办理范围:以下范围为可到区或县市办理
如超过以下范围可到地级市办理
1、28层(含28层,包括地下室,地下室或者裙楼相连的多幢塔楼房屋建筑工程层数以最高塔楼计算)以下和单跨度36米(含本数)以下的房屋建筑工程及其配套市政工程
2、高度70米(含本数)以下的构筑物
3、区计划立项或区组织实施的市政基础设施工程
4、工程+0
00以下基坑施工深度10米(含本数)以内或软土层厚度不7、超过7米的房屋建筑和市政基础设施工程
5、各类建筑物、构筑物的拆除工程
6、单独敷设的不10、涉及市管道路开挖的管线工程
7、由城市规划部门核发建设工程规划许可证的临时建筑工程

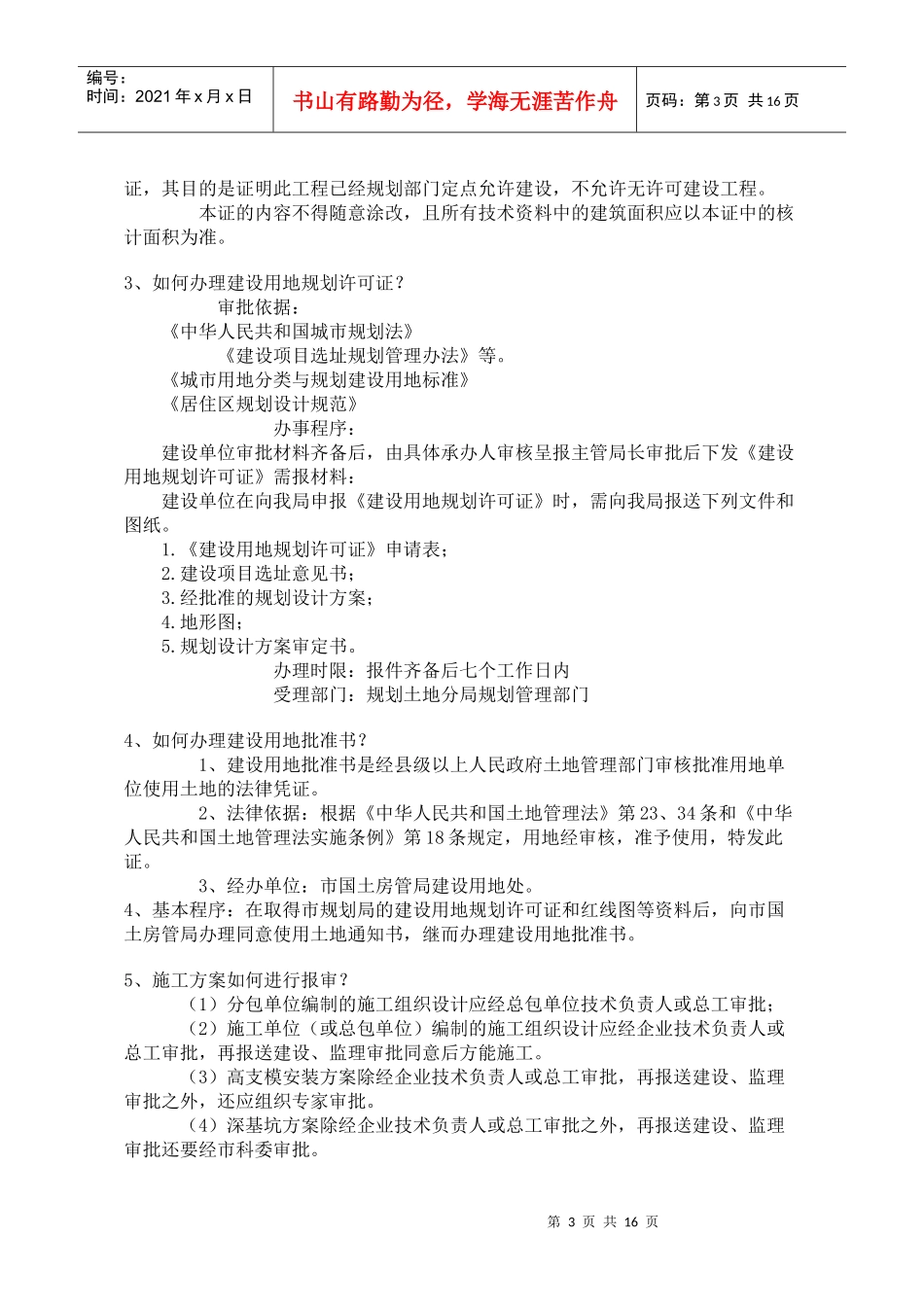

三、办理程序:建设单位提出申请,经办人收齐资料后,查看现场,并提出意见,经审批同意后,发出许可证
四、受理时限:收案后,在15个工作日内批出
五、提交资料:1、*建设工程施工许可申请表;2、施工中标通知书(必须招标的工程提供);3、承发包合同(对已确定分包单位的还应提交分包合同);4、监理中标通知书(必须招标的工程提供)、监理合同;5、建设用地批准书或者土地使用证;6、建设工程规划许可证;7、建设单位开户银行的存款证明或对建设单位支付和履约的担保;政府投资项目仅需提供财政拨款证明文件;8、施工图设计文件已审查的证明文件;9、质量安全监督登记表;10、余泥渣土排放证;11、监理单位总监的注册证书、资格证、项目经理、施工员、质安员或安全主任的证书、特种作业人员上岗证及上述所有人员身份证复印件;12、*施工单位项目安全管理框架图(包括人员分
