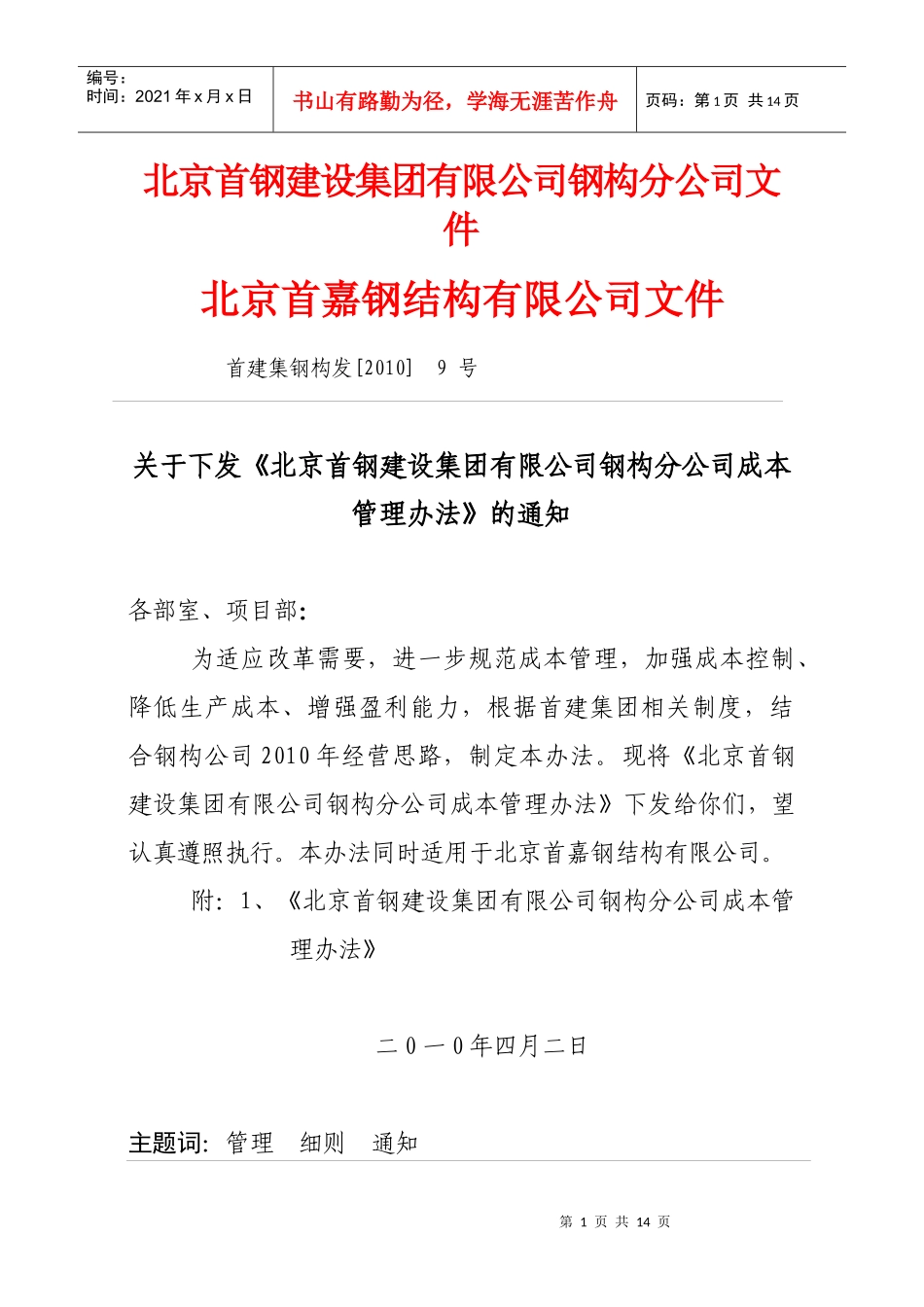

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页北京首钢建设集团有限公司钢构分公司文件北京首嘉钢结构有限公司文件首建集钢构发[2010]9号关于下发《北京首钢建设集团有限公司钢构分公司成本管理办法》的通知各部室、项目部:为适应改革需要,进一步规范成本管理,加强成本控制、降低生产成本、增强盈利能力,根据首建集团相关制度,结合钢构公司2010年经营思路,制定本办法
现将《北京首钢建设集团有限公司钢构分公司成本管理办法》下发给你们,望认真遵照执行
本办法同时适用于北京首嘉钢结构有限公司

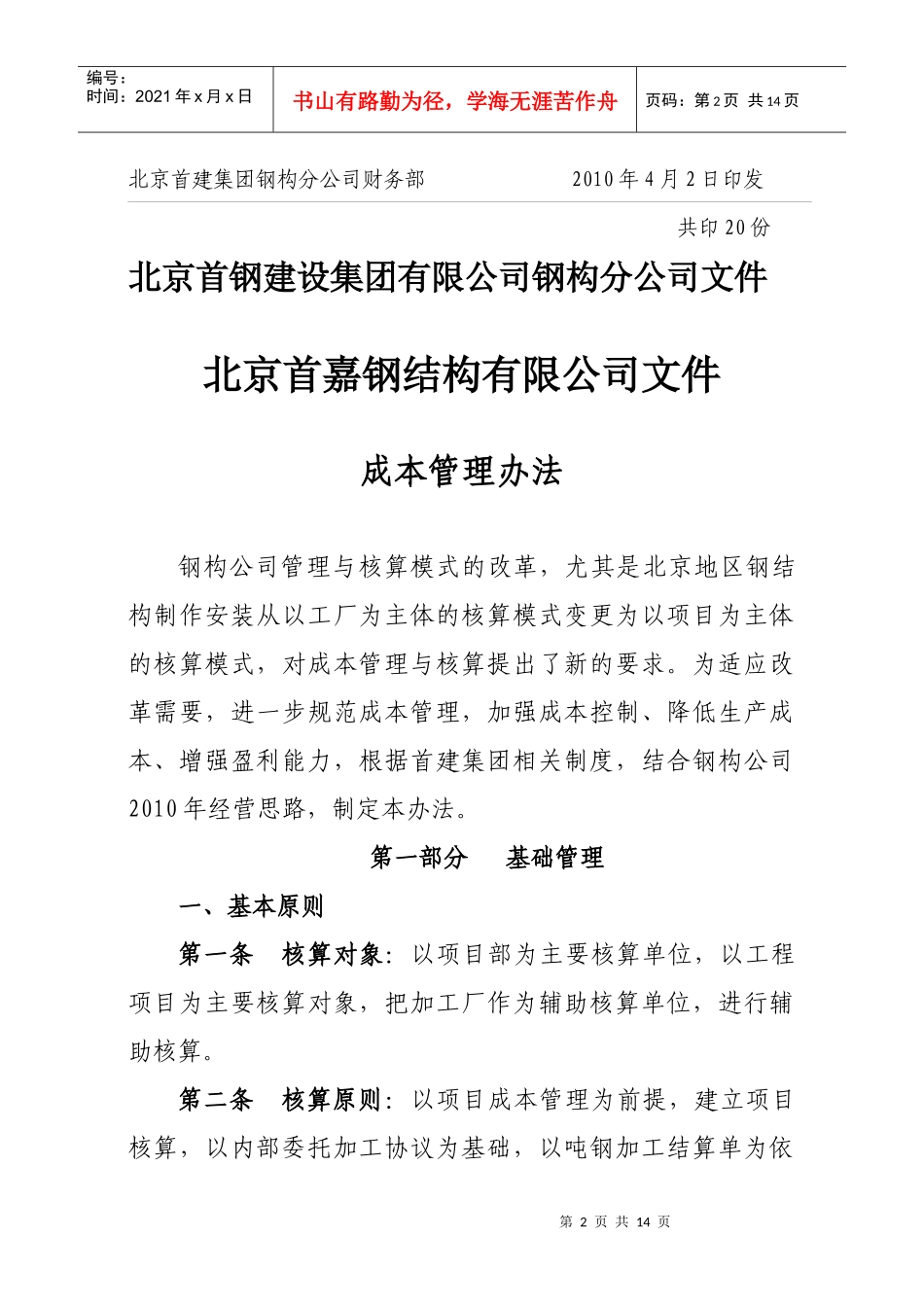

附:1、《北京首钢建设集团有限公司钢构分公司成本管理办法》二0一0年四月二日主题词:管理细则通知第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页北京首建集团钢构分公司财务部2010年4月2日印发共印20份北京首钢建设集团有限公司钢构分公司文件北京首嘉钢结构有限公司文件成本管理办法钢构公司管理与核算模式的改革,尤其是北京地区钢结构制作安装从以工厂为主体的核算模式变更为以项目为主体的核算模式,对成本管理与核算提出了新的要求
为适应改革需要,进一步规范成本管理,加强成本控制、降低生产成本、增强盈利能力,根据首建集团相关制度,结合钢构公司2010年经营思路,制定本办法
第一部分基础管理一、基本原则第一条核算对象:以项目部为主要核算单位,以工程项目为主要核算对象,把加工厂作为辅助核算单位,进行辅助核算
第二条核算原则:以项目成本管理为前提,建立项目核算,以内部委托加工协议为基础,以吨钢加工结算单为依第3页共14页第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共14页据,进行加工厂生产核算

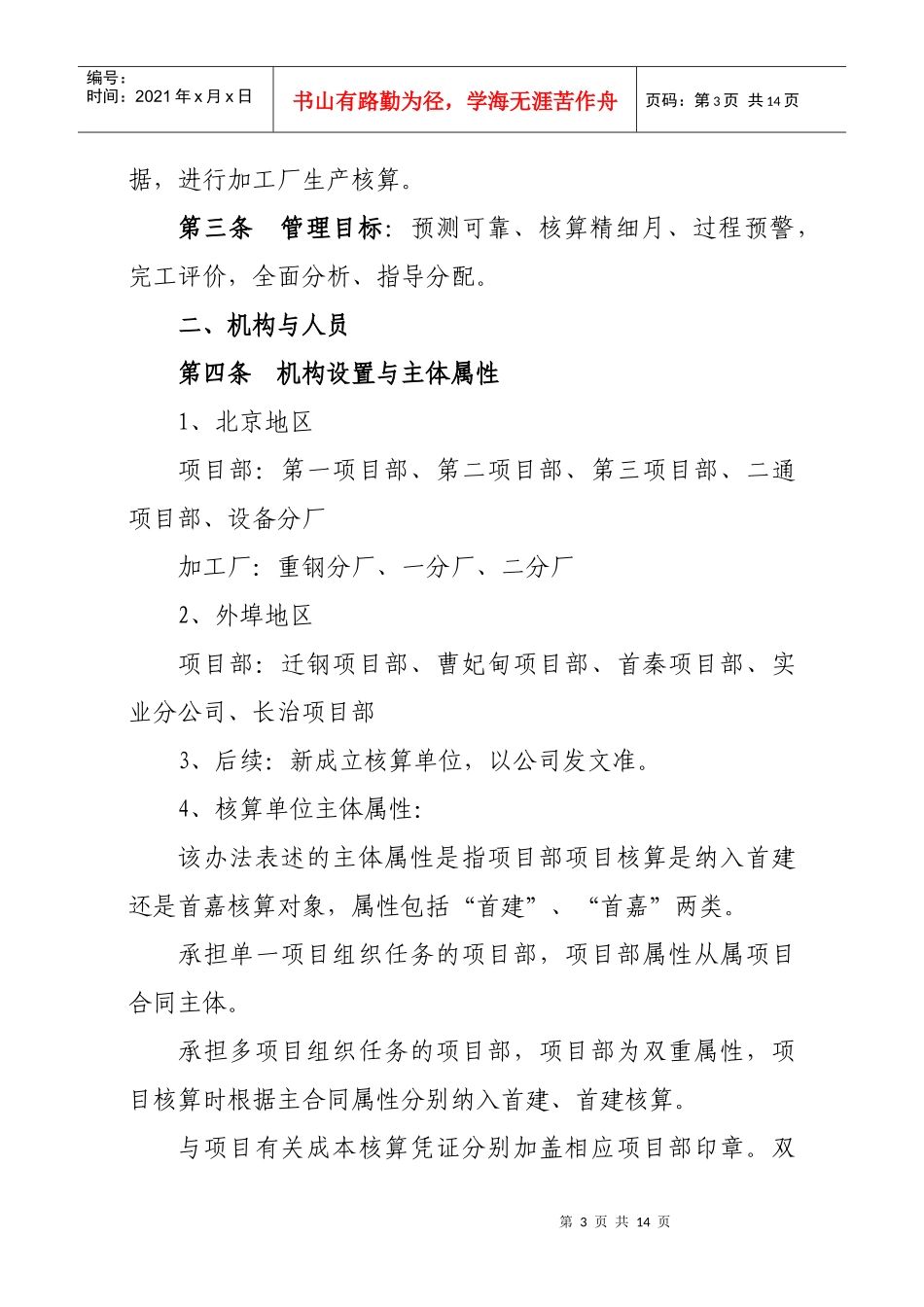

第三条管理目标:预测可靠、核算精细月、过程预警,完工评价,全面分析、指导分配
