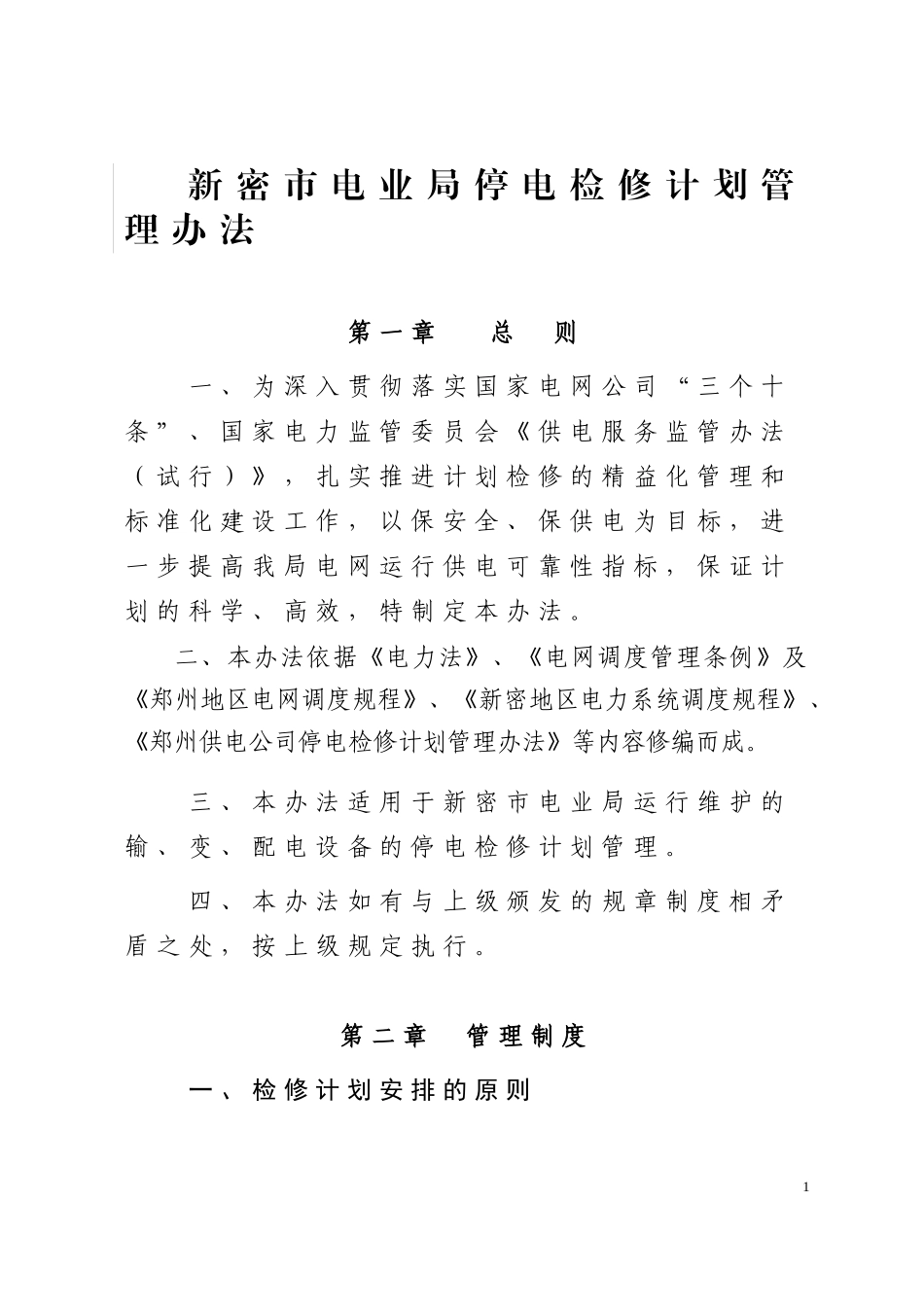

新密市电业局停电检修计划管理办法第一章总则一、为深入贯彻落实国家电网公司“三个十条”、国家电力监管委员会《供电服务监管办法(试行)》,扎实推进计划检修的精益化管理和标准化建设工作,以保安全、保供电为目标,进一步提高我局电网运行供电可靠性指标,保证计划的科学、高效,特制定本办法
二、本办法依据《电力法》、《电网调度管理条例》及《郑州地区电网调度规程》、《新密地区电力系统调度规程》、《郑州供电公司停电检修计划管理办法》等内容修编而成
三、本办法适用于新密市电业局运行维护的输、变、配电设备的停电检修计划管理
四、本办法如有与上级颁发的规章制度相矛盾之处,按上级规定执行
第二章管理制度一、检修计划安排的原则11

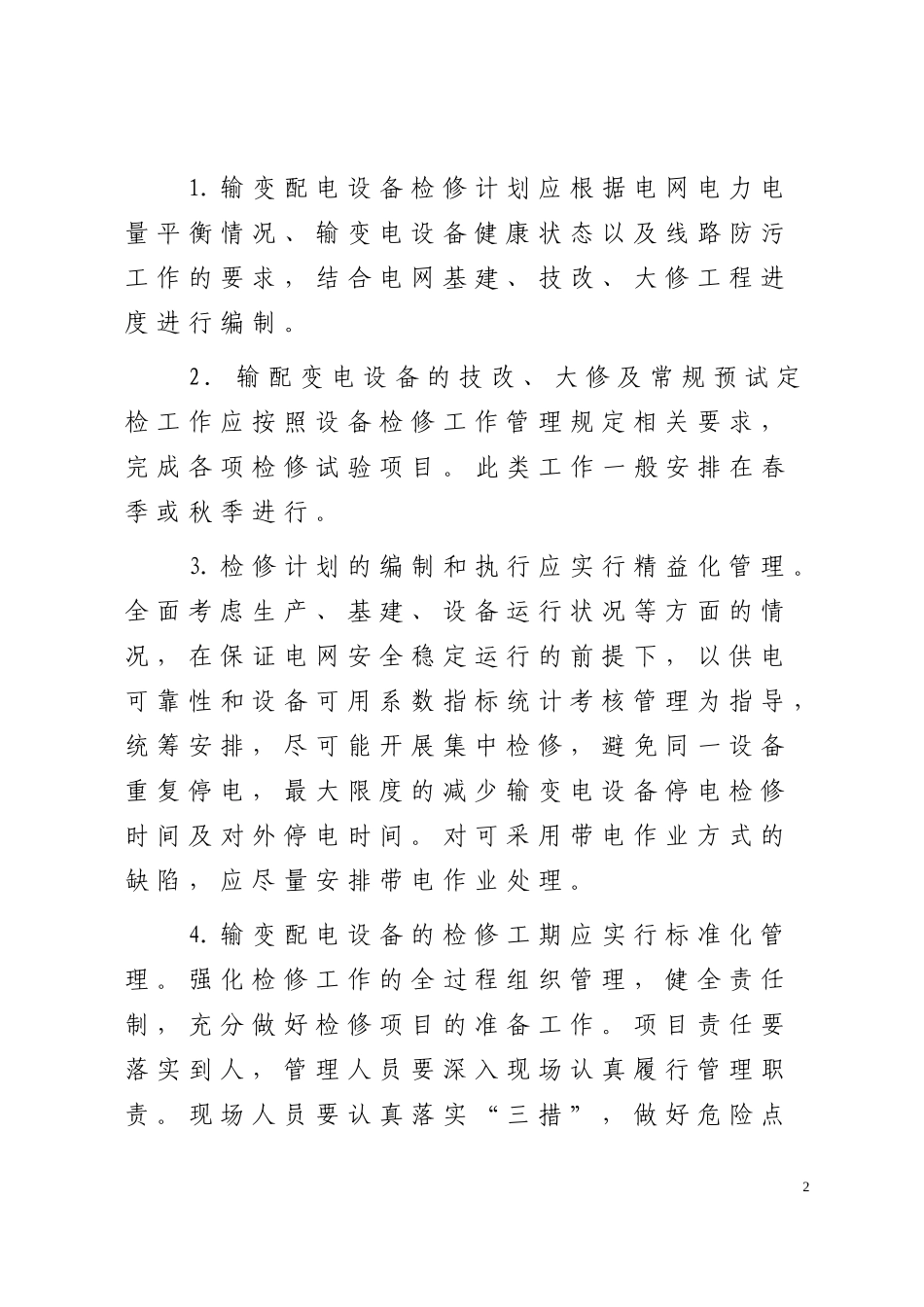

输变配电设备检修计划应根据电网电力电量平衡情况、输变电设备健康状态以及线路防污工作的要求,结合电网基建、技改、大修工程进度进行编制
2.输配变电设备的技改、大修及常规预试定检工作应按照设备检修工作管理规定相关要求,完成各项检修试验项目
此类工作一般安排在春季或秋季进行
检修计划的编制和执行应实行精益化管理
全面考虑生产、基建、设备运行状况等方面的情况,在保证电网安全稳定运行的前提下,以供电可靠性和设备可用系数指标统计考核管理为指导,统筹安排,尽可能开展集中检修,避免同一设备重复停电,最大限度的减少输变电设备停电检修时间及对外停电时间
对可采用带电作业方式的缺陷,应尽量安排带电作业处理
输变配电设备的检修工期应实行标准化管理
强化检修工作的全过程组织管理,健全责任制,充分做好检修项目的准备工作
项目责任要落实到人,管理人员要深入现场认真履行管理职责
现场人员要认真落实“三措”,做好危险点2控制,严格按照有关规定和标准执行,有效杜绝人员责任事故

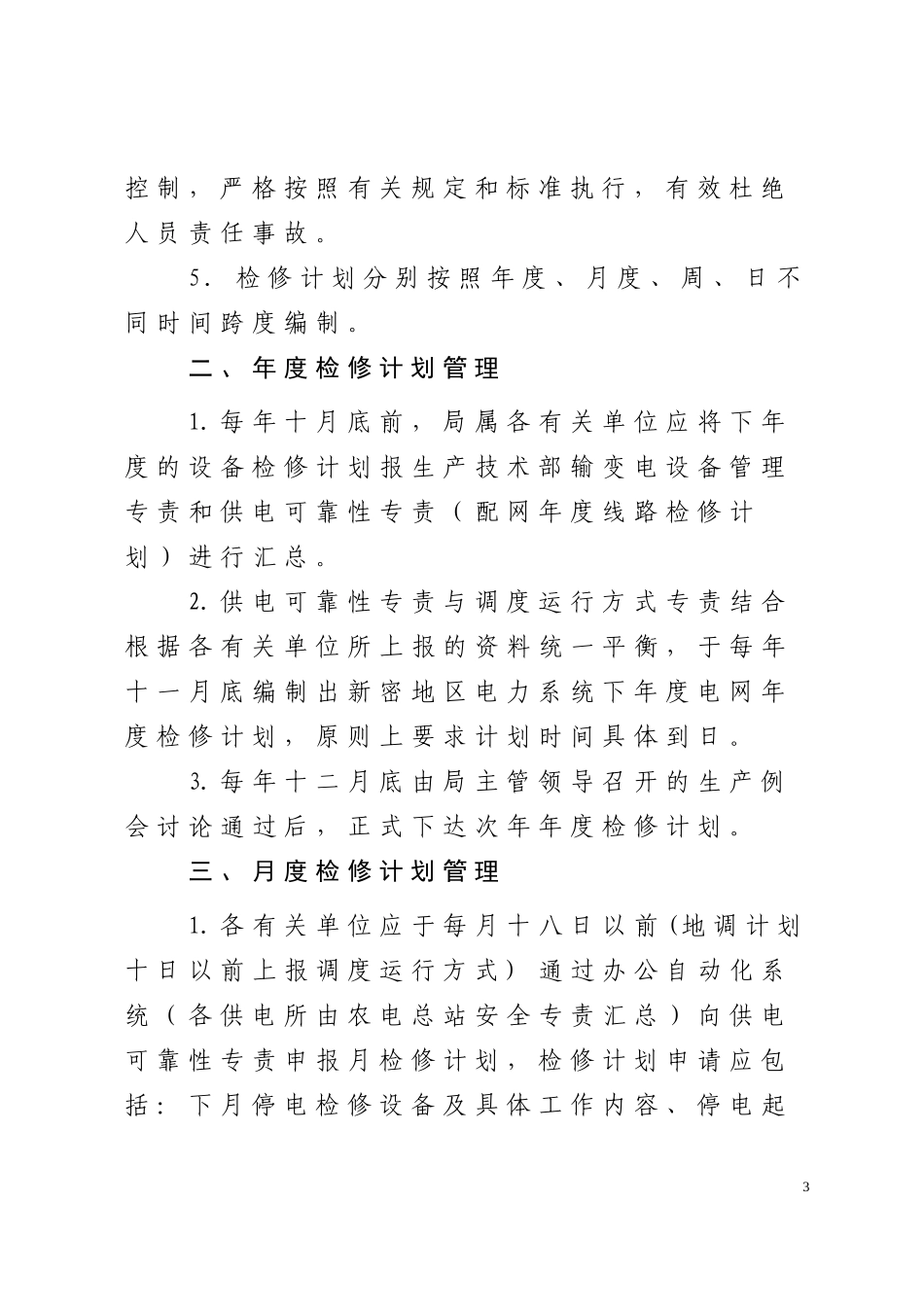

5.检修计划分别按照年度、月度、周、日不同时间跨度编制
二、年度检修计划管理1
每年十月底前,局属各有关单位应将下年度的设备检
