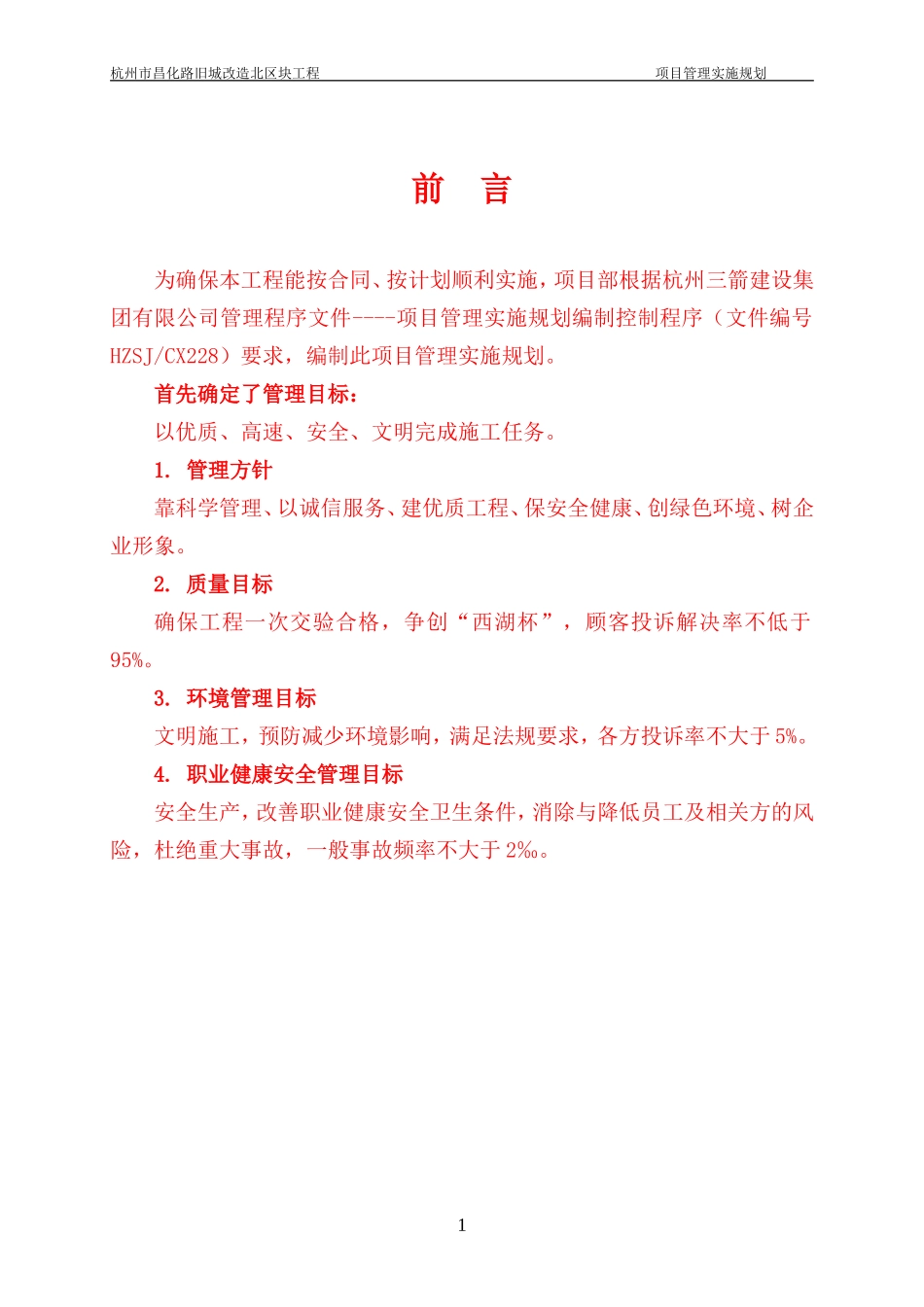

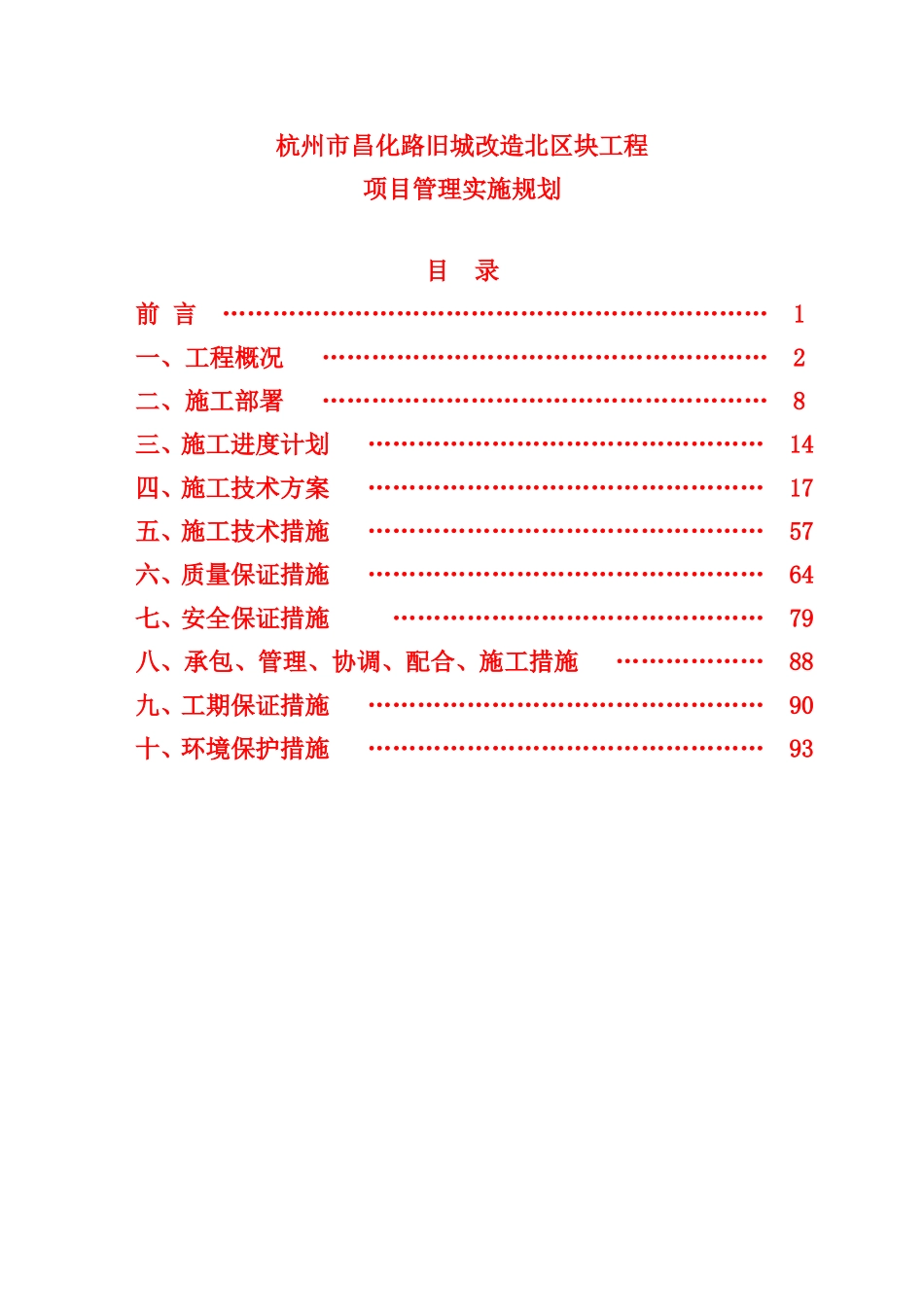

杭州市昌化路旧城改造北区块工程项目管理实施规划目录前言…………………………………………………………1一、工程概况………………………………………………2二、施工部署………………………………………………8三、施工进度计划…………………………………………14四、施工技术方案…………………………………………17五、施工技术措施…………………………………………57六、质量保证措施…………………………………………64七、安全保证措施………………………………………79八、承包、管理、协调、配合、施工措施………………88九、工期保证措施…………………………………………90十、环境保护措施…………………………………………93杭州市昌化路旧城改造北区块工程项目管理实施规划前言为确保本工程能按合同、按计划顺利实施,项目部根据杭州三箭建设集团有限公司管理程序文件----项目管理实施规划编制控制程序(文件编号HZSJ/CX228)要求,编制此项目管理实施规划
首先确定了管理目标:以优质、高速、安全、文明完成施工任务
管理方针靠科学管理、以诚信服务、建优质工程、保安全健康、创绿色环境、树企业形象
质量目标确保工程一次交验合格,争创“西湖杯”,顾客投诉解决率不低于95%
环境管理目标文明施工,预防减少环境影响,满足法规要求,各方投诉率不大于5%
职业健康安全管理目标安全生产,改善职业健康安全卫生条件,消除与降低员工及相关方的风险,杜绝重大事故,一般事故频率不大于2‰
1杭州市昌化路旧城改造北区块工程项目管理实施规划一、工程概况1
1工程项目介绍1

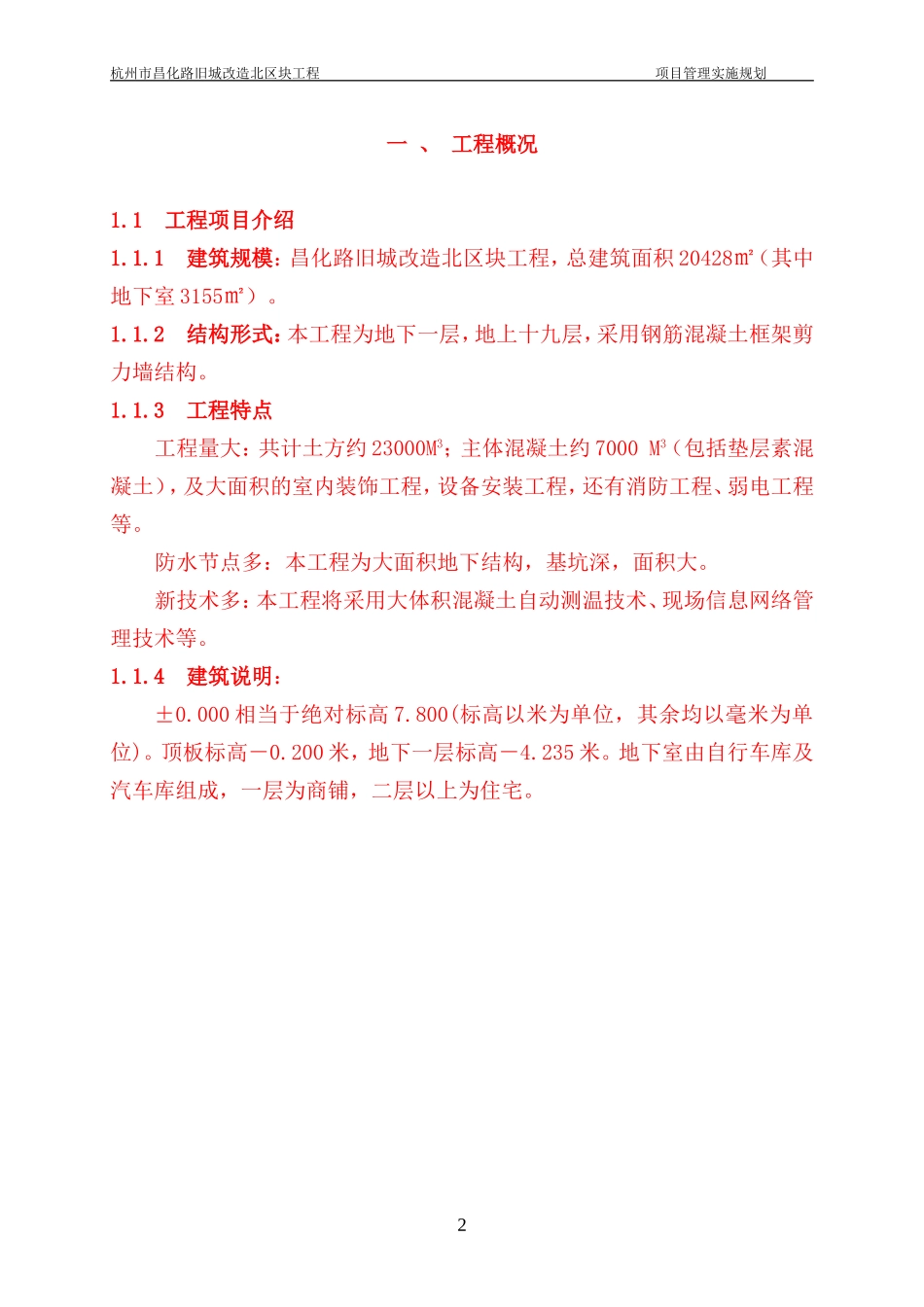

1建筑规模:昌化路旧城改造北区块工程,总建筑面积20428㎡(其中地下室3155㎡)
2结构形式:本工程为地下一层,地上十九层,采用钢筋混凝土框架剪力墙结构
3工程特点工程量大:共计土方约23000M3;主体混凝土约7000
