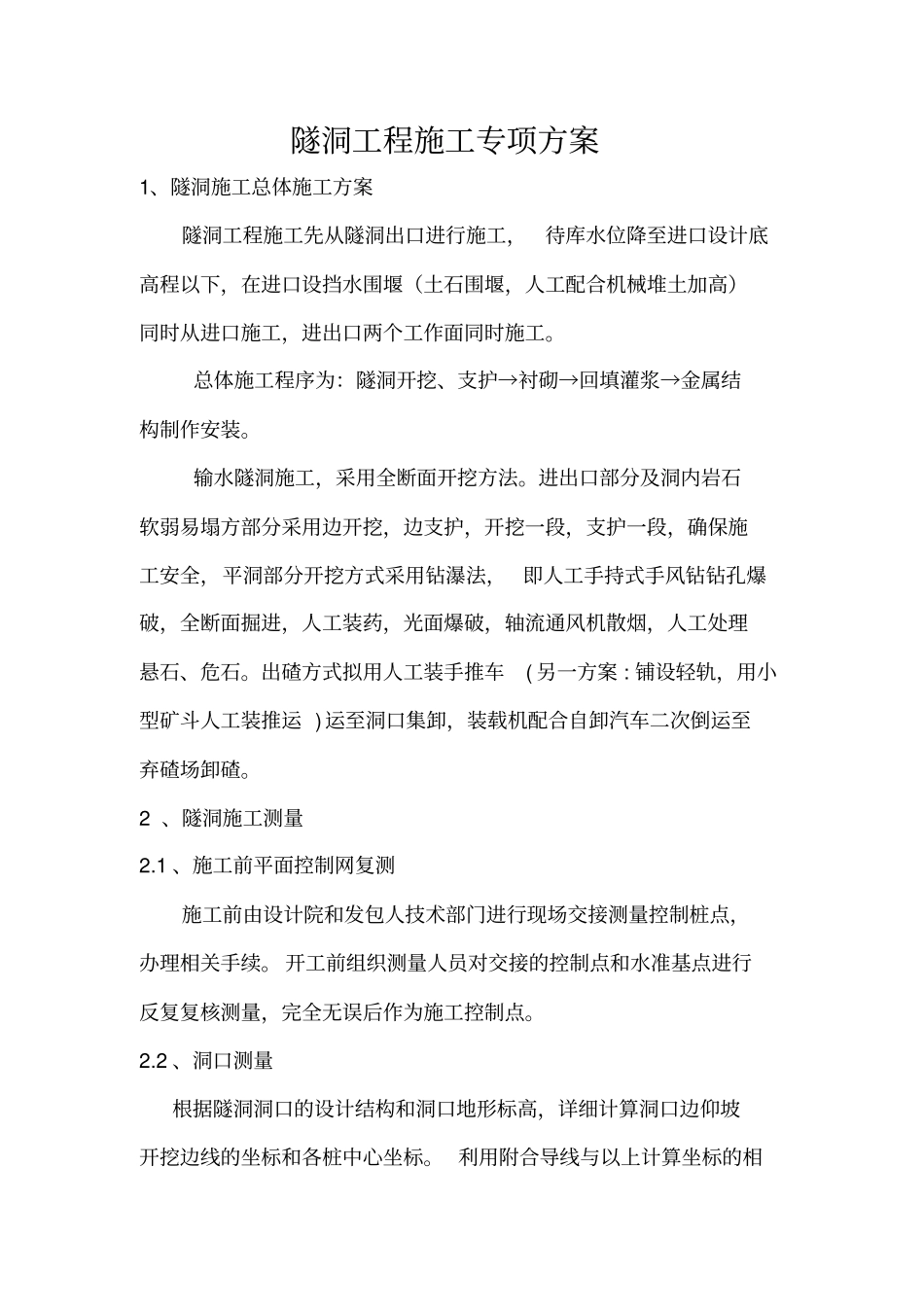

隧洞工程施工专项方案1、隧洞施工总体施工方案隧洞工程施工先从隧洞出口进行施工,待库水位降至进口设计底高程以下,在进口设挡水围堰(土石围堰,人工配合机械堆土加高)同时从进口施工,进出口两个工作面同时施工
总体施工程序为:隧洞开挖、支护→衬砌→回填灌浆→金属结构制作安装
输水隧洞施工,采用全断面开挖方法
进出口部分及洞内岩石软弱易塌方部分采用边开挖,边支护,开挖一段,支护一段,确保施工安全,平洞部分开挖方式采用钻瀑法,即人工手持式手风钻钻孔爆破,全断面掘进,人工装药,光面爆破,轴流通风机散烟,人工处理悬石、危石
出碴方式拟用人工装手推车(另一方案:铺设轻轨,用小型矿斗人工装推运)运至洞口集卸,装载机配合自卸汽车二次倒运至弃碴场卸碴

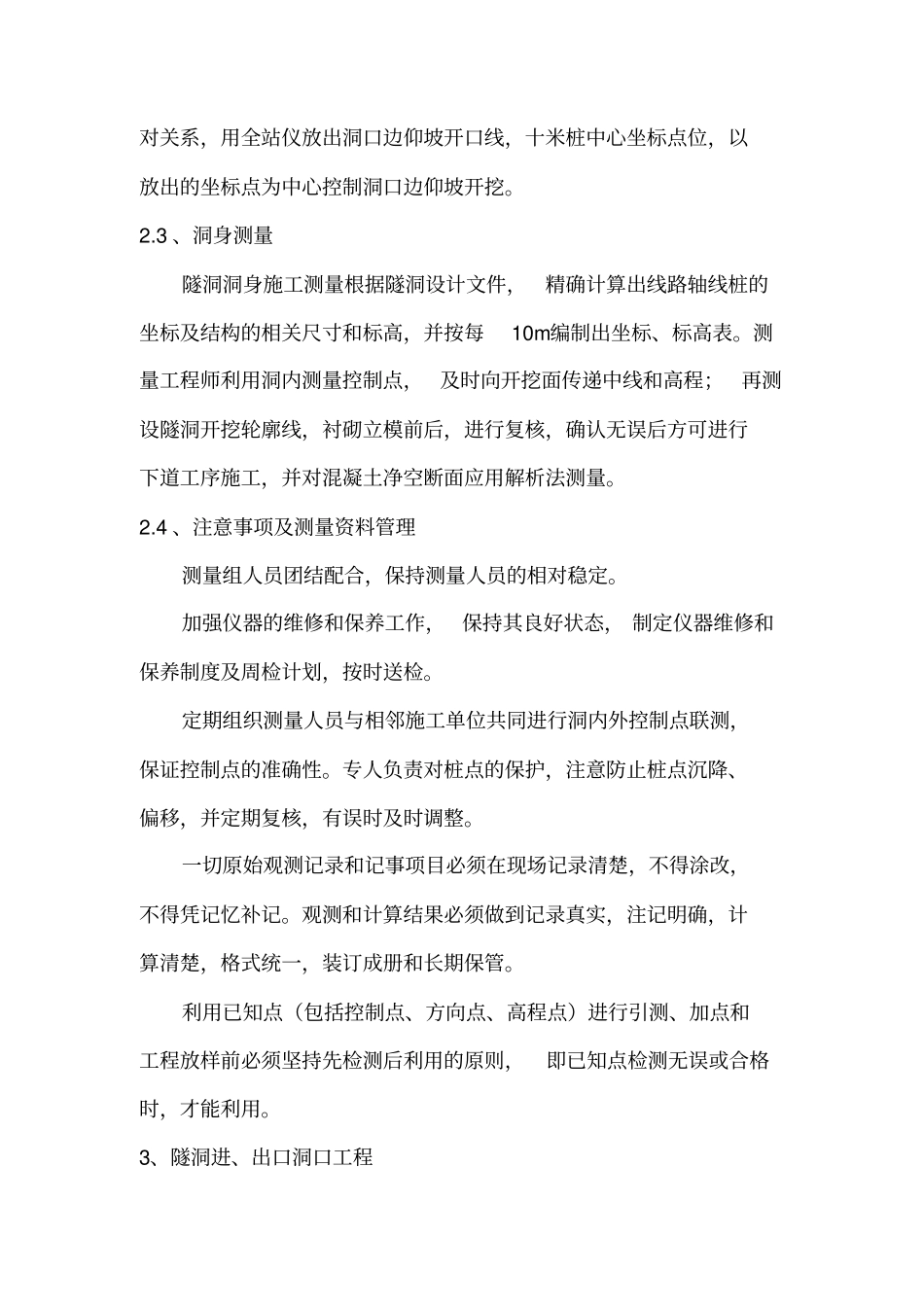

2、隧洞施工测量2
1、施工前平面控制网复测施工前由设计院和发包人技术部门进行现场交接测量控制桩点,办理相关手续
开工前组织测量人员对交接的控制点和水准基点进行反复复核测量,完全无误后作为施工控制点
2、洞口测量根据隧洞洞口的设计结构和洞口地形标高,详细计算洞口边仰坡开挖边线的坐标和各桩中心坐标
利用附合导线与以上计算坐标的相对关系,用全站仪放出洞口边仰坡开口线,十米桩中心坐标点位,以放出的坐标点为中心控制洞口边仰坡开挖
3、洞身测量隧洞洞身施工测量根据隧洞设计文件,精确计算出线路轴线桩的坐标及结构的相关尺寸和标高,并按每10m编制出坐标、标高表
测量工程师利用洞内测量控制点,及时向开挖面传递中线和高程;再测设隧洞开挖轮廓线,衬砌立模前后,进行复核,确认无误后方可进行下道工序施工,并对混凝土净空断面应用解析法测量
4、注意事项及测量资料管理测量组人员团结配合,保持测量人员的相对稳定
加强仪器的维修和保养工作,保持其良好状态,制定仪器维修和保养制度及周检计划,按时送检
定期组织测量人员与相邻施工单位共同进行洞内外控制点联测,保证控制点的准确
