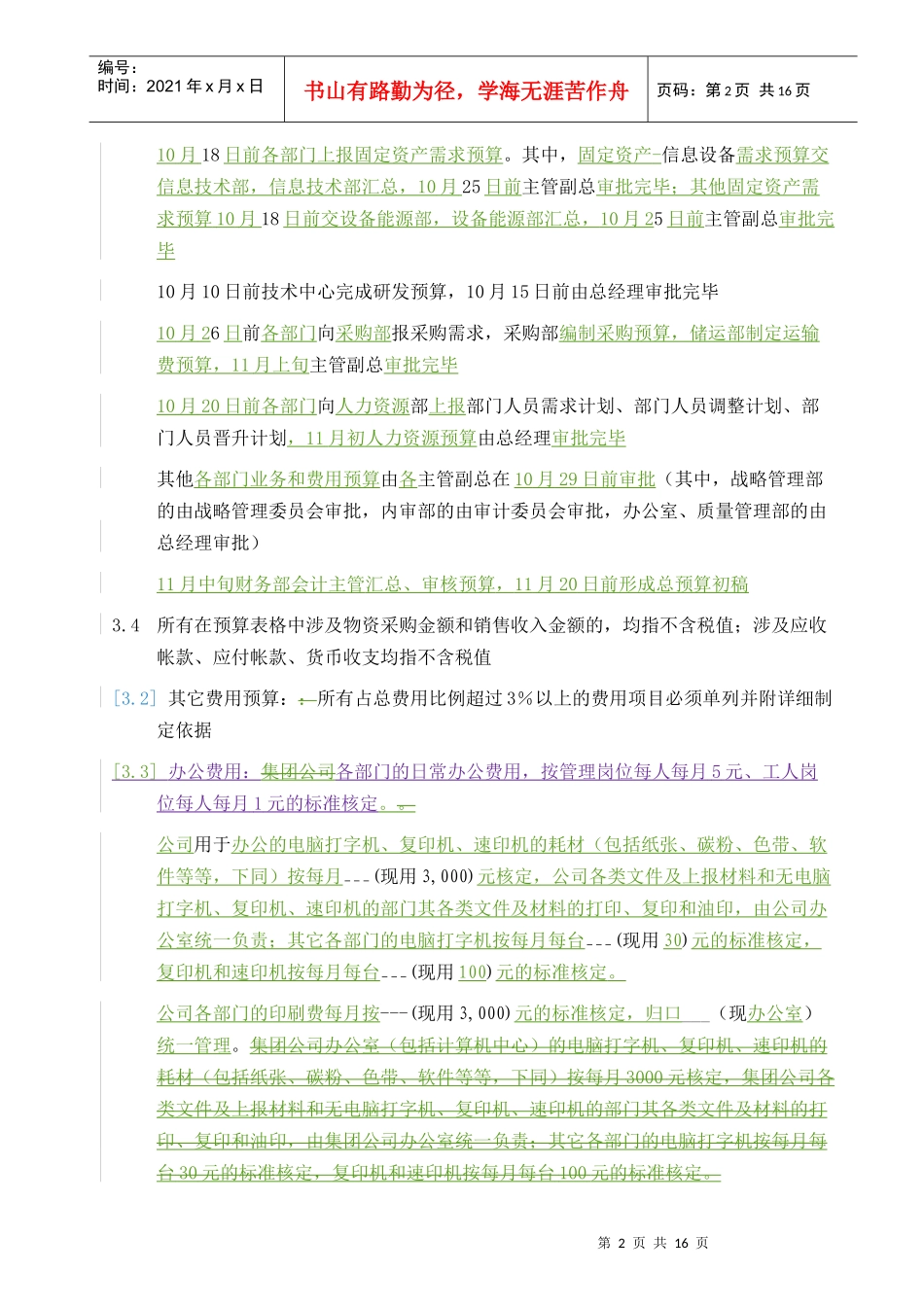

预算的编制1范围公司的全面预算的编制过程
2控制目标2
1确保公司对经营活动制订相对准确的详细预算,以作为内部控制与衡量企业公司和部门经营业绩的依据[2
2]详细分析使各部门的预算符合实际情况,对下年度预算同本年实际有较大差距的要进行调查分析[2
3]确保预算的可操作性,使整套预算通过全体员工的共同努力可以实现[2
4]预算制定完成后,在通常情况下实际与预算之间不会产生太大差异[2
5]明确各部门的职责和部门间数据和时间的衔接性,确保在预算编制过程中各部门之间达到链式流转,降低财务决策风险3主要控制点[2
6]各主管副总10月29日前审批审核各部门业务和费用预算的合理性3
1会计主管审核各预算表格的准确性,前后数据的钩稽关系,并决定是否要各部门经理做相应的调整或附详细制定依据3
2各部门预算编制及时性和准确性纳入部门绩效考核11月15日前财务主管审核预算表格与本年度同期的差异,决定是否要各部门总经理做相应的调整或附详细制定依据其他
[3]特定政策3
1]预算编制日程安排:10月10前市场部完成营销预算,销售部完成销售预算,且由主管副总审批完毕10月10日开始计划调度室完成生产计划和材料需求预算,17日前主管副总审批完毕第2页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页10月18日前各部门上报固定资产需求预算
其中,固定资产-信息设备需求预算交信息技术部,信息技术部汇总,10月25日前主管副总审批完毕;其他固定资产需求预算10月18日前交设备能源部,设备能源部汇总,10月25日前主管副总审批完毕10月10日前技术中心完成研发预算,10月15日前由总经理审批完毕10月26日前各部门向采购部报采购需求,采购部编制采购预算,储运部制定运输费预算,11月上旬主管副总审批完毕10月20日前各部门向人力资源部上报部门人员需求计划、部门人
