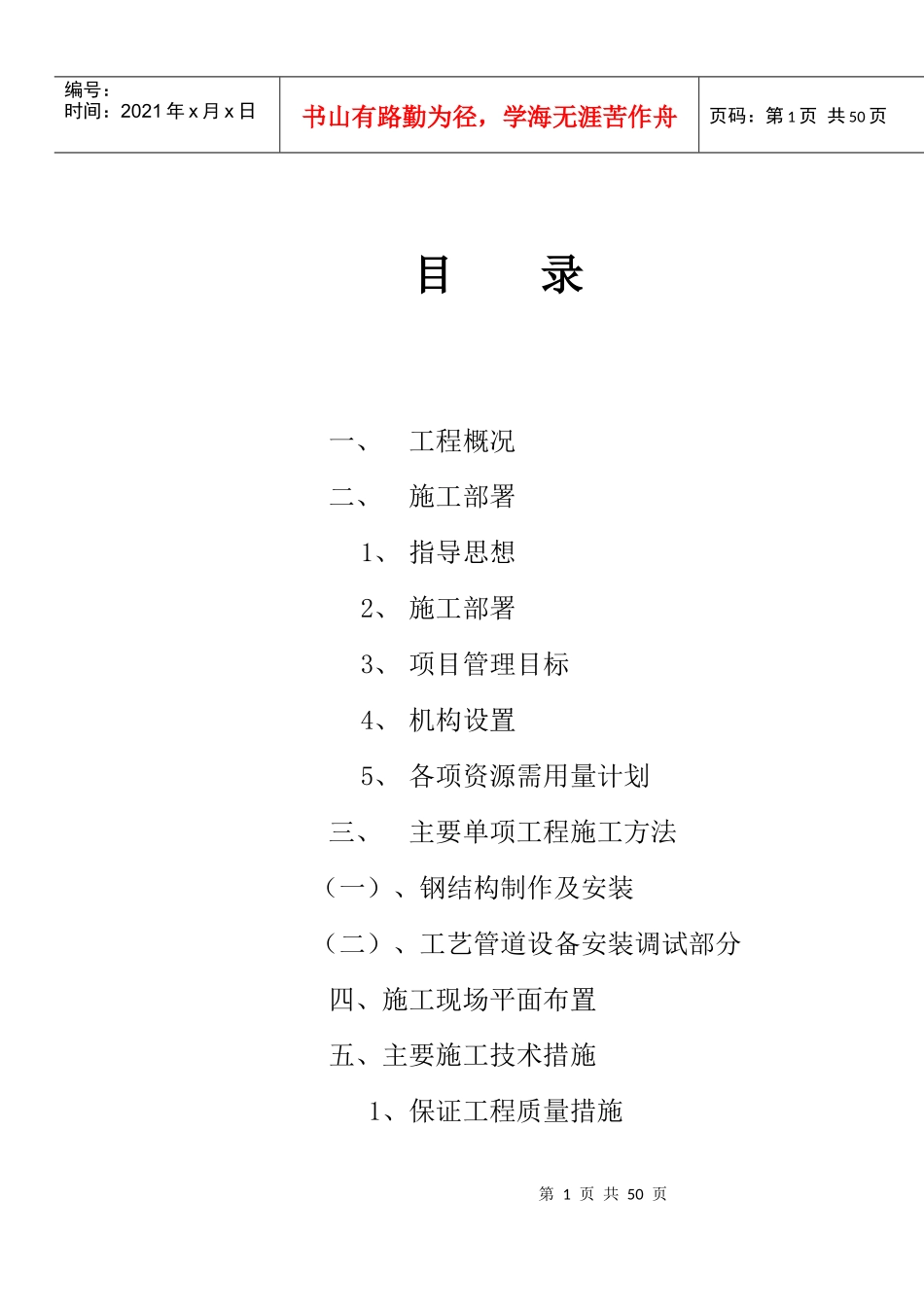

第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共50页目录一、工程概况二、施工部署1、指导思想2、施工部署3、项目管理目标4、机构设置5、各项资源需用量计划三、主要单项工程施工方法(一)、钢结构制作及安装(二)、工艺管道设备安装调试部分四、施工现场平面布置五、主要施工技术措施1、保证工程质量措施第2页共50页第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共50页2、保证安全技术措施3、施工现场防火措施4、文明施工措施庄河市净水厂施工组织总设计一、工程概况:1、工程名称:庄河市净水厂工程2、建设单位:庄河市城建局3、设计单位:中国市政工程华北设计研究院4、总承包单位:辽宁省建设集团5、工程范围:庄河市净水厂工程设计规模为日处理水10万m3,分两期实施,其中一期工程按日处理水5万m3建设,主要包括净水间、加氯加药间、锅炉房、送水泵房第3页共50页第2页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共50页及变配电间、清水池、废水排放泵池、水、电、暖、工艺设备及管道安装等。6、场地概况①、场地状况位置:拟建庄河净水厂工程,位于市区北徐岭镇杨树房村,庄河流域下游右岸,毗邻平顶山拦河闸,杨树房水厂院内。场地:场地处在庄河下游右岸的冲洪积漫滩和Ⅰ级阶地交接部位,河床与漫滩相对高差1.0m左右,漫滩与阶地相对高差0.7—1.0m。场地地形平坦,高程10.14—11.97m,相对高差1.83m。交通:厂区距离市区主要交通公路仅400m左右(厂区与公路间为乡村土路),厂区院内为贯通的砼道路,交通运输方便。用电:从厂区内变电所供电,能够满足施工现场用电。用水:厂区内能够提供生活用水,施工用水从庄河敷设管道用水泵引入施工现场或利用深井泵抽取地下水。第4页共50页第3页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共50页障碍物:厂区院内东部存有1.4—1.5m厚人工回填土形成略高平台;另在东部拟建建筑物处有架设的厂区高压送电线路,施工前均应清除或迁移。②、地质状况地层岩性:自上而下依次为素填土,粉细砂、中粗砂混砾卵石、砾卵石、全风化花岗岩、强风化花岗岩、中风化花岗岩、微风化花岗岩、强风化辉绿岩等。地下水:本工程地下水类型为第四系孔隙潜水,地下水位8.7m,距自然地面下1.0—3.6m,地下水流向东南,丰水期河水补给地下水(丰水期河水水位高程为11.72m)枯水期反补给。地下水位在粉细砂层中年变幅约1—2m,地下水丰富。8、工程特点①、工程质量要求:本工程质量目标为省优质工程,因此,各项工程质量要求较高,给现场施工管理提出了较高的要求。②、工期短、任务重:本工程有效工期为十个月,只第5页共50页第4页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共50页有定额工期的二分之一。工期紧、任务重,需投入大量的劳动力和机械设备,并采用先进的施工技术和施工管理手段,才能保证工程顺利完工。③、施工难度大:本工程由于单体工程多、结构设计复杂、地下水位高、设备安装项目多、各专业之间施工工序交叉频繁,从而大大地增加了施工的难度。二、施工部署:1、指导思想根据本工程的实际情况,以及对施工安全、工程质量、文明施工等要求,本工程施工组织的指导思想是:①、充分发挥省级施工队伍的人才、技术、管理和装备优势,尽量采用国内先进施工工艺和组织管理方法,抽调一批技术过硬、施工经验丰富、管理能力强的人员组成项目班子。做到精心组织、精心施工、努力为本企业创名牌、争信誉。②、本着“百年大计,质量第一”的原则,以优质、高速、创文明施工、让用户满意为宗旨,将一流工程、一第6页共50页第5页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共50页流的服务奉献业主、奉献社会。③、充分调动科技人员和广大职工的积极性和创造性,开工前组织项目各级人员深入学习施工图、施工规范、工艺标准;掌握施工方法,确保工程质量、安全及工期等各项指标的完成。2、施工部署根据庄河市净水厂扩建工程的实际,辽宁省建设集团第二工业...
