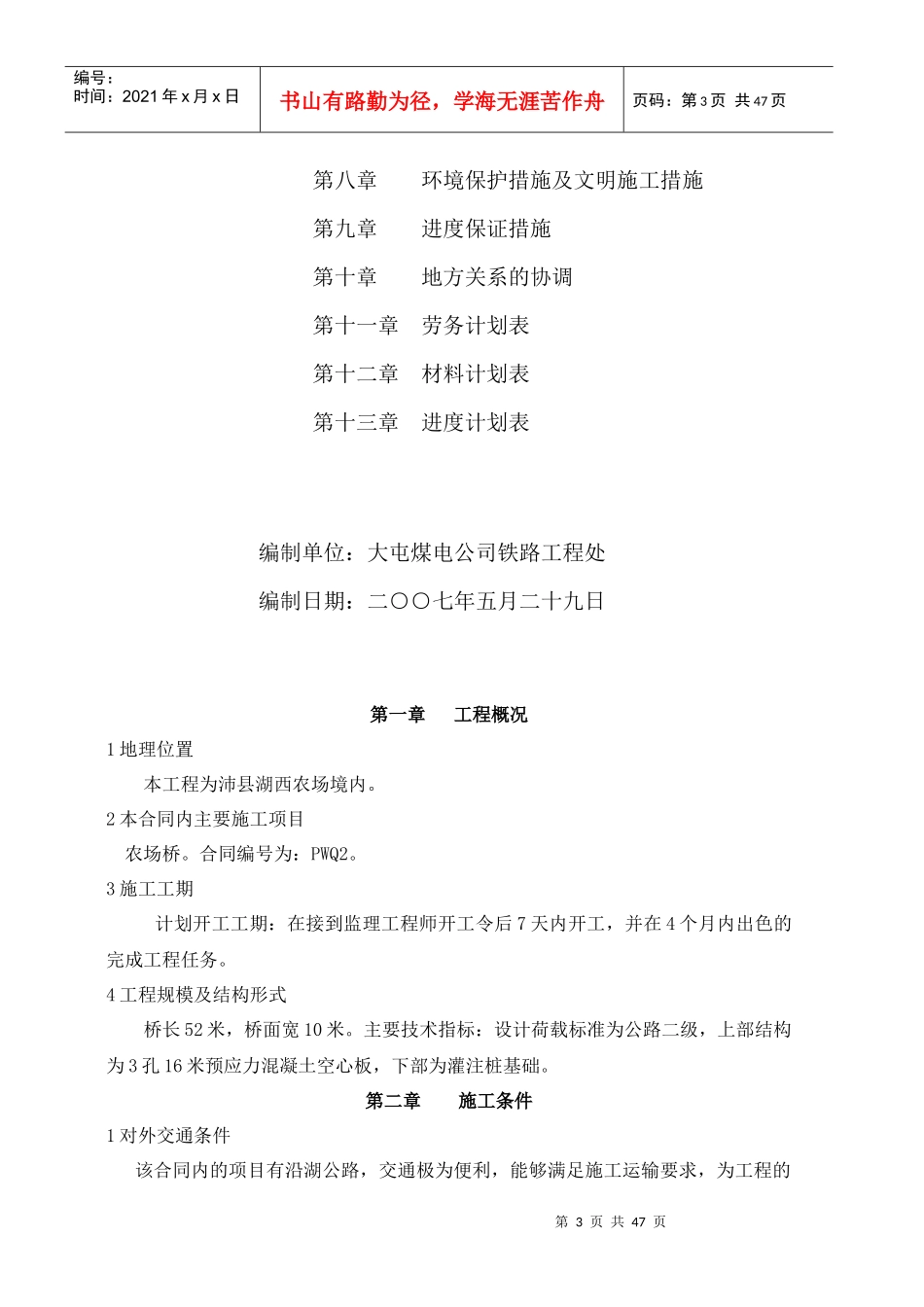

第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页更多企业学院:《中小企业管理全能版》183套讲座+89700份资料《总经理、高层管理》49套讲座+16388份资料《中层管理学院》46套讲座+6020份资料第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页《国学智慧、易经》46套讲座《人力资源学院》56套讲座+27123份资料《各阶段员工培训学院》77套讲座+324份资料《员工管理企业学院》67套讲座+8720份资料《工厂生产管理学院》52套讲座+13920份资料《财务管理学院》53套讲座+17945份资料《销售经理学院》56套讲座+14350份资料《销售人员培训学院》72套讲座+4879份资料二00七年沛县公路危桥改造工程施工设计施工设计第一章工程概况第二章施工条件第三章施工组织设计的编制依据第四章主要施工方法及程序第五章施工组织机构第六章施工质量保证体系第七章安全保证体系及措施第3页共47页第2页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共47页第八章环境保护措施及文明施工措施第九章进度保证措施第十章地方关系的协调第十一章劳务计划表第十二章材料计划表第十三章进度计划表编制单位:大屯煤电公司铁路工程处编制日期:二○○七年五月二十九日第一章工程概况1地理位置本工程为沛县湖西农场境内。2本合同内主要施工项目农场桥。合同编号为:PWQ2。3施工工期计划开工工期:在接到监理工程师开工令后7天内开工,并在4个月内出色的完成工程任务。4工程规模及结构形式桥长52米,桥面宽10米。主要技术指标:设计荷载标准为公路二级,上部结构为3孔16米预应力混凝土空心板,下部为灌注桩基础。第二章施工条件1对外交通条件该合同内的项目有沿湖公路,交通极为便利,能够满足施工运输要求,为工程的第4页共47页第3页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共47页顺利实施打下了良好的基础。2施工用水施工用水原则上是就地解决,使用前进行河道PH值测试,能够满足要求的就用河道水,PH值不符合砼拌和要求的,打压水井采用小型水泵抽取地下水供给。生活用水一律采用地下水。3施工用电及通讯由于工程数量规模较小,施工时间很短,利用当地电网,为确保工程正常施工,另配备75KW发电机组2台(以备停电时用)。项目部配备手机3部,项目部一部,项目经理一部,技术负责人一部,以保证工程施工中工程信息沟通。同时打要配备通讯录,主要人员每人一份,以便与业主监理联系,好及时处理施工中出现的问题。4临时工程临设的布置本着节约用地,有利施工,方便生活,交通便利,便于管理,降低造价的原则进行实施,具体布置根据工地现场具体情况确定。施工准备工作是确保施工质量及进度的充要条件之一,只有做好了施工准备工作,才能在施工中有计划、有步骤、有组织地展开工程施工,减少因施工准备不充分而引起的施工顺序混乱及停顿现象,为均衡生产创造条件。.5施工准备(1)技术人员的准备为了保证本标段施工优质,按期,高效的完成,所有施工技术人员采用选拔,考核及推荐三种方法选定.组织学习,通过对多年收集整理的相关资料熟悉,了解,并对施工规范及标准学习掌握,确保本标段的施工质量.根据本工程技术特征及工程特点,拟配置桥梁专业工程师2名.(2)技术设备的准备为配合施工,对施工中的所有设备在开工前进行彻底的检验,达不到施工质量和施工进度及精度要求的设备坚决更换,以确保成品满足设计要求.技术设备准备,主要包括满足精度要求的测量仪器准备,满足现场施工的各种实验设备仪器仪表准备,施工用其它机械设备,如钢筋制作,真空吸浆设备等设备的准备.第5页共47页第4页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共47页(3)图纸的审核中标后,由经理部技术部门组织下属各施工队技术人员进行图纸的会审,发现问题,及时反馈确保施工图纸的准确性.(4)桩位,标高复核在接到中标通知后,本投标人对线路桥梁的中线,高程进行复测和补桩,并进行导线网的布设,复测结果与设计结果进行比较,确定无问题时,进行开工前的交底.(5)物资材料准备...
