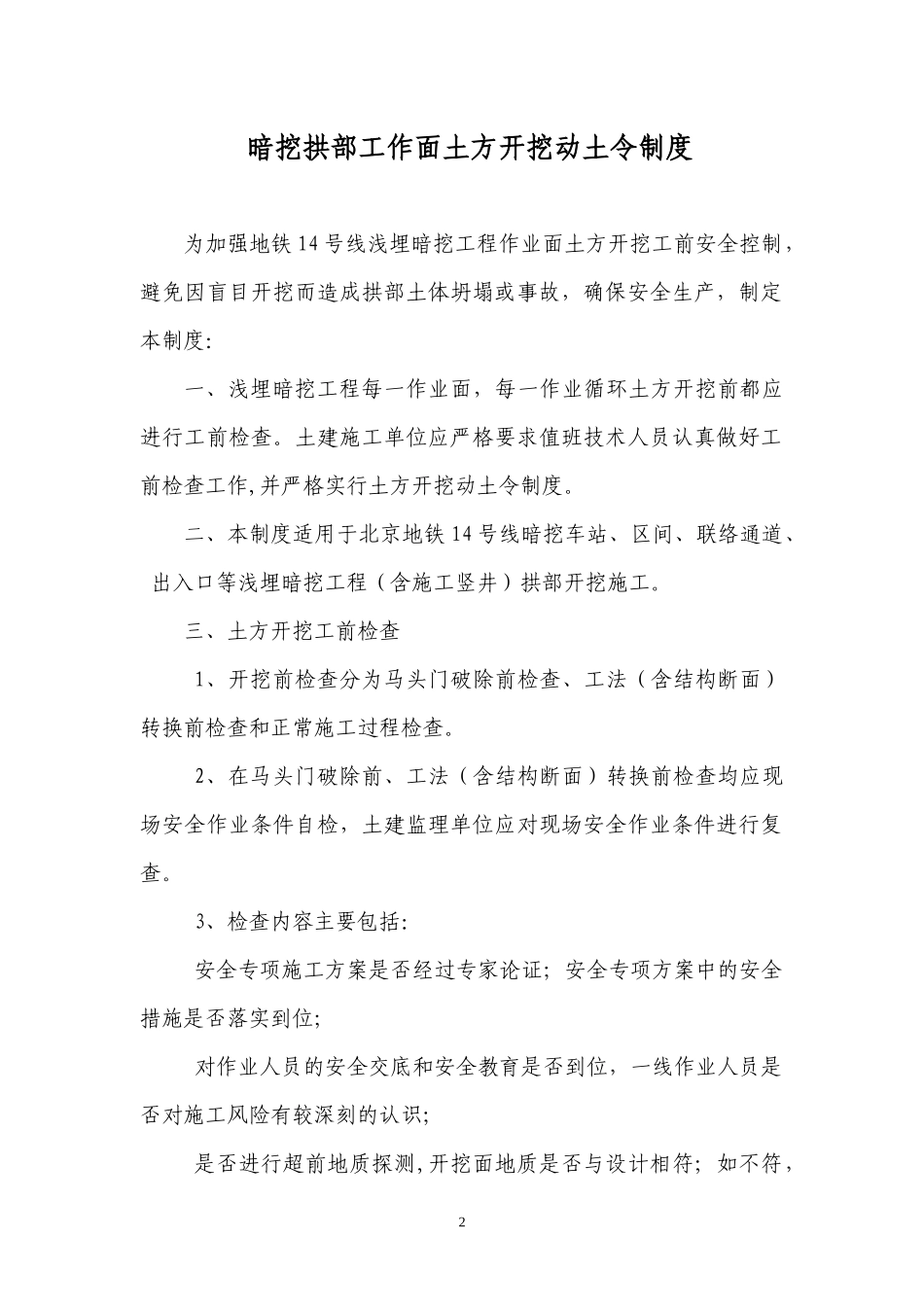

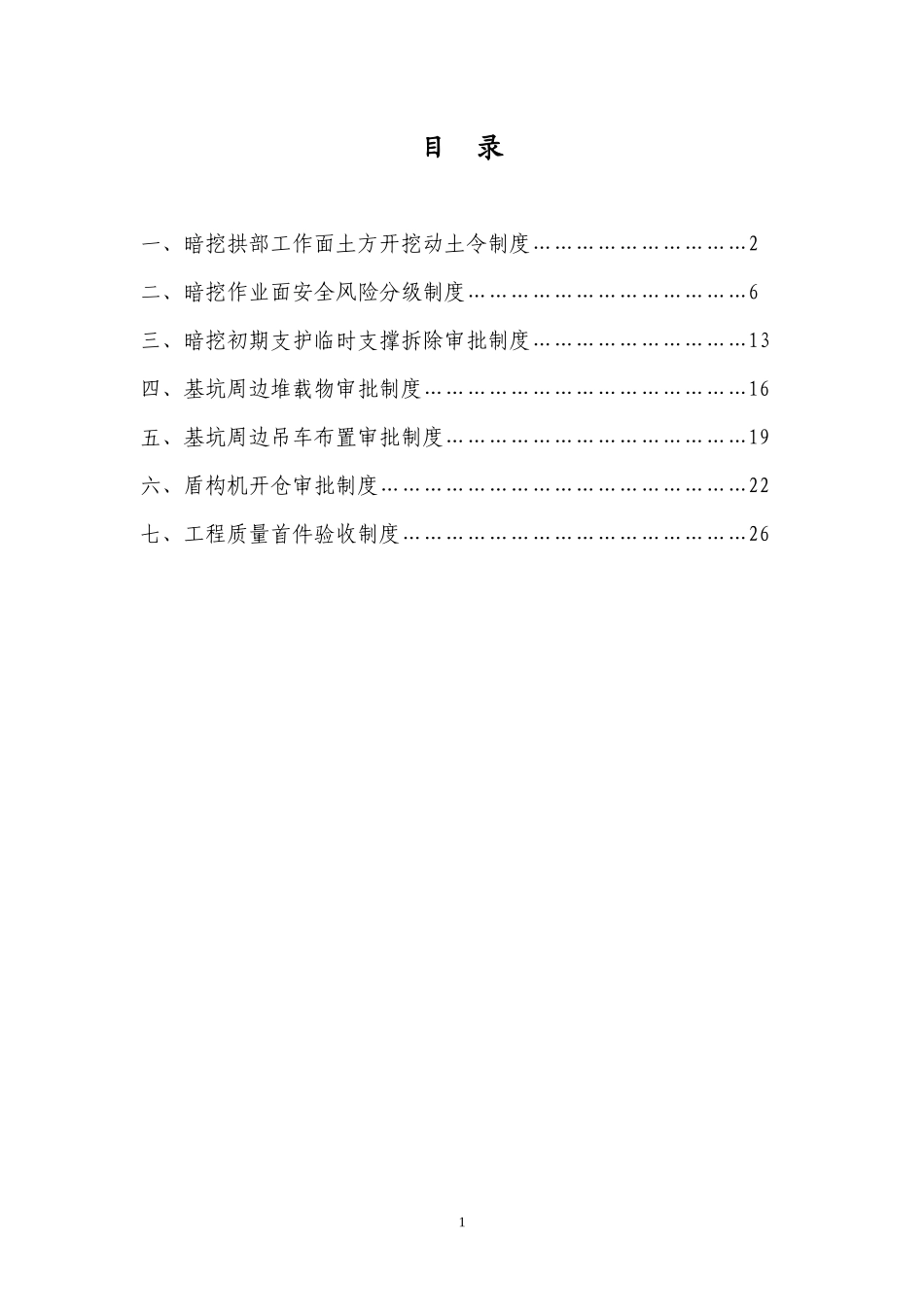

北京市轨道交通建设管理有限公司京轨建安字〔2010〕244号文件制度汇编第五项目管理中心二○一○年十月目录一、暗挖拱部工作面土方开挖动土令制度…………………………2二、暗挖作业面安全风险分级制度…………………………………6三、暗挖初期支护临时支撑拆除审批制度…………………………13四、基坑周边堆载物审批制度………………………………………16五、基坑周边吊车布置审批制度……………………………………19六、盾构机开仓审批制度……………………………………………22七、工程质量首件验收制度…………………………………………261暗挖拱部工作面土方开挖动土令制度为加强地铁14号线浅埋暗挖工程作业面土方开挖工前安全控制,避免因盲目开挖而造成拱部土体坍塌或事故,确保安全生产,制定本制度:一、浅埋暗挖工程每一作业面,每一作业循环土方开挖前都应进行工前检查。土建施工单位应严格要求值班技术人员认真做好工前检查工作,并严格实行土方开挖动土令制度。二、本制度适用于北京地铁14号线暗挖车站、区间、联络通道、出入口等浅埋暗挖工程(含施工竖井)拱部开挖施工。三、土方开挖工前检查1、开挖前检查分为马头门破除前检查、工法(含结构断面)转换前检查和正常施工过程检查。2、在马头门破除前、工法(含结构断面)转换前检查均应现场安全作业条件自检,土建监理单位应对现场安全作业条件进行复查。3、检查内容主要包括:安全专项施工方案是否经过专家论证;安全专项方案中的安全措施是否落实到位;对作业人员的安全交底和安全教育是否到位,一线作业人员是否对施工风险有较深刻的认识;是否进行超前地质探测,开挖面地质是否与设计相符;如不符,2现行方案是否适用;是否严格按施工方案搭设施工平台,施工平台是否通过验收;开挖面渗水情况,降水效果是否满足安全开挖作业条件;超前支护情况,超前支护是否按要求施做完毕,是否满足安全开挖作业条件;特殊部位加强措施是否按方案落实;监控量测点是否布置,监测数据是否稳定;应急抢险物质储备的种类、数量是否满足应急抢险要求;是否靠近施工掌子面;工班劳动力数量是否满足要求;总承包单位安全管理人员是否到位;开挖面是否正在穿越或邻近雨污水管、河湖等,雨污水管、河湖是否存在渗漏水情况,是否采取了针对性防护措施,是否满足安全穿越条件;4、土建施工单位人员对上述检查内容进行检查后应形成检查记录,由项目技术负责人签字后报监理单位复查、审批。详见附表1。5、在每一作业循环土方开挖之前,土建施工单位值班技术人员必须对施工现场作业安全条件进行自检。土建监理单位值班现场监理应对施工单位值班技术人员工前自检工作进行监督检查,并对施工现场作业安全作业条件进行抽检。6、检查内容主要包括:开挖面渗水情况,降水效果是否满足安全开挖作业条件;3开挖面地层情况,土体稳定性是否满足安全开挖作业条件;掌子面地质条件是否有较大变化;台阶长度、核心土及台阶坡度、高度的设置情况,是否满足作业面稳定的安全开挖作业条件;超前支护情况,超前支护是否按要求施做完毕,是否满足安全开挖作业条件;钢格栅(含连接筋、钢筋网片等)是否准备到位,是否搬运至作业面现场;风、水、电及小型机具(混凝土喷射机、电焊机、注浆泵等)状况是否良好,是否满足作业要求;应急抢险物质储备的种类、数量是否满足应急抢险要求;拱背回填注浆情况,是否满足要求;工班劳动力数量是否满足要求;7、土建施工单位值班技术人员对上述检查内容进行检查后应自行判断是否具备继续开挖条件。四、土方开挖动土令1、监理单位安全工程师对现场安全开挖作业条件复查后,向施工单位项目部签发土方开挖动土令,在附表1签署意见。如施工现场作业条件不满足安全开挖要求时,监理单位应在施工单位条件全部落实后在同意其开挖。2、监理单位签发“同意进行土方开挖”的土方开挖动土令后,施工单位方可开始进行土方开挖作业。4五、本制度自下发之日起执行。第五项目管理中心二○一○年十月十四日5附表1:浅埋暗挖工程作业面土方开挖动土令工程名称工程部位里程土方开挖工前检查内容:1、开挖面降水和渗漏水情况已降水,开挖面...
