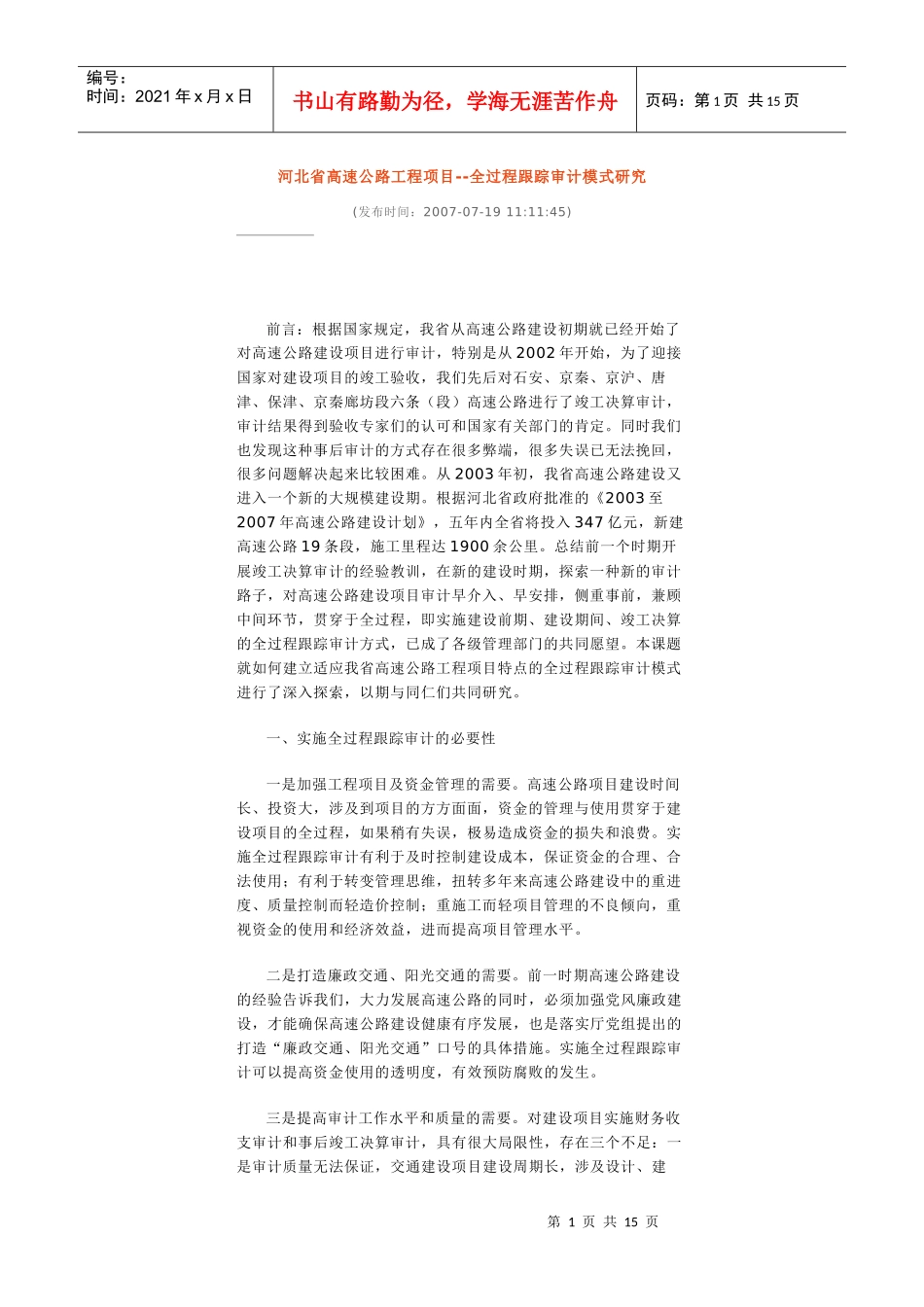

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页河北省高速公路工程项目--全过程跟踪审计模式研究(发布时间:2007-07-1911:11:45)前言:根据国家规定,我省从高速公路建设初期就已经开始了对高速公路建设项目进行审计,特别是从2002年开始,为了迎接国家对建设项目的竣工验收,我们先后对石安、京秦、京沪、唐津、保津、京秦廊坊段六条(段)高速公路进行了竣工决算审计,审计结果得到验收专家们的认可和国家有关部门的肯定
同时我们也发现这种事后审计的方式存在很多弊端,很多失误已无法挽回,很多问题解决起来比较困难
从2003年初,我省高速公路建设又进入一个新的大规模建设期
根据河北省政府批准的《2003至2007年高速公路建设计划》,五年内全省将投入347亿元,新建高速公路19条段,施工里程达1900余公里
总结前一个时期开展竣工决算审计的经验教训,在新的建设时期,探索一种新的审计路子,对高速公路建设项目审计早介入、早安排,侧重事前,兼顾中间环节,贯穿于全过程,即实施建设前期、建设期间、竣工决算的全过程跟踪审计方式,已成了各级管理部门的共同愿望
本课题就如何建立适应我省高速公路工程项目特点的全过程跟踪审计模式进行了深入探索,以期与同仁们共同研究
一、实施全过程跟踪审计的必要性一是加强工程项目及资金管理的需要
高速公路项目建设时间长、投资大,涉及到项目的方方面面,资金的管理与使用贯穿于建设项目的全过程,如果稍有失误,极易造成资金的损失和浪费
实施全过程跟踪审计有利于及时控制建设成本,保证资金的合理、合法使用;有利于转变管理思维,扭转多年来高速公路建设中的重进度、质量控制而轻造价控制;重施工而轻项目管理的不良倾向,重视资金的使用和经济效益,进而提高项目管理水平
二是打造廉政交通、阳光交通的需要
前一时期高速公路建设的经验告诉我们,大力发
