报-上下闸首施工方案-2-上、下闸首施工方案一、工程概况1
1、概述本工程闸首共有2座,分为上闸首和下闸首,其中下闸首建筑物需考虑新沂河防洪要求,等级为1级,上闸首建筑物为2级
上、下闸首均采用钢筋混凝土实体底板和箱型边墩组成的整体式结构,平面尺寸分别为53
8m,输水型式为环形短廊道集中输水
闸首各部位高程见下表
表1:闸首各部位高程表部位高程(m)部位高程(m)上闸首底板底高程-6
37下闸首底板底高程-6
43上闸首门槛顶-2
97下闸首门槛顶-2
83上闸首廊道底标高-3
57下闸首廊道底标高-3
43上闸首廊道顶标高-1
07下闸首廊道顶标高-0
93上闸首空箱底标高0
43下闸首空箱底标高0
47上闸首阀门检修平台标高2
0下闸首阀门检修平台标高3
96上闸首顶5
52下闸首顶9
2工程量表2:闸首工程数量表工程名称序号项目单位工程量工程名称序号项目单位工程量上闸首1钢筋t284下闸首1钢筋t325
642C10砼m31952C10砼m31973C25砼m369973C25砼m375844C30砼m34294C30砼m34875护面t45
8715护面t476护角t1
1916护角t1
7787钢盖板t6
4817钢盖板t5
6138水尺m208水尺m209爬梯kg1769爬梯t26310镀锌铁皮止水m57
610镀锌铁皮止水m5511水膨胀橡胶止水m40
911水膨胀橡胶止水m40
812弹性橡胶止水m101
412弹性橡胶止水m100
013钢栏杆t1
12613钢栏杆t2

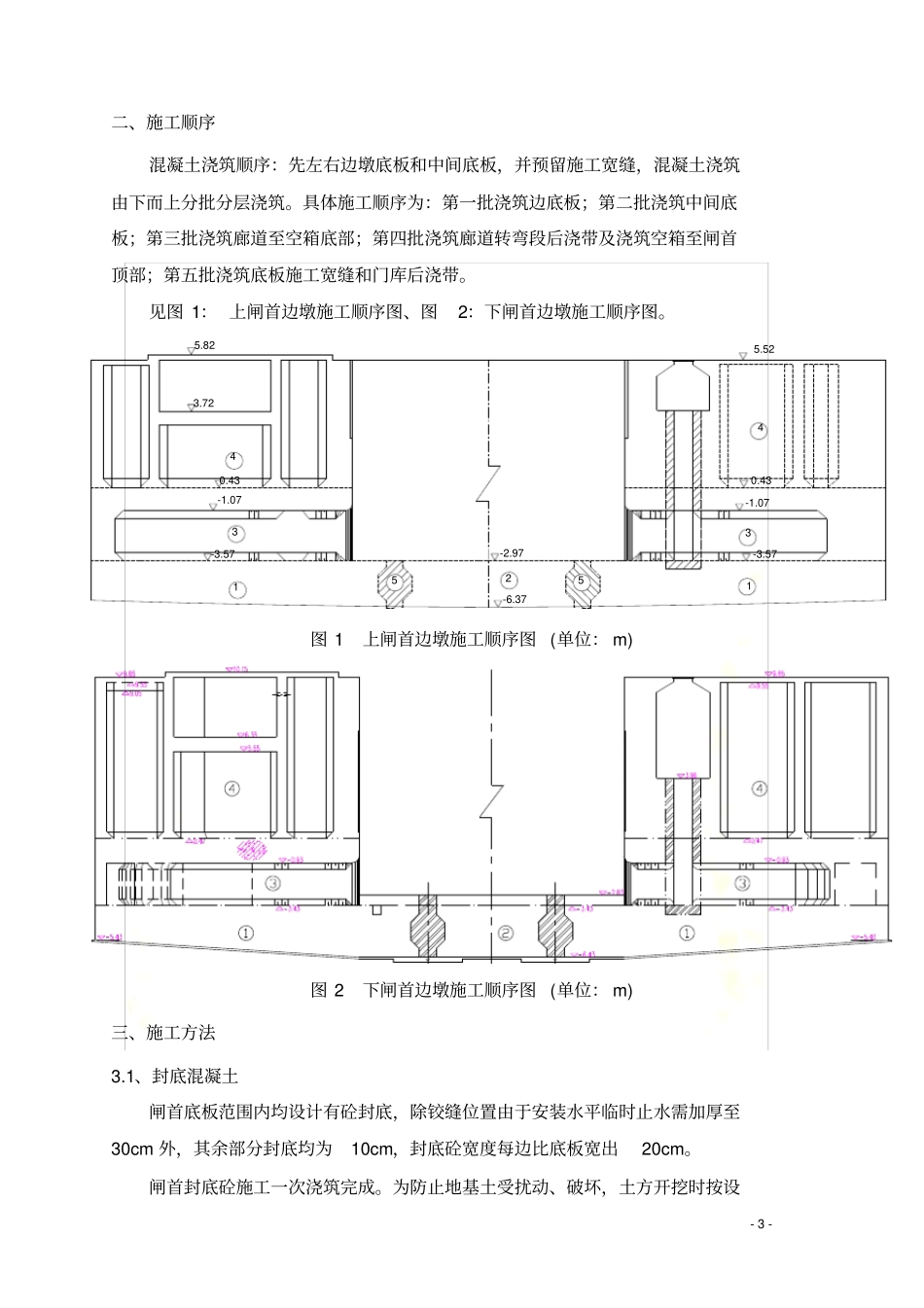

000-3-二、施工顺序混凝土浇筑顺序:先左右边墩底板和中间底板,并预留施工宽缝,混凝土浇筑由下而上分批分层浇筑
具体施工顺序为:第一批浇筑边底板;第二批浇筑中间底板;第三批浇筑廊道至空箱底部;第四批浇筑廊道转弯段后浇带及浇筑空箱至闸首顶部;第
