第1页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共53页百色网雅芳和你一起学装修[索引](1)主体改拆(2)水电改造(3)包管道(4)贴砖(5)木工(垭口等)(6)刷油(7)刷墙漆或贴壁纸(8)安装插座面板(9)厨卫吊顶(10)橱柜(11)安装成品门(12)安装灯具、洁具、卫浴五金件(13)安装晾衣架、窗轨(14)地板(15)开荒保洁(16)家具、家电(17)窗帘、床品[详细](一)工具到位,准备就绪装修前,必须准备好的几样东西放在你的包包里
卷尺(买5m的,不要3m的)、计算器、大板夹(夹单子、收据用);另外,最好提早在工地准备好旧毛巾(柔棉的那种,贴完砖擦砖用)、塑料袋(缠在管道接口上,可防脏物堵塞
(二)选择良辰吉日,放炮开工在工人进场之前,最好将家里的角角落落亲自测量一遍,拿笔尺记下来,标清楚,一定一定不要偷懒
明确装修过程涉及的面积
特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;明确主要墙面尺寸
特别是以后需要设计摆放家具的墙面尺寸

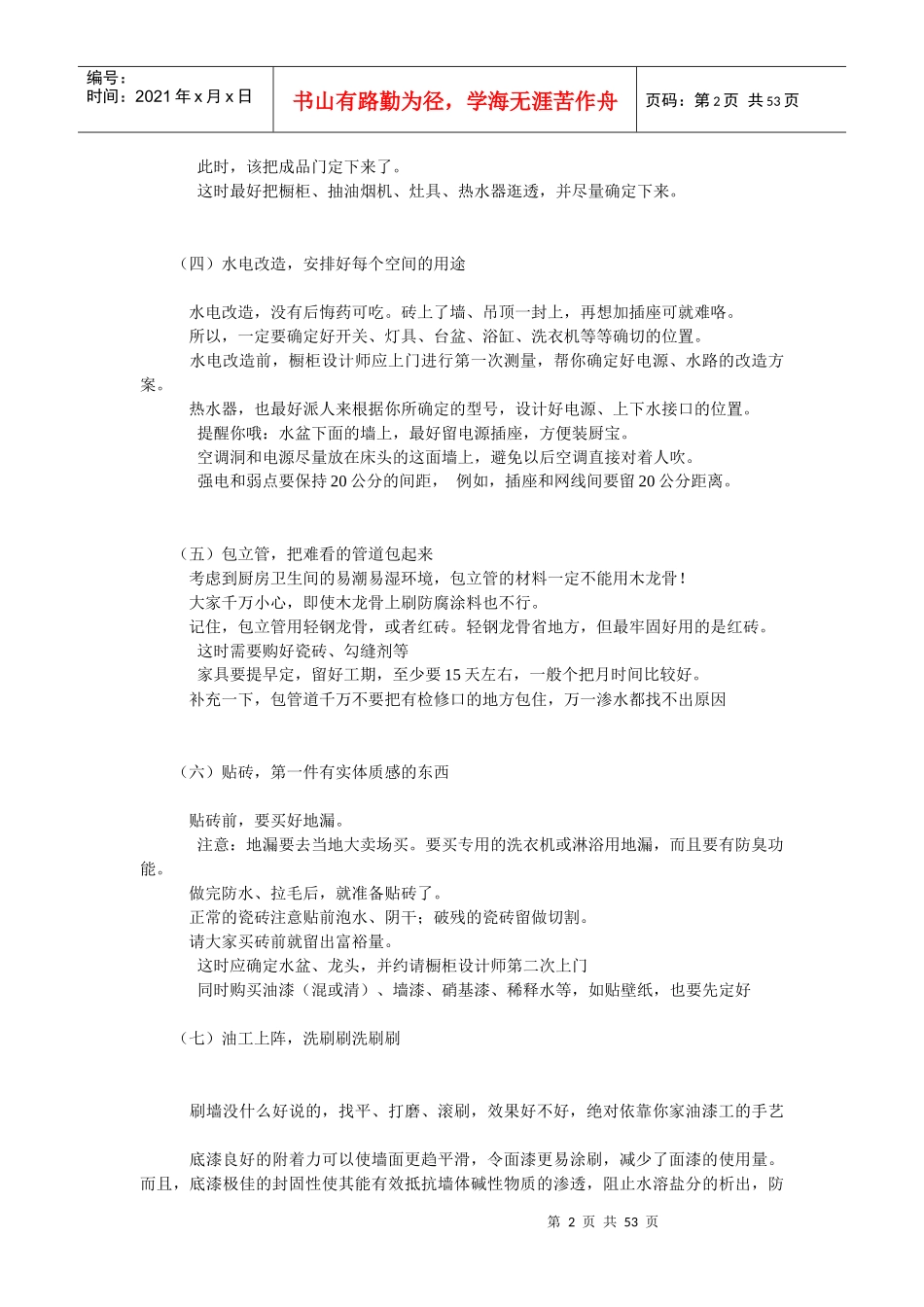

(三)主体拆改,让空间更实用主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、拆暖气(北方)、换塑钢窗等等
拆改完的垃圾,要及时清理出去,保证室内的清洁,也是为了方便施工
第2页共53页第1页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共53页此时,该把成品门定下来了
这时最好把橱柜、抽油烟机、灶具、热水器逛透,并尽量确定下来
(四)水电改造,安排好每个空间的用途水电改造,没有后悔药可吃
砖上了墙、吊顶一封上,再想加插座可就难咯

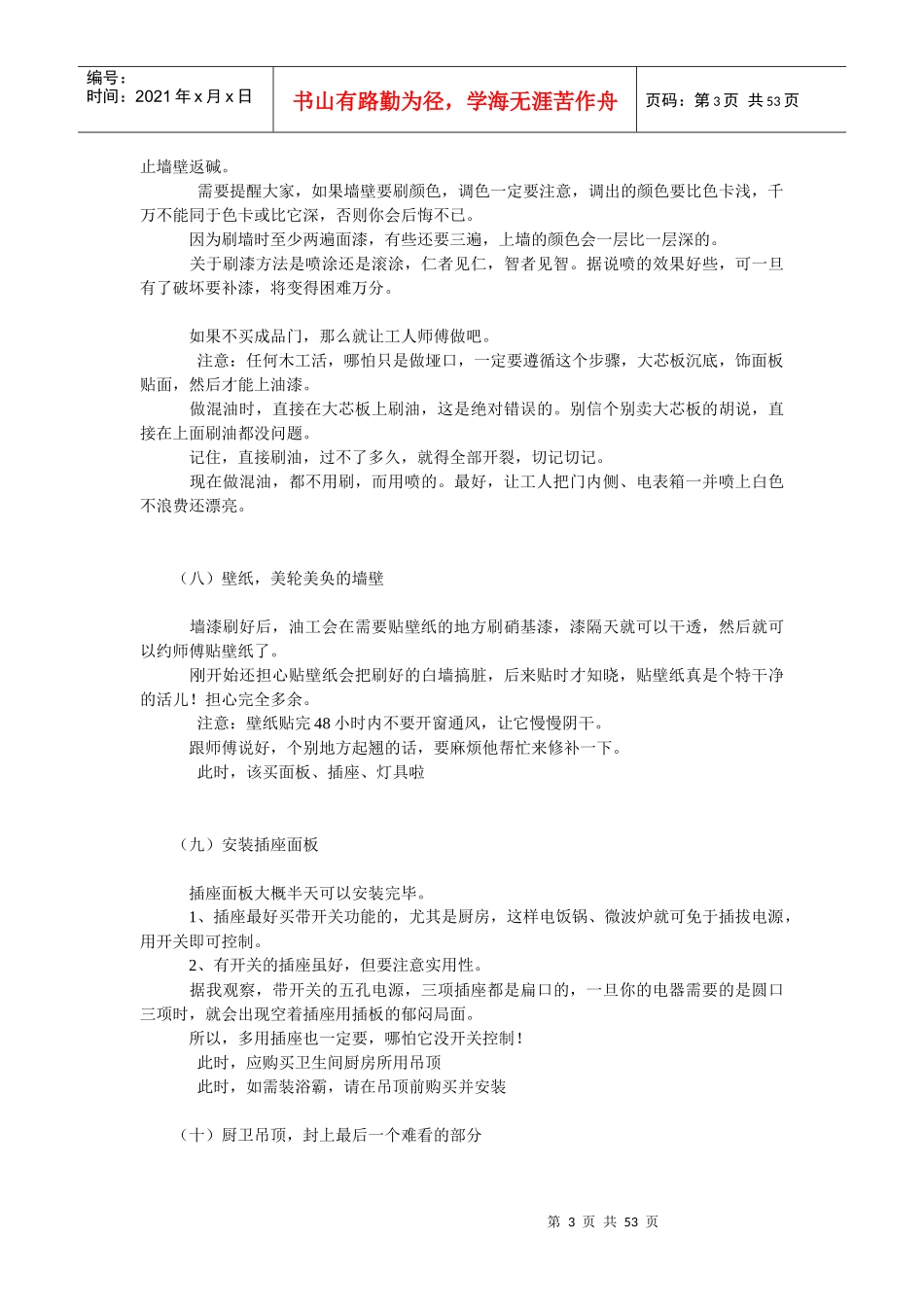

所以,一定要确定好开关、灯具、台盆、浴缸、洗衣机等等确切的位置
水电改造前,橱柜设计师应上门进行第一次测量,帮你确定好电源、水路的改造方案
热水器,也最好派人来根据你所确定的型号,设计好电源、上下水接口的位置
提醒你哦:水盆下面
