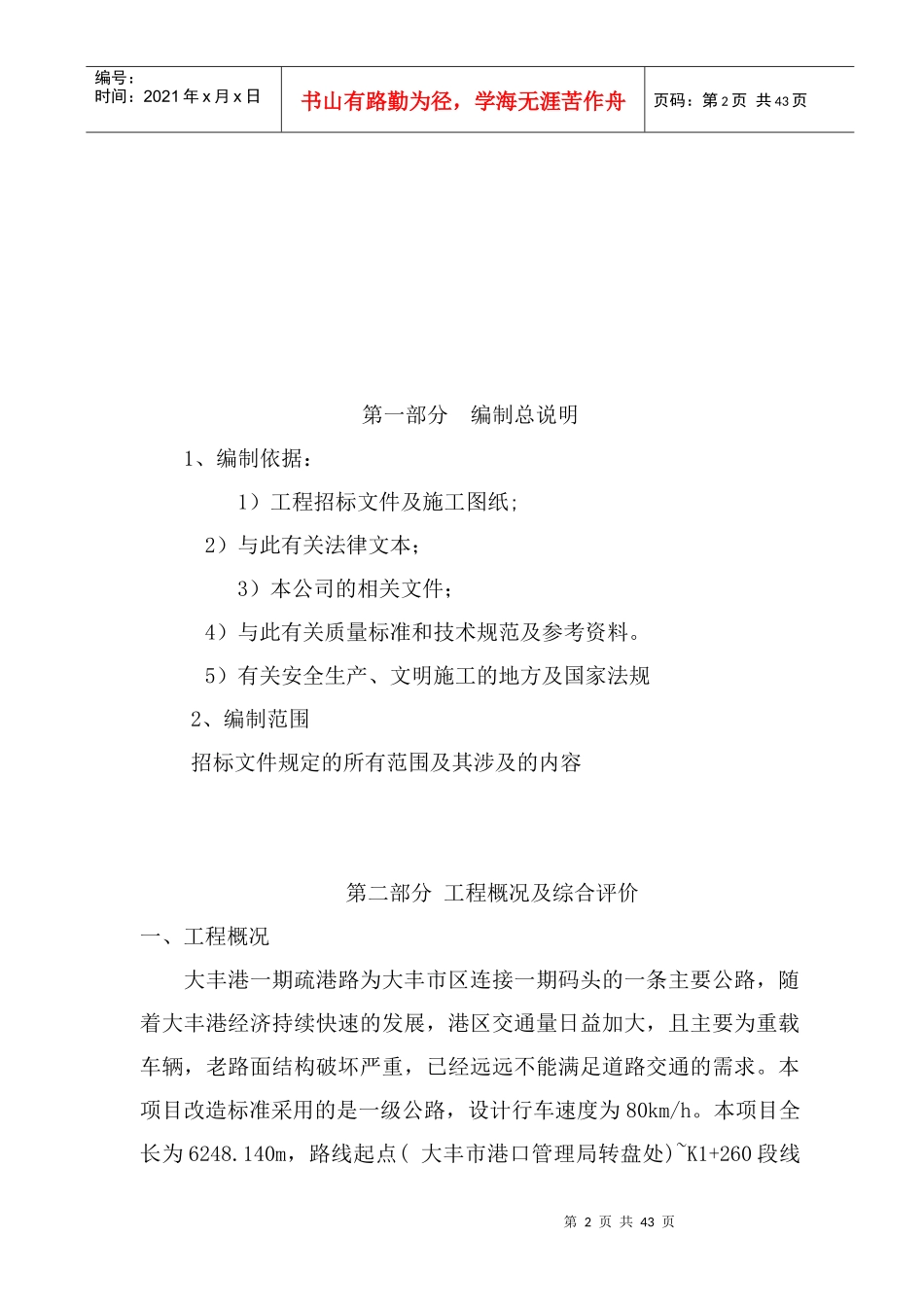

第1页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共43页大丰港泰丰物流堆场场地施工组织设计编制单位:大丰市大丰港工程建设有限公司编制人:审批人:第2页共43页第1页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共43页第一部分编制总说明1、编制依据:1)工程招标文件及施工图纸;2)与此有关法律文本;3)本公司的相关文件;4)与此有关质量标准和技术规范及参考资料
5)有关安全生产、文明施工的地方及国家法规2、编制范围招标文件规定的所有范围及其涉及的内容第二部分工程概况及综合评价一、工程概况大丰港一期疏港路为大丰市区连接一期码头的一条主要公路,随着大丰港经济持续快速的发展,港区交通量日益加大,且主要为重载车辆,老路面结构破坏严重,已经远远不能满足道路交通的需求
本项目改造标准采用的是一级公路,设计行车速度为80km/h
本项目全长为6248
140m,路线起点(大丰市港口管理局转盘处)~K1+260段线第3页共43页第2页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共43页路长1260m,改造范围路幅宽32m,K1+260~K1+975段路线长715m,路幅宽25
5m;K1+975~路线终点(大丰港一期码头栈桥桥头)段路线长为4273
14m,路幅宽19m
其中一期导堤海堤复河航道桥刚刚建成通车,不在此次项目中
改建后的道路标准横断面设计为:1、路线起点~K1+260段老路路基标准横断面宽度为86m,采用四块板断面形式,行车道部分双向6车道,因原有道路部分车流量较小,不在此次项目内
改造范围断面布置形式为:2*(350+375+375)行车道+2*2*0
5m路缘带+8
0m中分带=32
0m2、K1+260~K1+975段路基标准横断面宽度25
5m,采用两块板断面形
