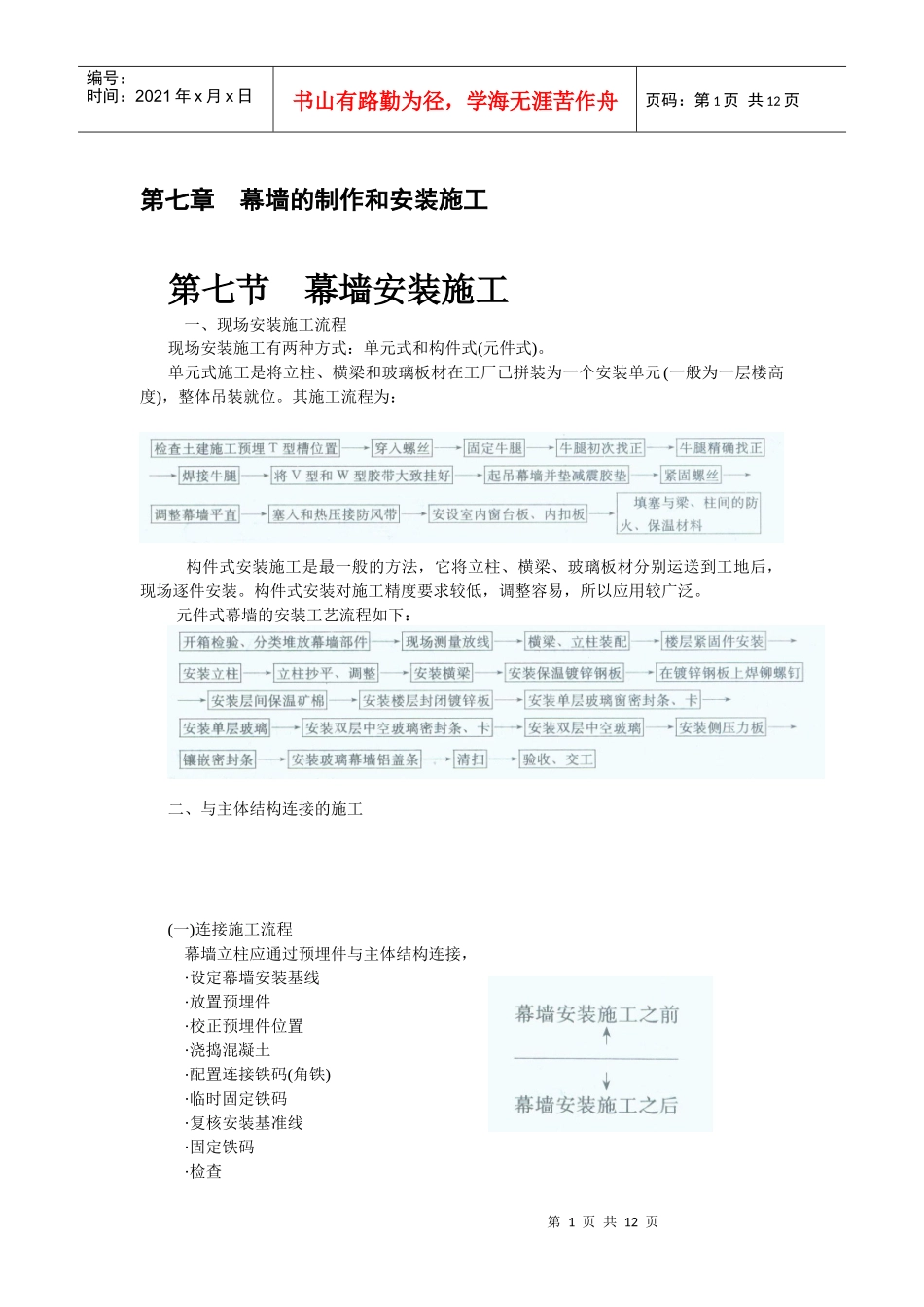

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页第七章幕墙的制作和安装施工第七节幕墙安装施工一、现场安装施工流程现场安装施工有两种方式:单元式和构件式(元件式)
单元式施工是将立柱、横梁和玻璃板材在工厂已拼装为一个安装单元(一般为一层楼高度),整体吊装就位
其施工流程为:构件式安装施工是最一般的方法,它将立柱、横梁、玻璃板材分别运送到工地后,现场逐件安装
构件式安装对施工精度要求较低,调整容易,所以应用较广泛

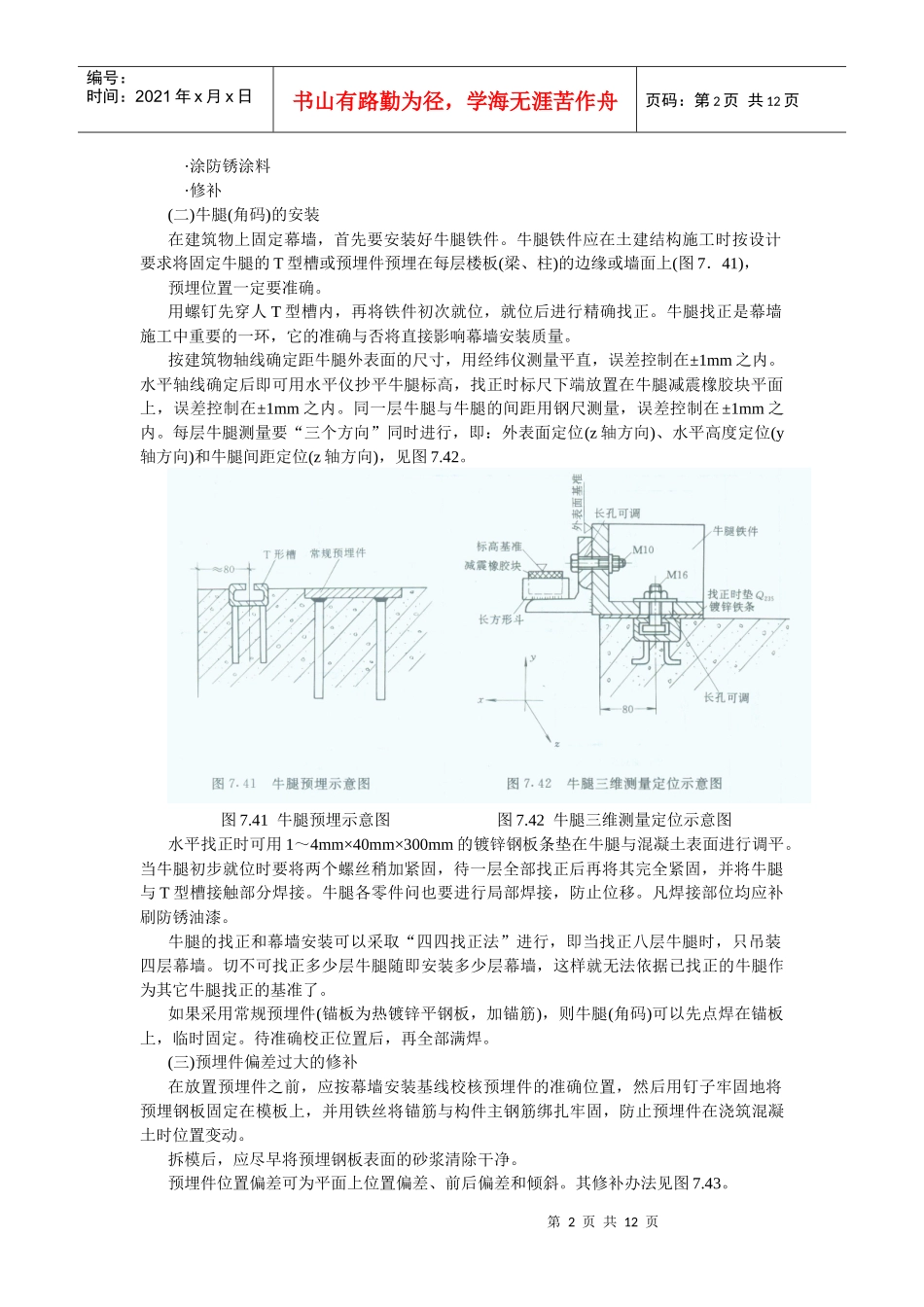

元件式幕墙的安装工艺流程如下:二、与主体结构连接的施工(一)连接施工流程幕墙立柱应通过预埋件与主体结构连接,·设定幕墙安装基线·放置预埋件·校正预埋件位置·浇捣混凝土·配置连接铁码(角铁)·临时固定铁码·复核安装基准线·固定铁码·检查第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页·涂防锈涂料·修补(二)牛腿(角码)的安装在建筑物上固定幕墙,首先要安装好牛腿铁件
牛腿铁件应在土建结构施工时按设计要求将固定牛腿的T型槽或预埋件预埋在每层楼板(梁、柱)的边缘或墙面上(图7.41),预埋位置一定要准确
用螺钉先穿人T型槽内,再将铁件初次就位,就位后进行精确找正
牛腿找正是幕墙施工中重要的一环,它的准确与否将直接影响幕墙安装质量
按建筑物轴线确定距牛腿外表面的尺寸,用经纬仪测量平直,误差控制在±1mm之内
水平轴线确定后即可用水平仪抄平牛腿标高,找正时标尺下端放置在牛腿减震橡胶块平面上,误差控制在±1mm之内
同一层牛腿与牛腿的间距用钢尺测量,误差控制在±1mm之内
每层牛腿测量要“三个方向”同时进行,即:外表面定位(z轴方向)、水平高度定位(y轴方向)和牛腿间距定位(z轴方向),见图7

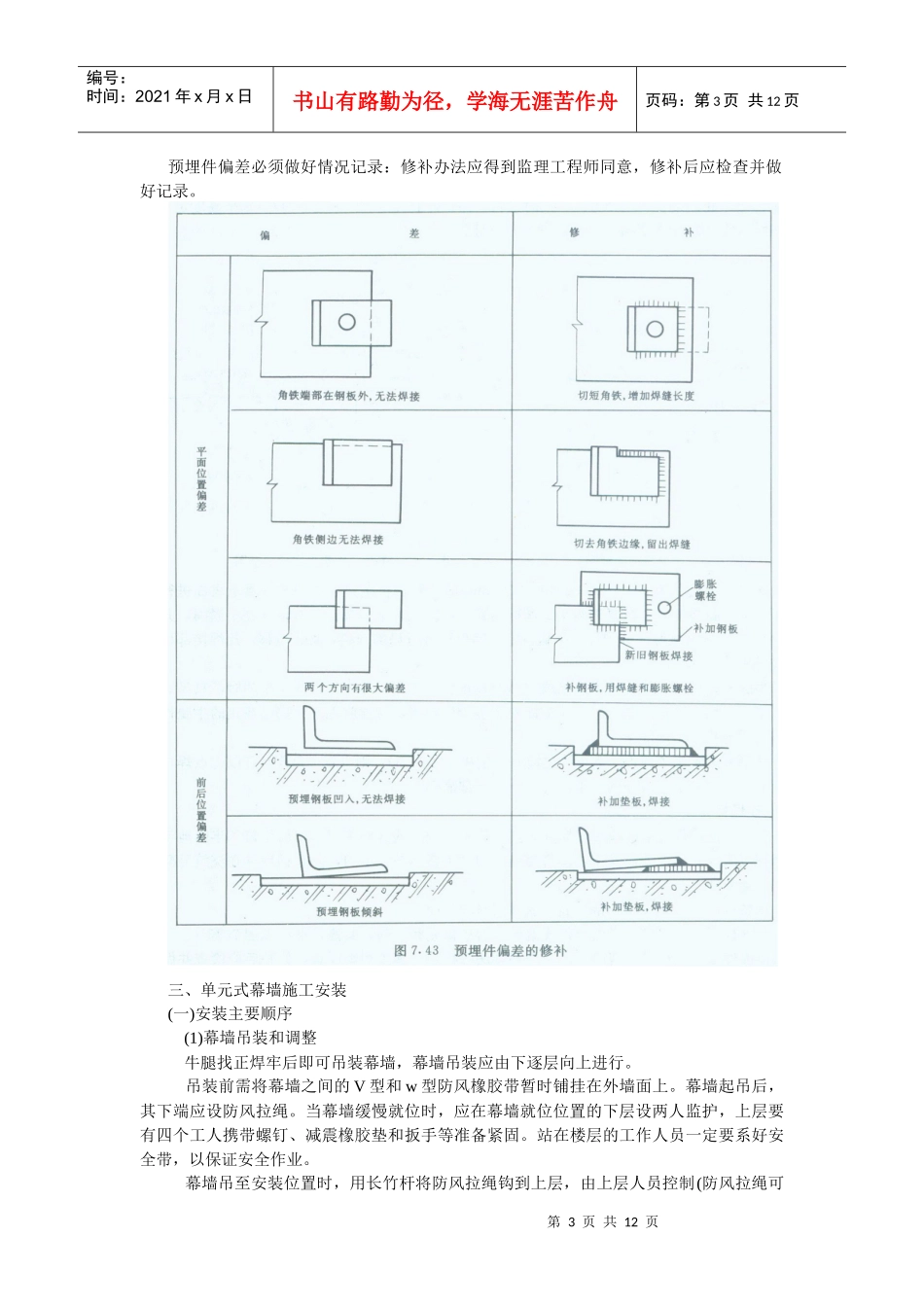

41牛腿预埋示意图图7
42牛腿三维测量定位示意图水平找正时可用1~4m
