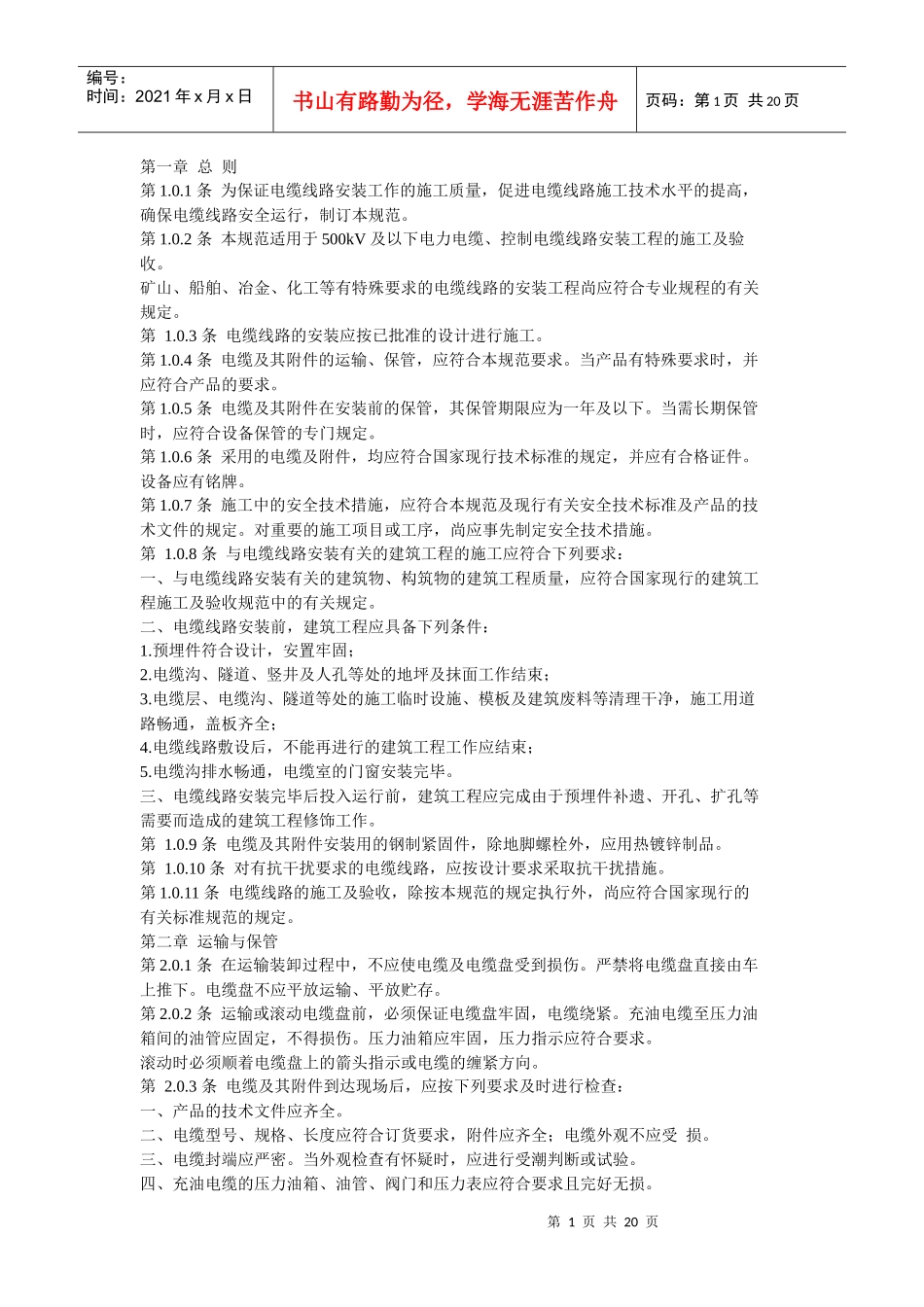

第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页第一章总则第1
1条为保证电缆线路安装工作的施工质量,促进电缆线路施工技术水平的提高,确保电缆线路安全运行,制订本规范
2条本规范适用于500kV及以下电力电缆、控制电缆线路安装工程的施工及验收
矿山、船舶、冶金、化工等有特殊要求的电缆线路的安装工程尚应符合专业规程的有关规定
3条电缆线路的安装应按已批准的设计进行施工
4条电缆及其附件的运输、保管,应符合本规范要求
当产品有特殊要求时,并应符合产品的要求
5条电缆及其附件在安装前的保管,其保管期限应为一年及以下
当需长期保管时,应符合设备保管的专门规定
6条采用的电缆及附件,均应符合国家现行技术标准的规定,并应有合格证件
设备应有铭牌
7条施工中的安全技术措施,应符合本规范及现行有关安全技术标准及产品的技术文件的规定
对重要的施工项目或工序,尚应事先制定安全技术措施
8条与电缆线路安装有关的建筑工程的施工应符合下列要求:一、与电缆线路安装有关的建筑物、构筑物的建筑工程质量,应符合国家现行的建筑工程施工及验收规范中的有关规定
二、电缆线路安装前,建筑工程应具备下列条件:1
预埋件符合设计,安置牢固;2
电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束;3
电缆层、电缆沟、隧道等处的施工临时设施、模板及建筑废料等清理干净,施工用道路畅通,盖板齐全;4
电缆线路敷设后,不能再进行的建筑工程工作应结束;5
电缆沟排水畅通,电缆室的门窗安装完毕
三、电缆线路安装完毕后投入运行前,建筑工程应完成由于预埋件补遗、开孔、扩孔等需要而造成的建筑工程修饰工作
9条电缆及其附件安装用的钢制紧固件,除地脚螺栓外,应用热镀锌制品

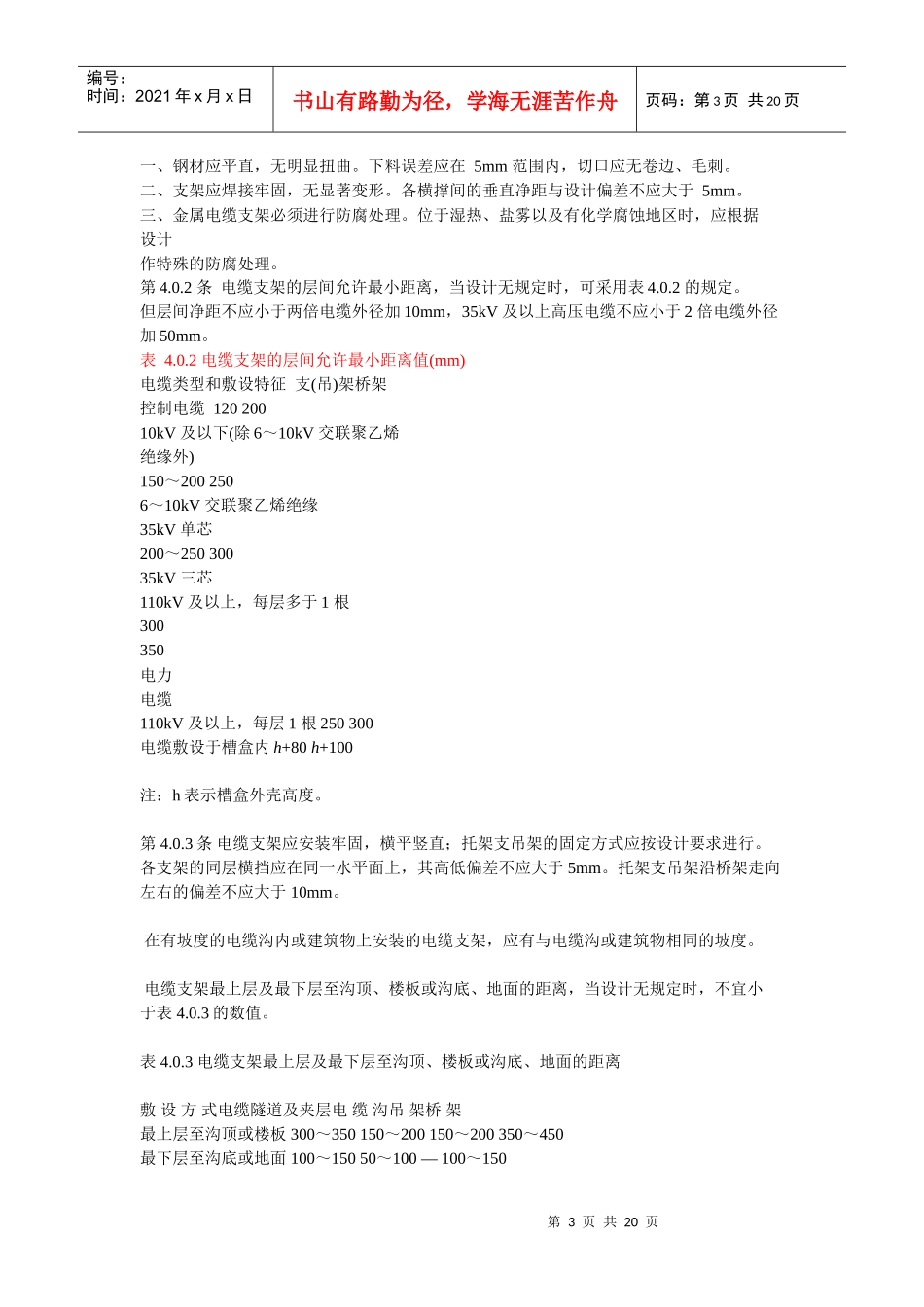

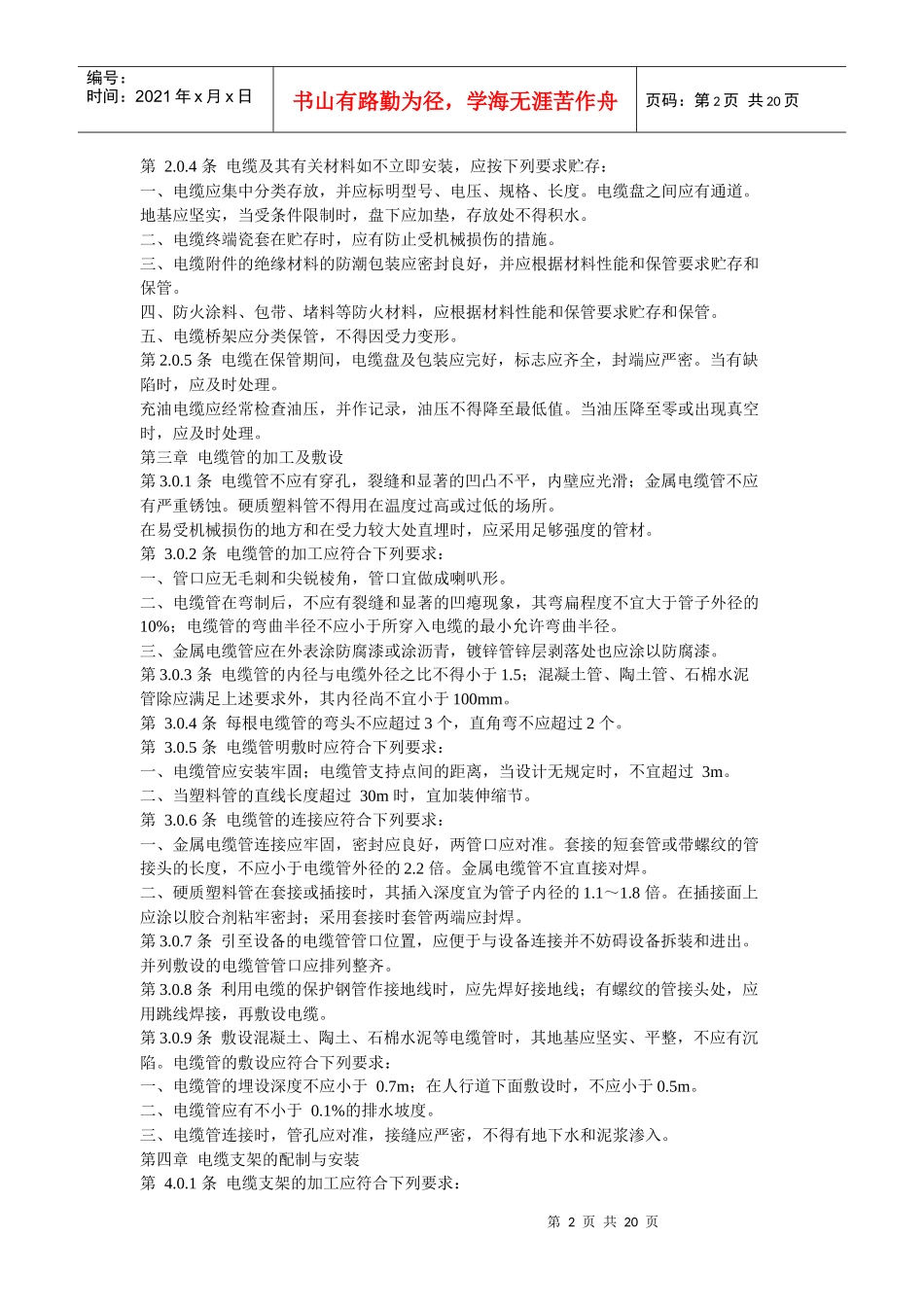

10条对有抗干扰要求的电缆线路,应
