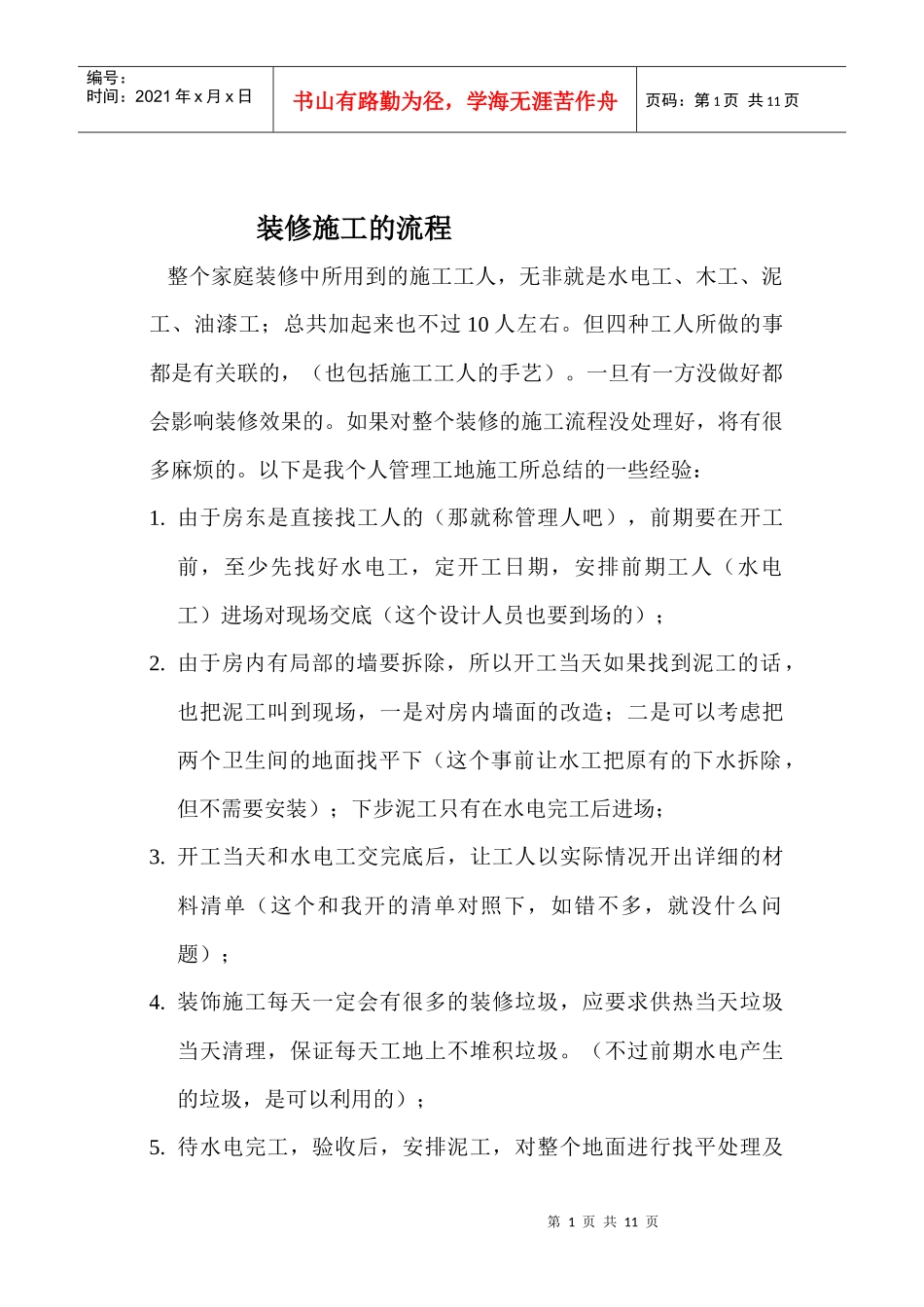

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页装修施工的流程整个家庭装修中所用到的施工工人,无非就是水电工、木工、泥工、油漆工;总共加起来也不过10人左右
但四种工人所做的事都是有关联的,(也包括施工工人的手艺)
一旦有一方没做好都会影响装修效果的
如果对整个装修的施工流程没处理好,将有很多麻烦的
以下是我个人管理工地施工所总结的一些经验:1
由于房东是直接找工人的(那就称管理人吧),前期要在开工前,至少先找好水电工,定开工日期,安排前期工人(水电工)进场对现场交底(这个设计人员也要到场的);2
由于房内有局部的墙要拆除,所以开工当天如果找到泥工的话,也把泥工叫到现场,一是对房内墙面的改造;二是可以考虑把两个卫生间的地面找平下(这个事前让水工把原有的下水拆除,但不需要安装);下步泥工只有在水电完工后进场;3
开工当天和水电工交完底后,让工人以实际情况开出详细的材料清单(这个和我开的清单对照下,如错不多,就没什么问题);4
装饰施工每天一定会有很多的装修垃圾,应要求供热当天垃圾当天清理,保证每天工地上不堆积垃圾
(不过前期水电产生的垃圾,是可以利用的);5

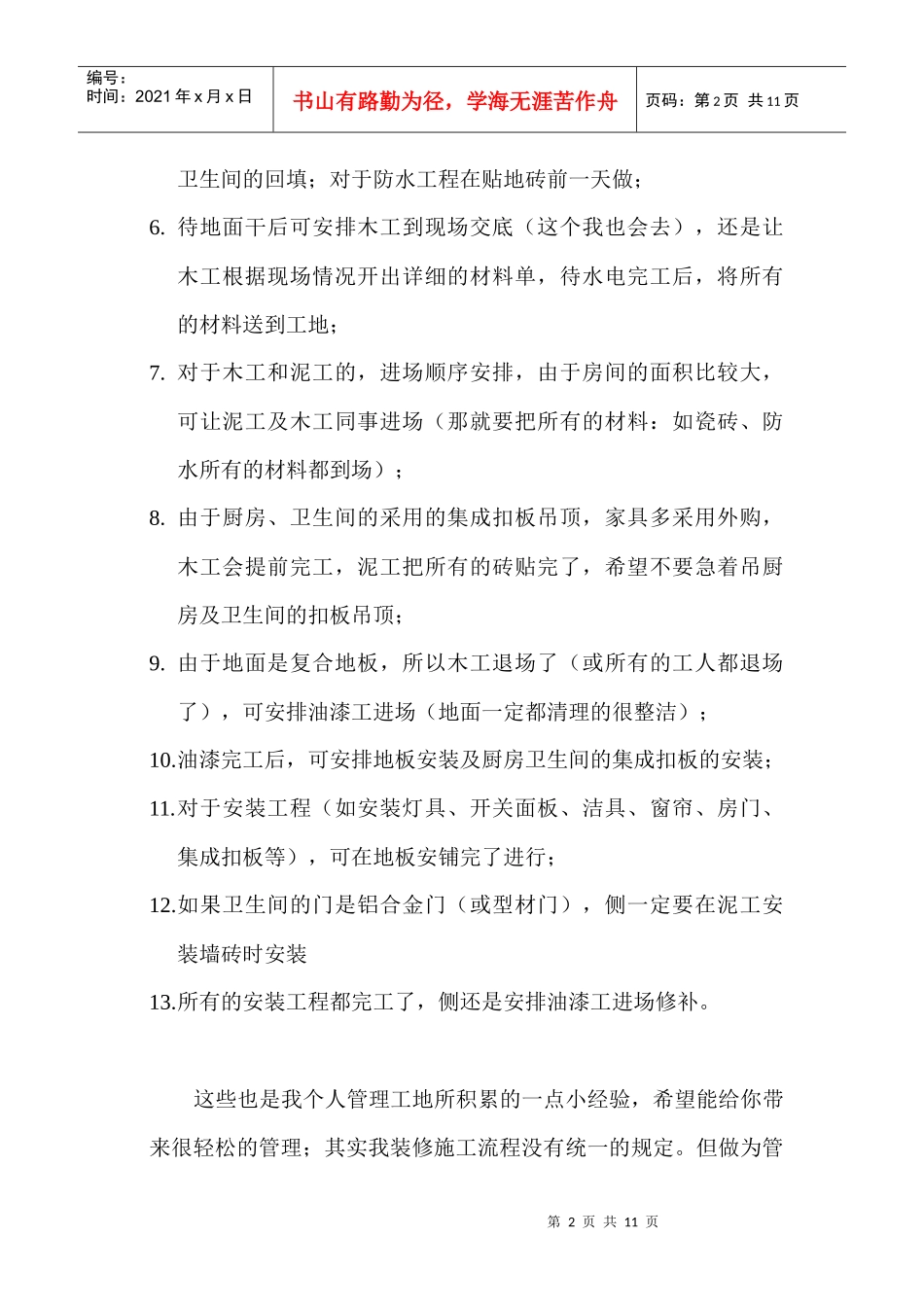

待水电完工,验收后,安排泥工,对整个地面进行找平处理及第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页卫生间的回填;对于防水工程在贴地砖前一天做;6
待地面干后可安排木工到现场交底(这个我也会去),还是让木工根据现场情况开出详细的材料单,待水电完工后,将所有的材料送到工地;7
对于木工和泥工的,进场顺序安排,由于房间的面积比较大,可让泥工及木工同事进场(那就要把所有的材料:如瓷砖、防水所有的材料都到场);8
由于厨房、卫生间的采用的集成扣板吊顶,家具多采用外购,木工会提前完工,泥工把所有的砖贴完了,希望不要急着吊厨房
