第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页第四次工地例会记录2012-2-19小记:项目部管理制度的重申,每周日下午5:00——6:00例会,迟到者处以200元/次罚款,缺勤者处以500元/次罚款
面对项目部各工种班组长以及管理人员要求风雨无阻

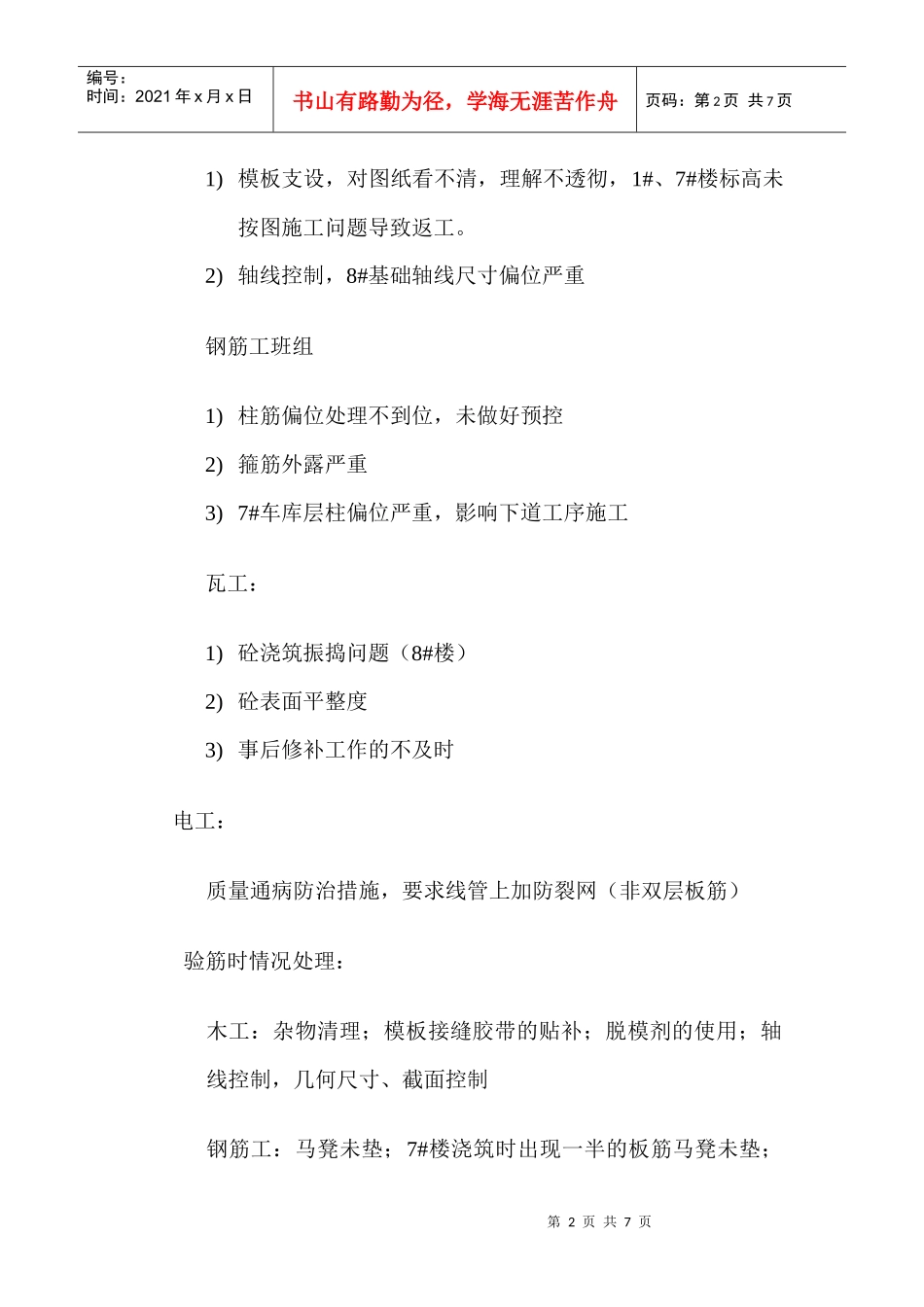

一、对上周工作总结:工期问题:工期进度应为冷空气原因顺延7天,砼浇筑无法施工,1#、7#积雨水无法放线质量问题:木工班组第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页1)模板支设,对图纸看不清,理解不透彻,1#、7#楼标高未按图施工问题导致返工

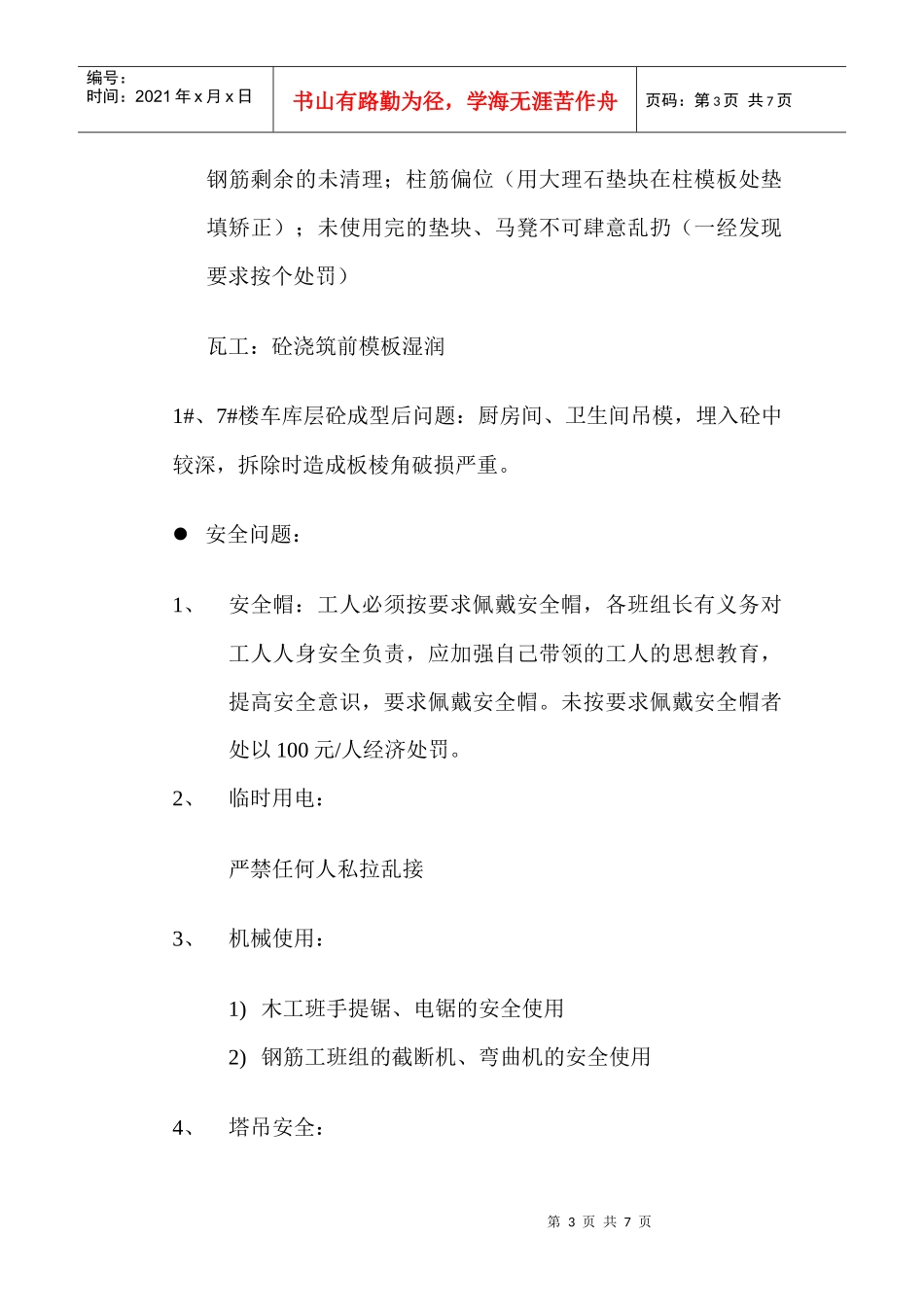

2)轴线控制,8#基础轴线尺寸偏位严重钢筋工班组1)柱筋偏位处理不到位,未做好预控2)箍筋外露严重3)7#车库层柱偏位严重,影响下道工序施工瓦工:1)砼浇筑振捣问题(8#楼)2)砼表面平整度3)事后修补工作的不及时电工:质量通病防治措施,要求线管上加防裂网(非双层板筋)验筋时情况处理:木工:杂物清理;模板接缝胶带的贴补;脱模剂的使用;轴线控制,几何尺寸、截面控制钢筋工:马凳未垫;7#楼浇筑时出现一半的板筋马凳未垫;第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页钢筋剩余的未清理;柱筋偏位(用大理石垫块在柱模板处垫填矫正);未使用完的垫块、马凳不可肆意乱扔(一经发现要求按个处罚)瓦工:砼浇筑前模板湿润1#、7#楼车库层砼成型后问题:厨房间、卫生间吊模,埋入砼中较深,拆除时造成板棱角破损严重
安全问题:1、安全帽:工人必须按要求佩戴安全帽,各班组长有义务对工人人身安全负责,应加强自己带领的工人的思想教育,提高安全意识,要求佩戴安全帽
未按要求佩戴安全帽者处以100元/人经济处罚
2、临时用电:严禁任何人私拉乱接3、机械使用:1)木工班
