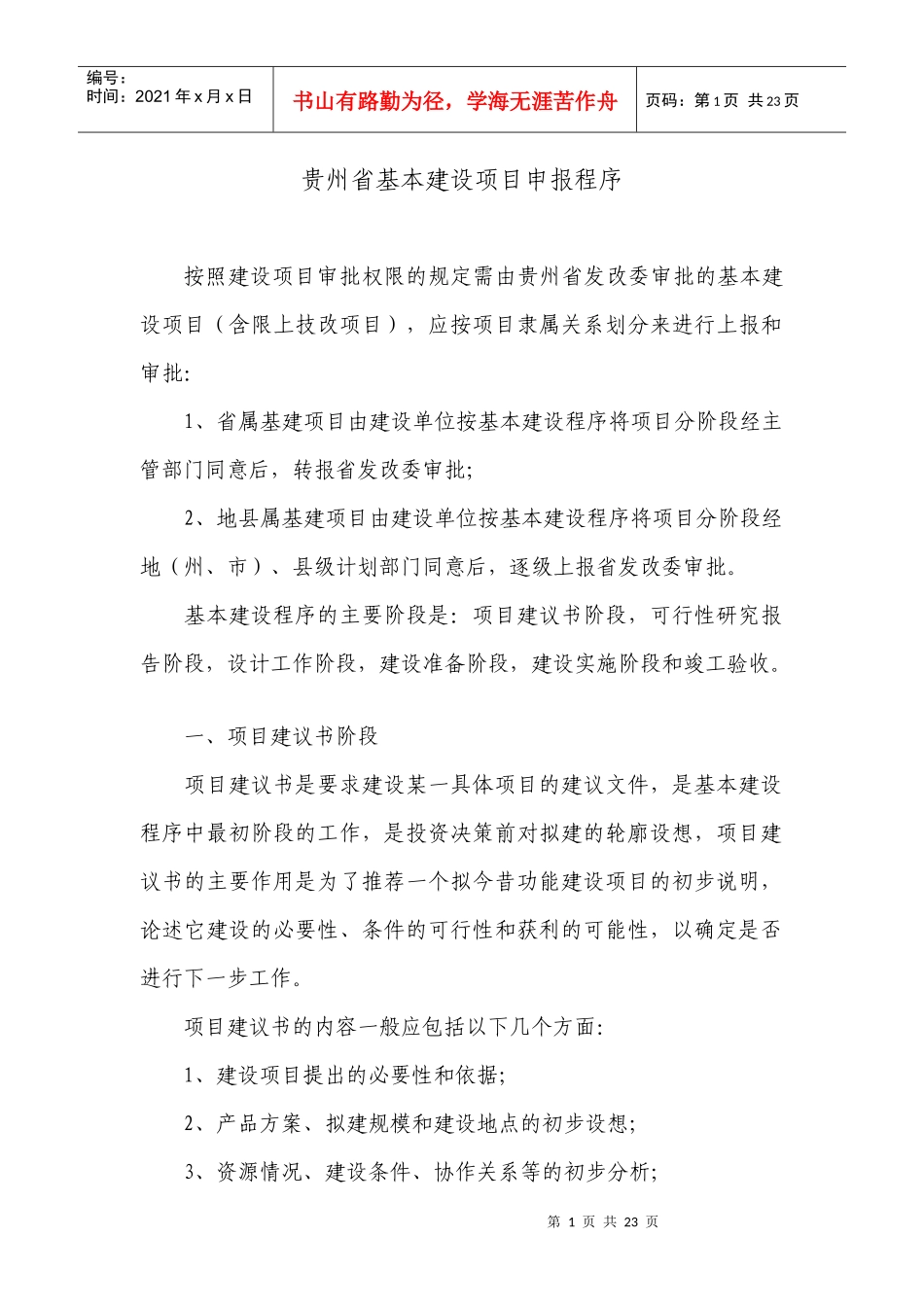

第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共23页贵州省基本建设项目申报程序按照建设项目审批权限的规定需由贵州省发改委审批的基本建设项目(含限上技改项目),应按项目隶属关系划分来进行上报和审批:1、省属基建项目由建设单位按基本建设程序将项目分阶段经主管部门同意后,转报省发改委审批;2、地县属基建项目由建设单位按基本建设程序将项目分阶段经地(州、市)、县级计划部门同意后,逐级上报省发改委审批
基本建设程序的主要阶段是:项目建议书阶段,可行性研究报告阶段,设计工作阶段,建设准备阶段,建设实施阶段和竣工验收
一、项目建议书阶段项目建议书是要求建设某一具体项目的建议文件,是基本建设程序中最初阶段的工作,是投资决策前对拟建的轮廓设想,项目建议书的主要作用是为了推荐一个拟今昔功能建设项目的初步说明,论述它建设的必要性、条件的可行性和获利的可能性,以确定是否进行下一步工作

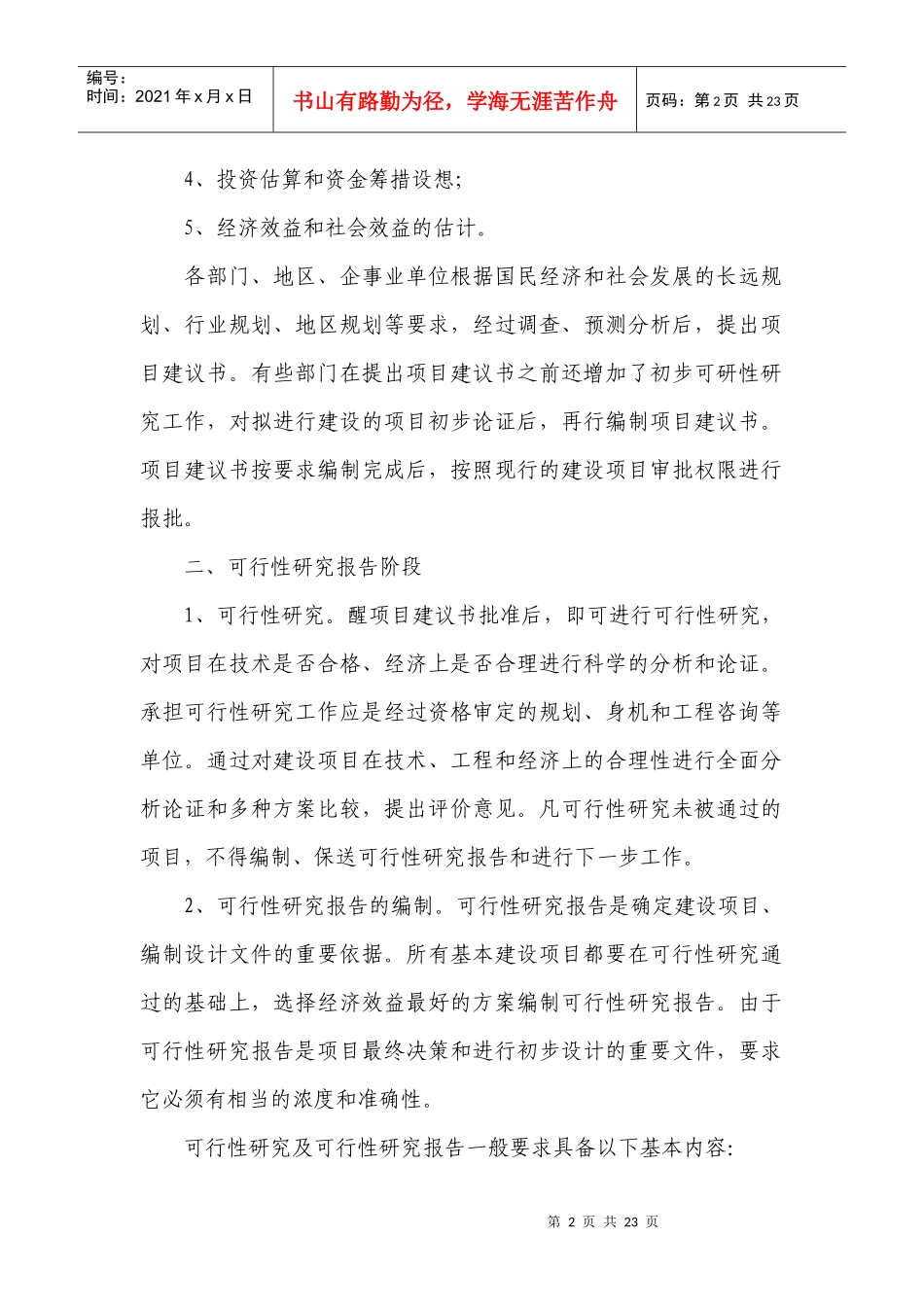

项目建议书的内容一般应包括以下几个方面:1、建设项目提出的必要性和依据;2、产品方案、拟建规模和建设地点的初步设想;3、资源情况、建设条件、协作关系等的初步分析;第2页共23页第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共23页4、投资估算和资金筹措设想;5、经济效益和社会效益的估计
各部门、地区、企事业单位根据国民经济和社会发展的长远规划、行业规划、地区规划等要求,经过调查、预测分析后,提出项目建议书
有些部门在提出项目建议书之前还增加了初步可研性研究工作,对拟进行建设的项目初步论证后,再行编制项目建议书
项目建议书按要求编制完成后,按照现行的建设项目审批权限进行报批
二、可行性研究报告阶段1、可行性研究
醒项目建议书批准后,即可进行可行性研究,对项目在技术是否合格、经济上是否合理进行科学的分析和论证

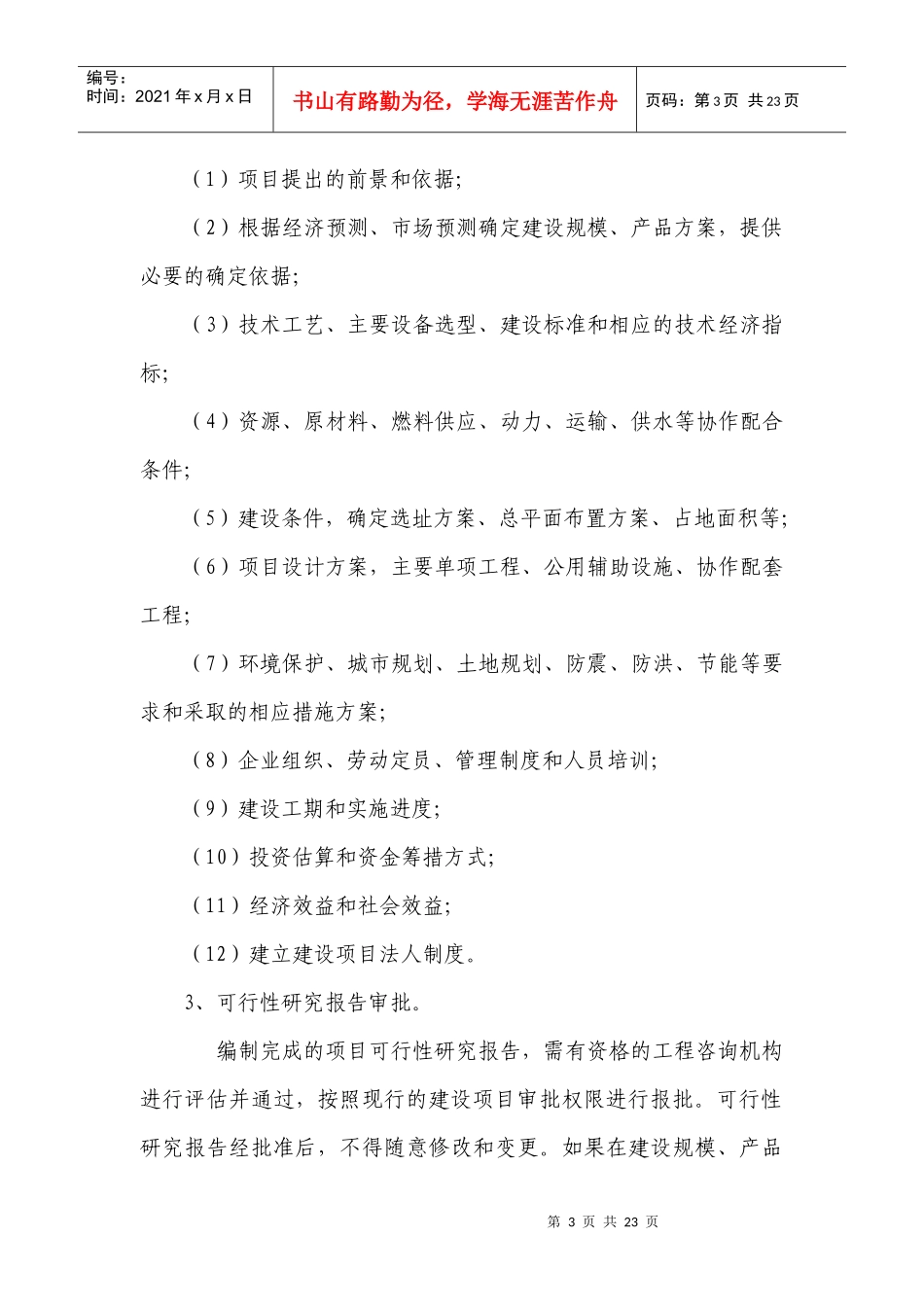

承担可行性研究工作应是经过资格
