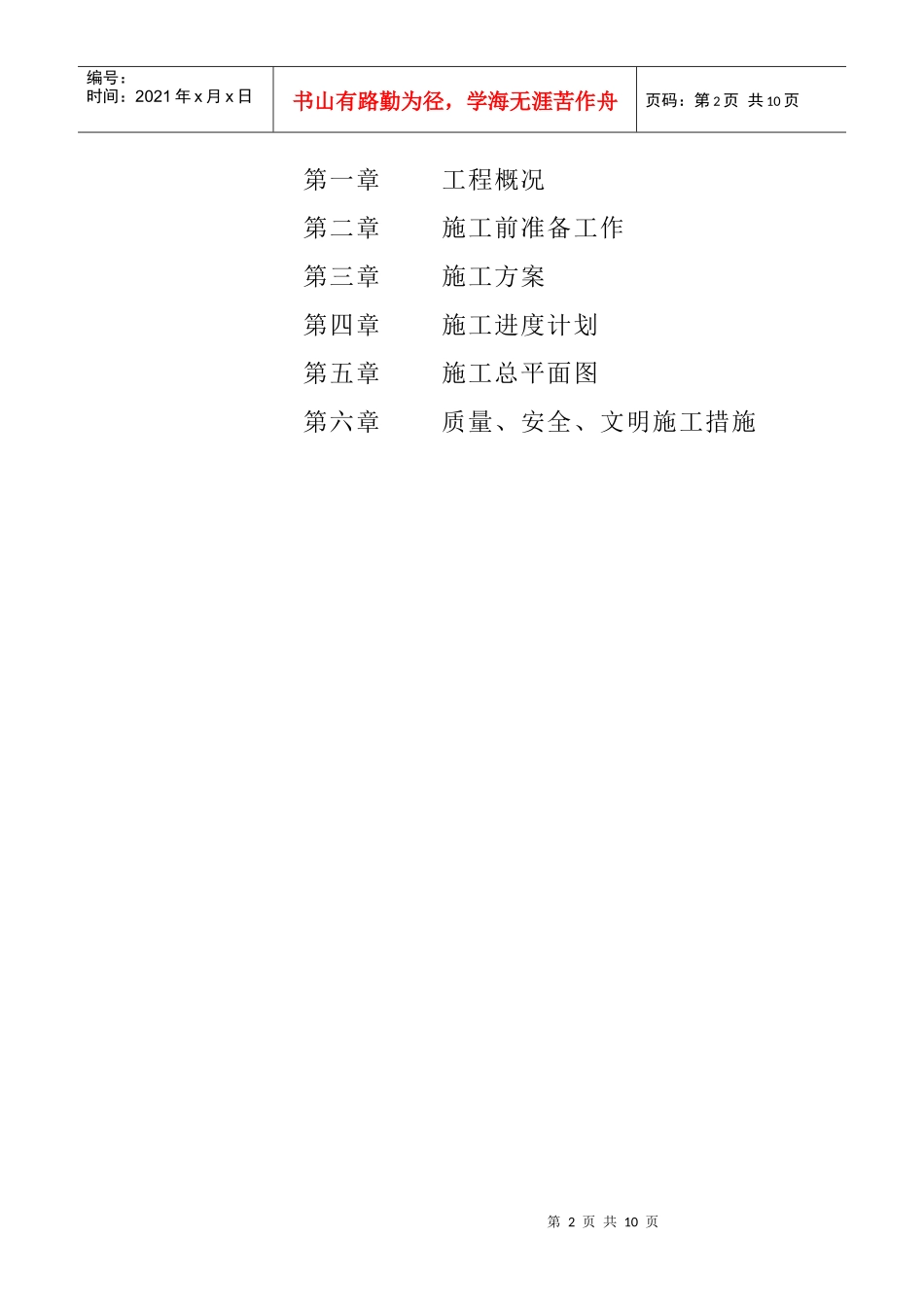

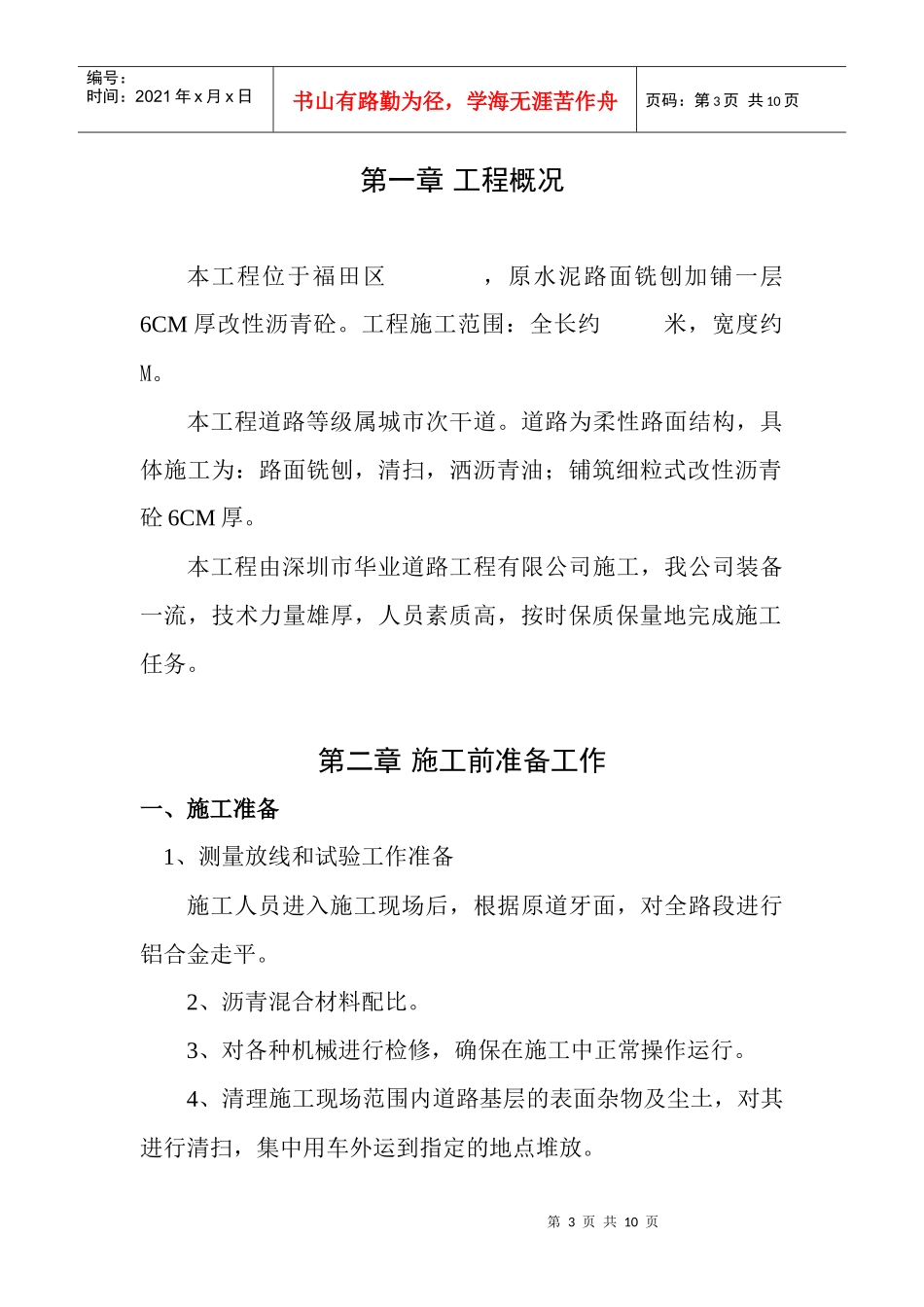

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页路沥青道路工程施工方案审批:审核:编制:深圳市华业道路工程有限公司施工单位:深圳市华业道路工程有限公司日期:2011年04月08日目录第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页第一章工程概况第二章施工前准备工作第三章施工方案第四章施工进度计划第五章施工总平面图第六章质量、安全、文明施工措施第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页第一章工程概况本工程位于福田区,原水泥路面铣刨加铺一层6CM厚改性沥青砼
工程施工范围:全长约米,宽度约M
本工程道路等级属城市次干道
道路为柔性路面结构,具体施工为:路面铣刨,清扫,洒沥青油;铺筑细粒式改性沥青砼6CM厚
本工程由深圳市华业道路工程有限公司施工,我公司装备一流,技术力量雄厚,人员素质高,按时保质保量地完成施工任务
第二章施工前准备工作一、施工准备1、测量放线和试验工作准备施工人员进入施工现场后,根据原道牙面,对全路段进行铝合金走平
2、沥青混合材料配比
3、对各种机械进行检修,确保在施工中正常操作运行
4、清理施工现场范围内道路基层的表面杂物及尘土,对其进行清扫,集中用车外运到指定的地点堆放
第4页共10页第3页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共10页5、根据施工要求,派专人负责沥青砼的运输及施工力量的组织,并配备相应的试验检测人员和技术管理人员
二、人员、材料、机械设备的使用计划(一)主要人员的配置1、工程总负责:康华2、技术总负责:康高浩3、测量及技术负责:杨小明4、现场总负责:康瑞5、压路机司1人6、铝合金走平2人7、摊铺机手2人8、质量、安全负责:陈国强
