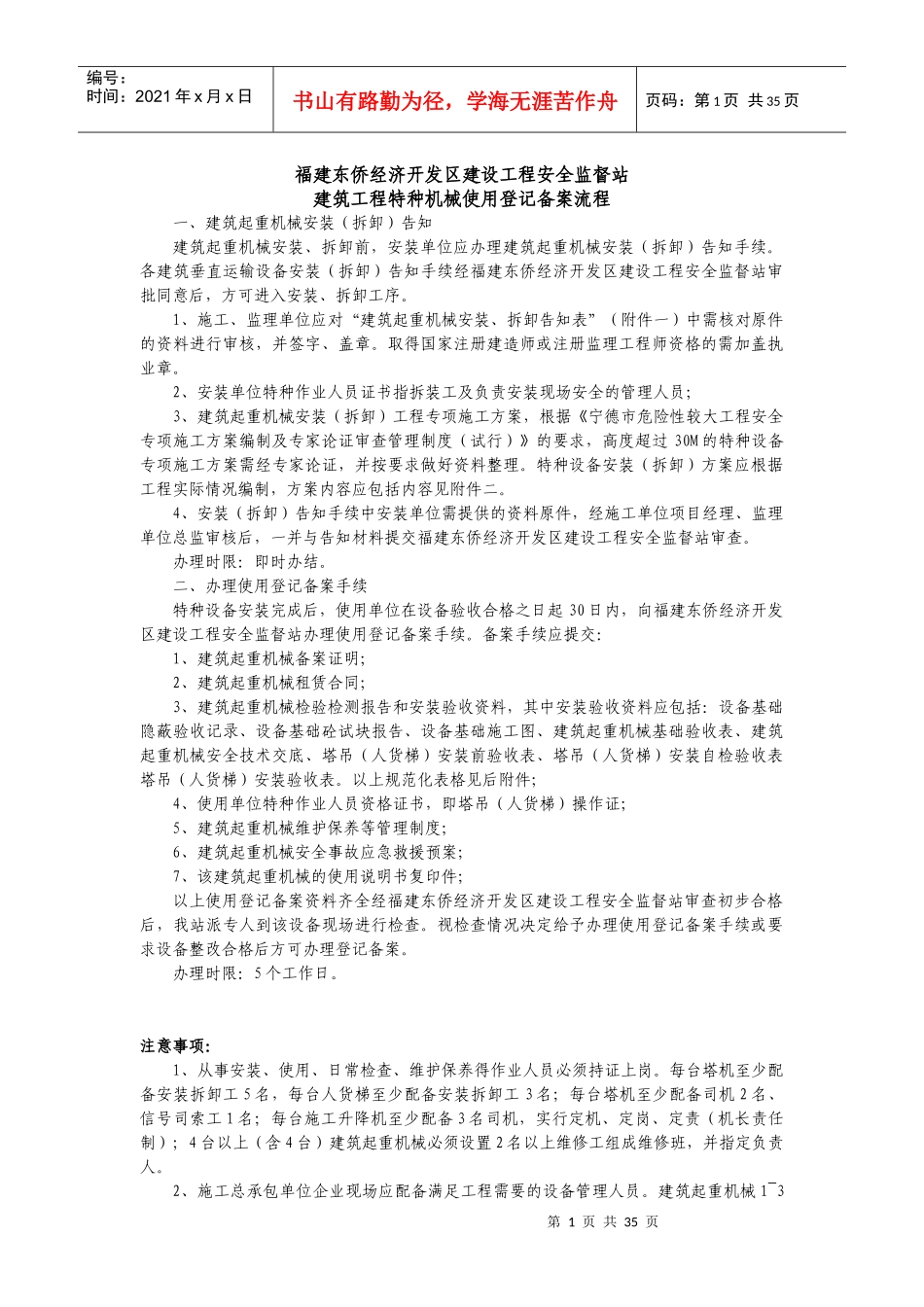

第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页福建东侨经济开发区建设工程安全监督站建筑工程特种机械使用登记备案流程一、建筑起重机械安装(拆卸)告知建筑起重机械安装、拆卸前,安装单位应办理建筑起重机械安装(拆卸)告知手续
各建筑垂直运输设备安装(拆卸)告知手续经福建东侨经济开发区建设工程安全监督站审批同意后,方可进入安装、拆卸工序
1、施工、监理单位应对“建筑起重机械安装、拆卸告知表”(附件一)中需核对原件的资料进行审核,并签字、盖章
取得国家注册建造师或注册监理工程师资格的需加盖执业章
2、安装单位特种作业人员证书指拆装工及负责安装现场安全的管理人员;3、建筑起重机械安装(拆卸)工程专项施工方案,根据《宁德市危险性较大工程安全专项施工方案编制及专家论证审查管理制度(试行)》的要求,高度超过30M的特种设备专项施工方案需经专家论证,并按要求做好资料整理

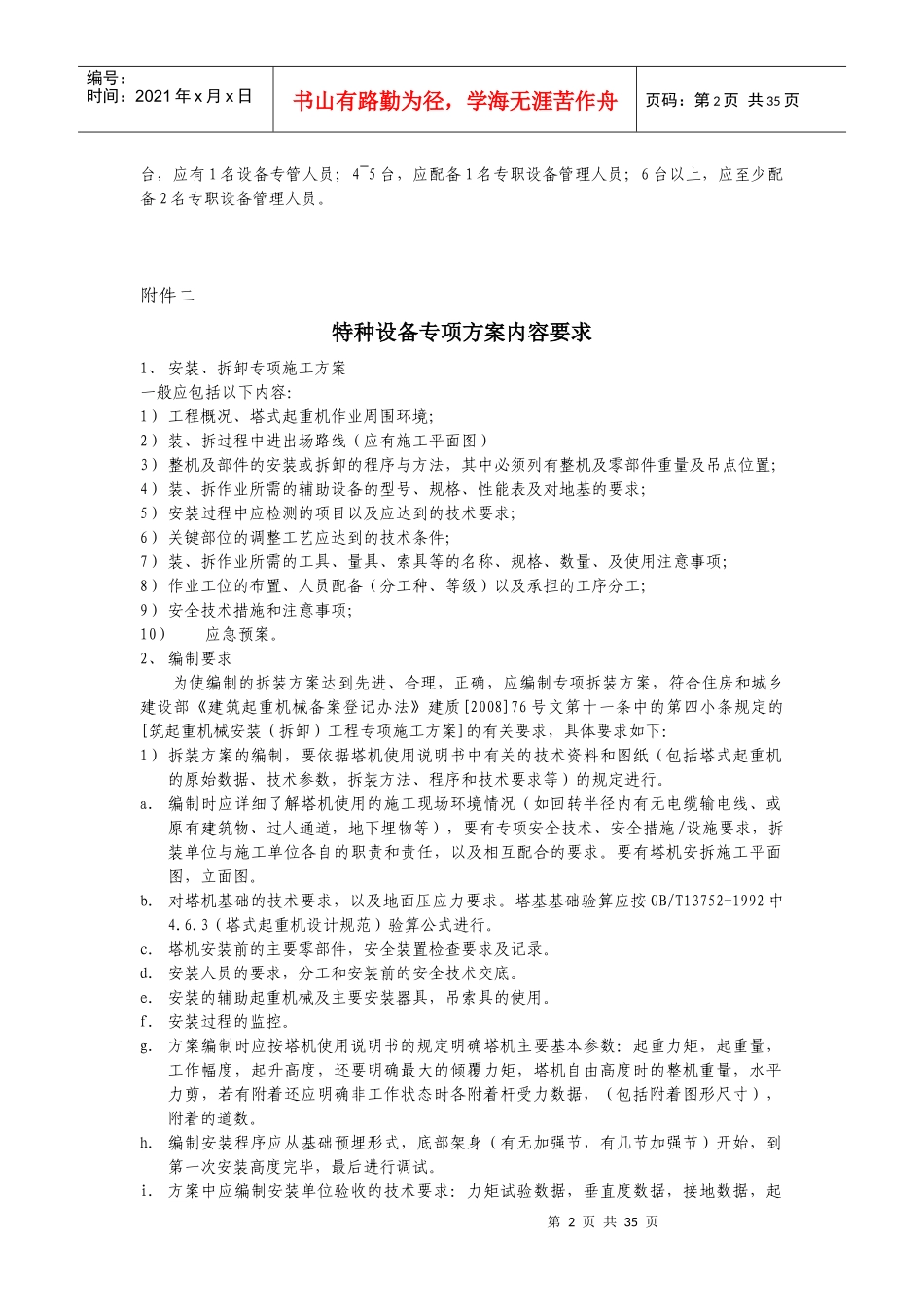

特种设备安装(拆卸)方案应根据工程实际情况编制,方案内容应包括内容见附件二
4、安装(拆卸)告知手续中安装单位需提供的资料原件,经施工单位项目经理、监理单位总监审核后,一并与告知材料提交福建东侨经济开发区建设工程安全监督站审查
办理时限:即时办结
二、办理使用登记备案手续特种设备安装完成后,使用单位在设备验收合格之日起30日内,向福建东侨经济开发区建设工程安全监督站办理使用登记备案手续
备案手续应提交:1、建筑起重机械备案证明;2、建筑起重机械租赁合同;3、建筑起重机械检验检测报告和安装验收资料,其中安装验收资料应包括:设备基础隐蔽验收记录、设备基础砼试块报告、设备基础施工图、建筑起重机械基础验收表、建筑起重机械安全技术交底、塔吊(人货梯)安装前验收表、塔吊(人货梯)安装自检验收表塔吊(人货梯)安装验收表

以上规范化表格见后附件;4、使用单位特种作业人员资格证书,即塔吊(人货梯)
