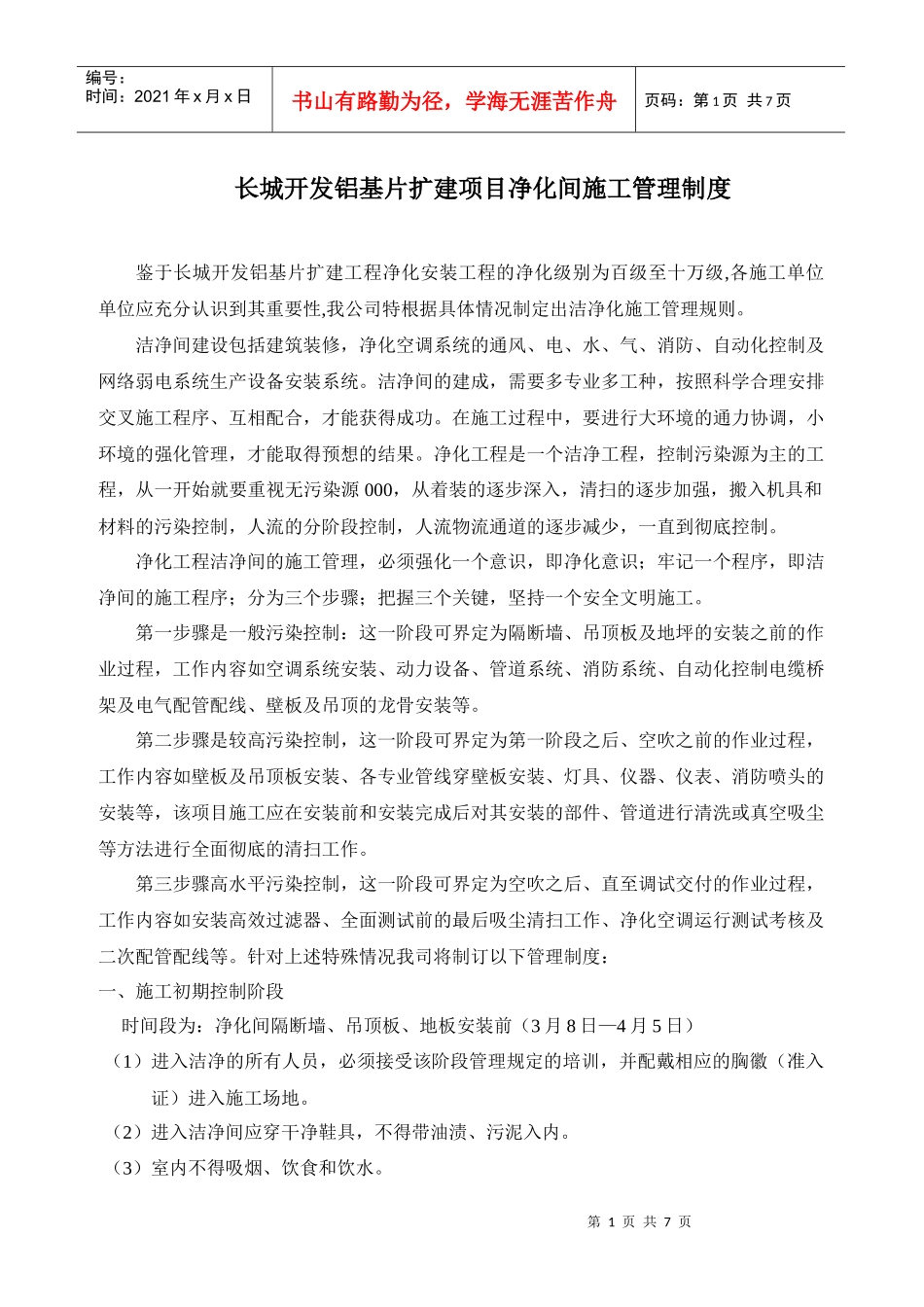

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页长城开发铝基片扩建项目净化间施工管理制度鉴于长城开发铝基片扩建工程净化安装工程的净化级别为百级至十万级,各施工单位单位应充分认识到其重要性,我公司特根据具体情况制定出洁净化施工管理规则
洁净间建设包括建筑装修,净化空调系统的通风、电、水、气、消防、自动化控制及网络弱电系统生产设备安装系统
洁净间的建成,需要多专业多工种,按照科学合理安排交叉施工程序、互相配合,才能获得成功
在施工过程中,要进行大环境的通力协调,小环境的强化管理,才能取得预想的结果
净化工程是一个洁净工程,控制污染源为主的工程,从一开始就要重视无污染源000,从着装的逐步深入,清扫的逐步加强,搬入机具和材料的污染控制,人流的分阶段控制,人流物流通道的逐步减少,一直到彻底控制
净化工程洁净间的施工管理,必须强化一个意识,即净化意识;牢记一个程序,即洁净间的施工程序;分为三个步骤;把握三个关键,坚持一个安全文明施工
第一步骤是一般污染控制:这一阶段可界定为隔断墙、吊顶板及地坪的安装之前的作业过程,工作内容如空调系统安装、动力设备、管道系统、消防系统、自动化控制电缆桥架及电气配管配线、壁板及吊顶的龙骨安装等
第二步骤是较高污染控制,这一阶段可界定为第一阶段之后、空吹之前的作业过程,工作内容如壁板及吊顶板安装、各专业管线穿壁板安装、灯具、仪器、仪表、消防喷头的安装等,该项目施工应在安装前和安装完成后对其安装的部件、管道进行清洗或真空吸尘等方法进行全面彻底的清扫工作
第三步骤高水平污染控制,这一阶段可界定为空吹之后、直至调试交付的作业过程,工作内容如安装高效过滤器、全面测试前的最后吸尘清扫工作、净化空调运行测试考核及二次配管配线等

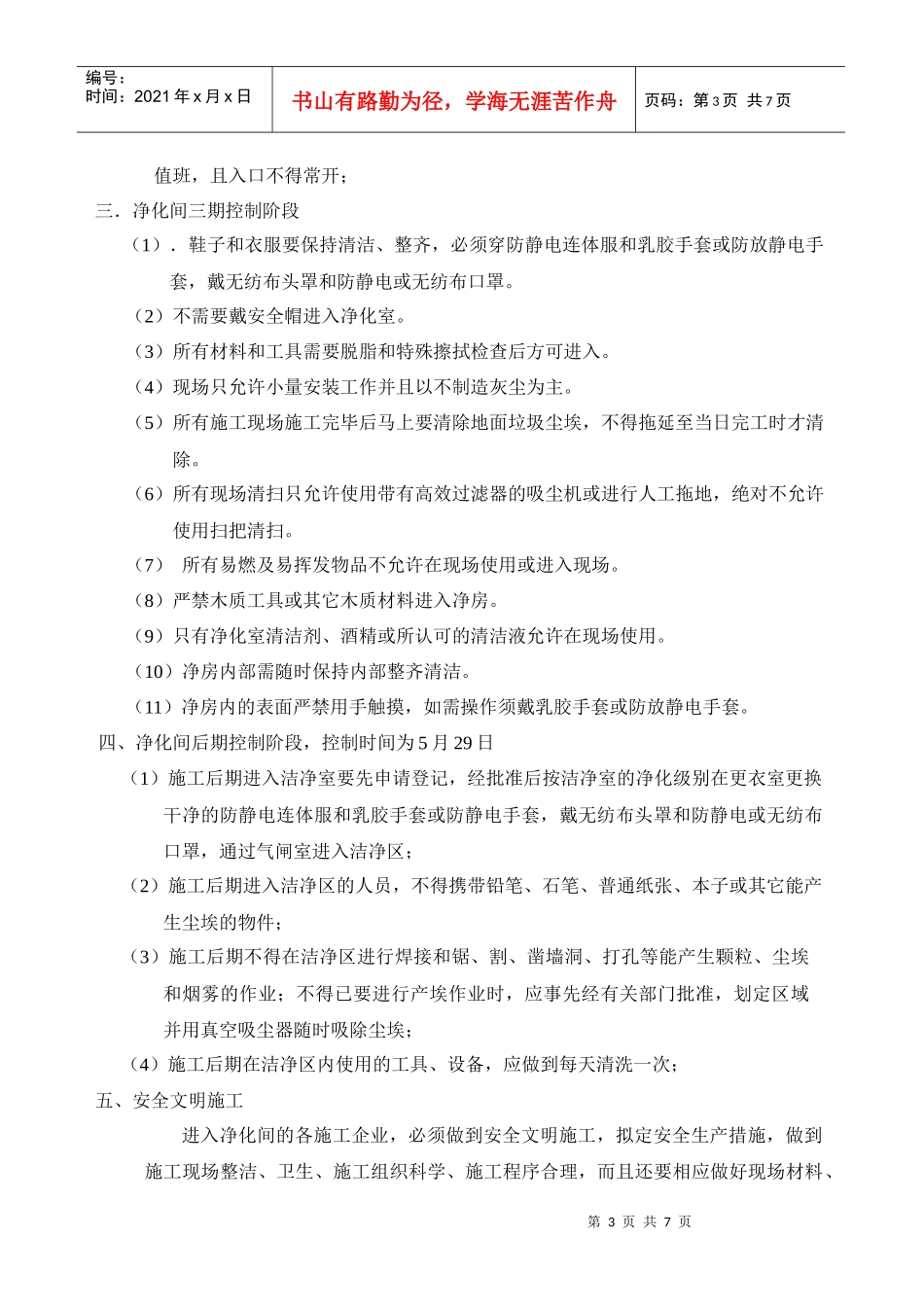

针对上述特殊情况我司将制订以下管理制度:一、施工初期控制阶段时间段为:净化间隔断墙、吊顶板、地板安装
