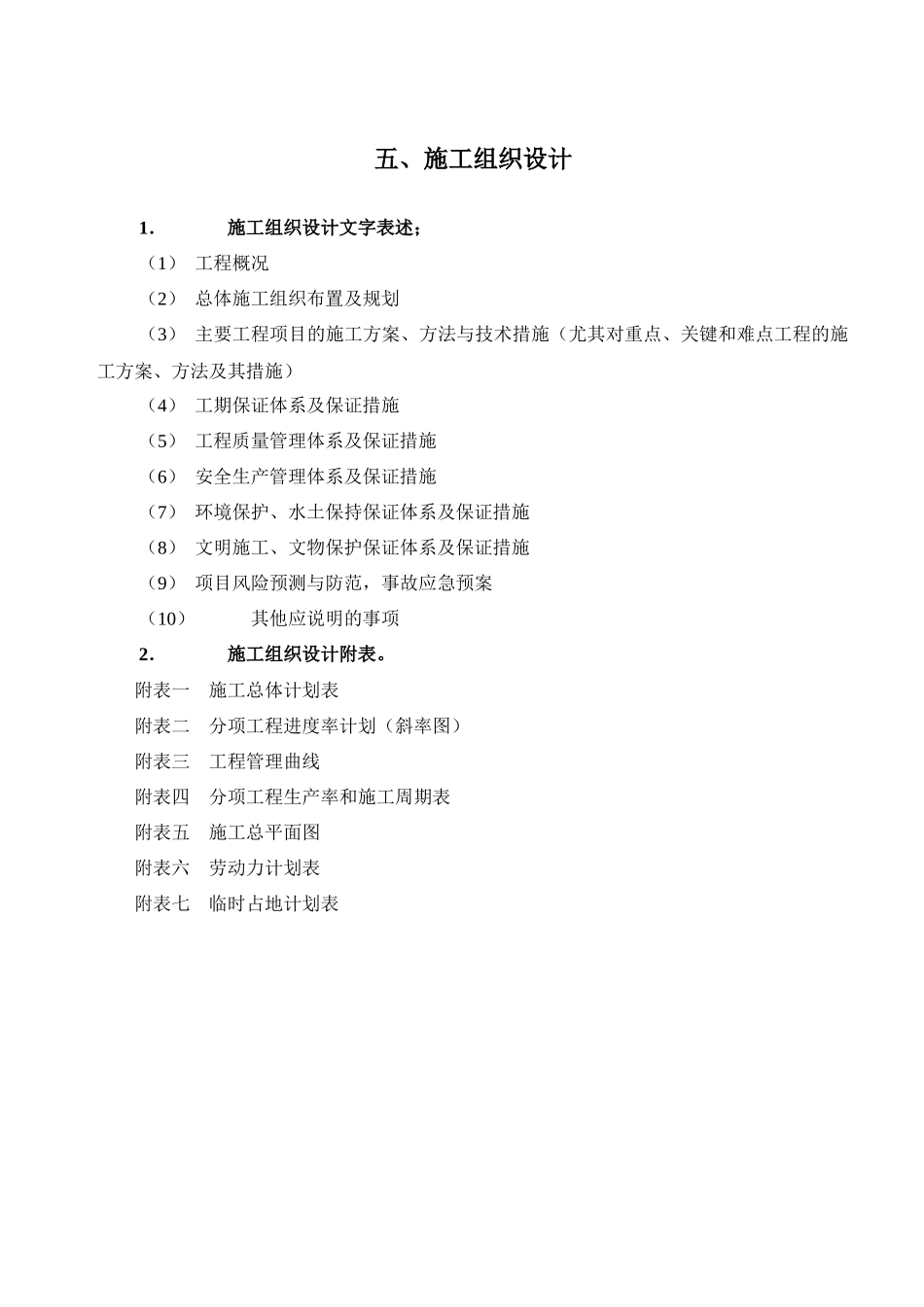

五、施工组织设计1.施工组织设计文字表述;(1)工程概况(2)总体施工组织布置及规划(3)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)(4)工期保证体系及保证措施(5)工程质量管理体系及保证措施(6)安全生产管理体系及保证措施(7)环境保护、水土保持保证体系及保证措施(8)文明施工、文物保护保证体系及保证措施(9)项目风险预测与防范,事故应急预案(10)其他应说明的事项2.施工组织设计附表
附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时占地计划表1

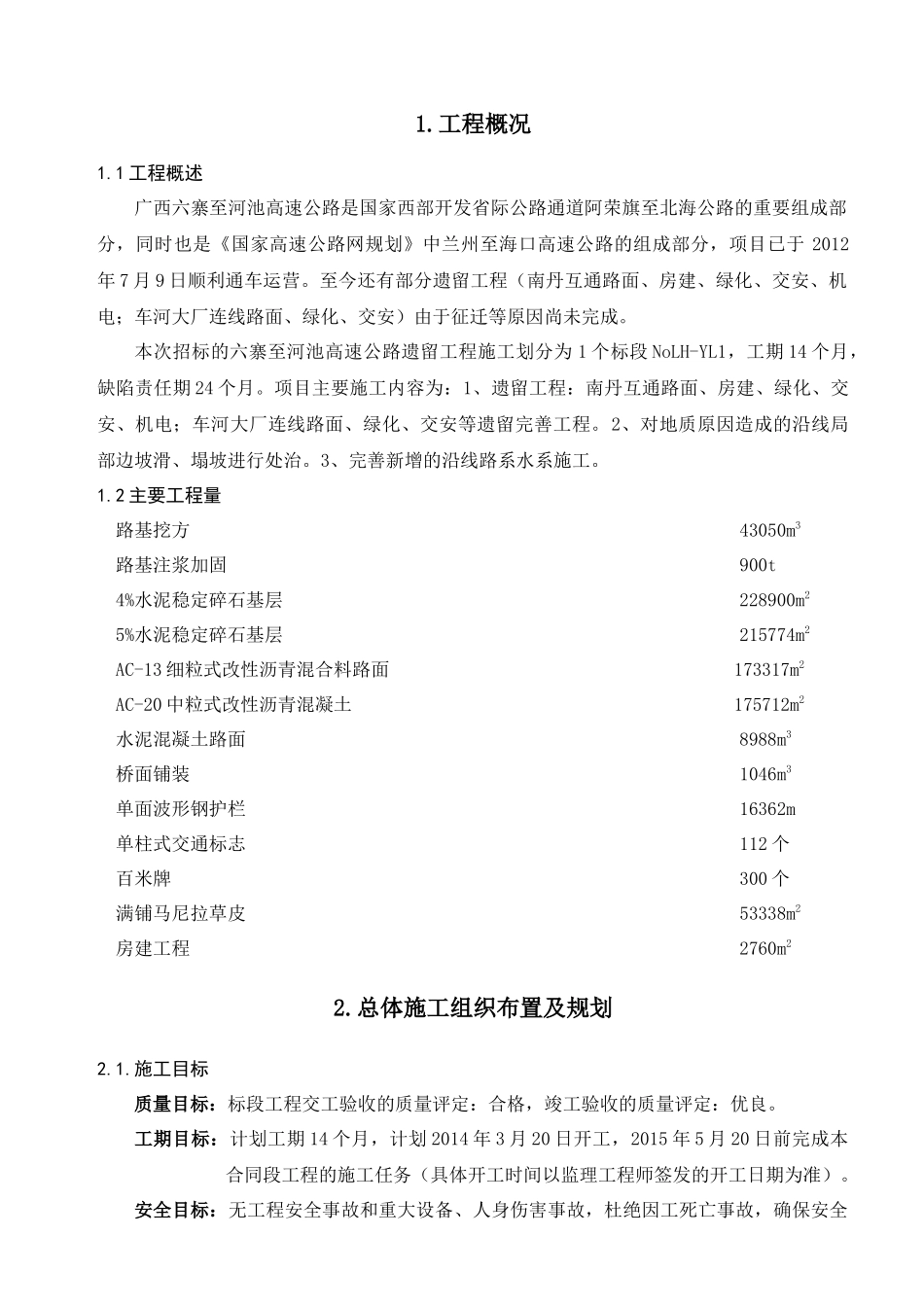

1工程概述广西六寨至河池高速公路是国家西部开发省际公路通道阿荣旗至北海公路的重要组成部分,同时也是《国家高速公路网规划》中兰州至海口高速公路的组成部分,项目已于2012年7月9日顺利通车运营
至今还有部分遗留工程(南丹互通路面、房建、绿化、交安、机电;车河大厂连线路面、绿化、交安)由于征迁等原因尚未完成
本次招标的六寨至河池高速公路遗留工程施工划分为1个标段NoLH-YL1,工期14个月,缺陷责任期24个月
项目主要施工内容为:1、遗留工程:南丹互通路面、房建、绿化、交安、机电;车河大厂连线路面、绿化、交安等遗留完善工程
2、对地质原因造成的沿线局部边坡滑、塌坡进行处治
3、完善新增的沿线路系水系施工
2主要工程量路基挖方43050m3路基注浆加固900t4%水泥稳定碎石基层228900m25%水泥稳定碎石基层215774m2AC-13细粒式改性沥青混合料路面173317m2AC-20中粒式改性沥青混凝土175712m2水泥混凝土路面8988m3桥面铺装1046m3单面波形钢护栏16362m单柱式交通标志112个百米牌300个满铺马尼拉草皮53338m2房建工程2
