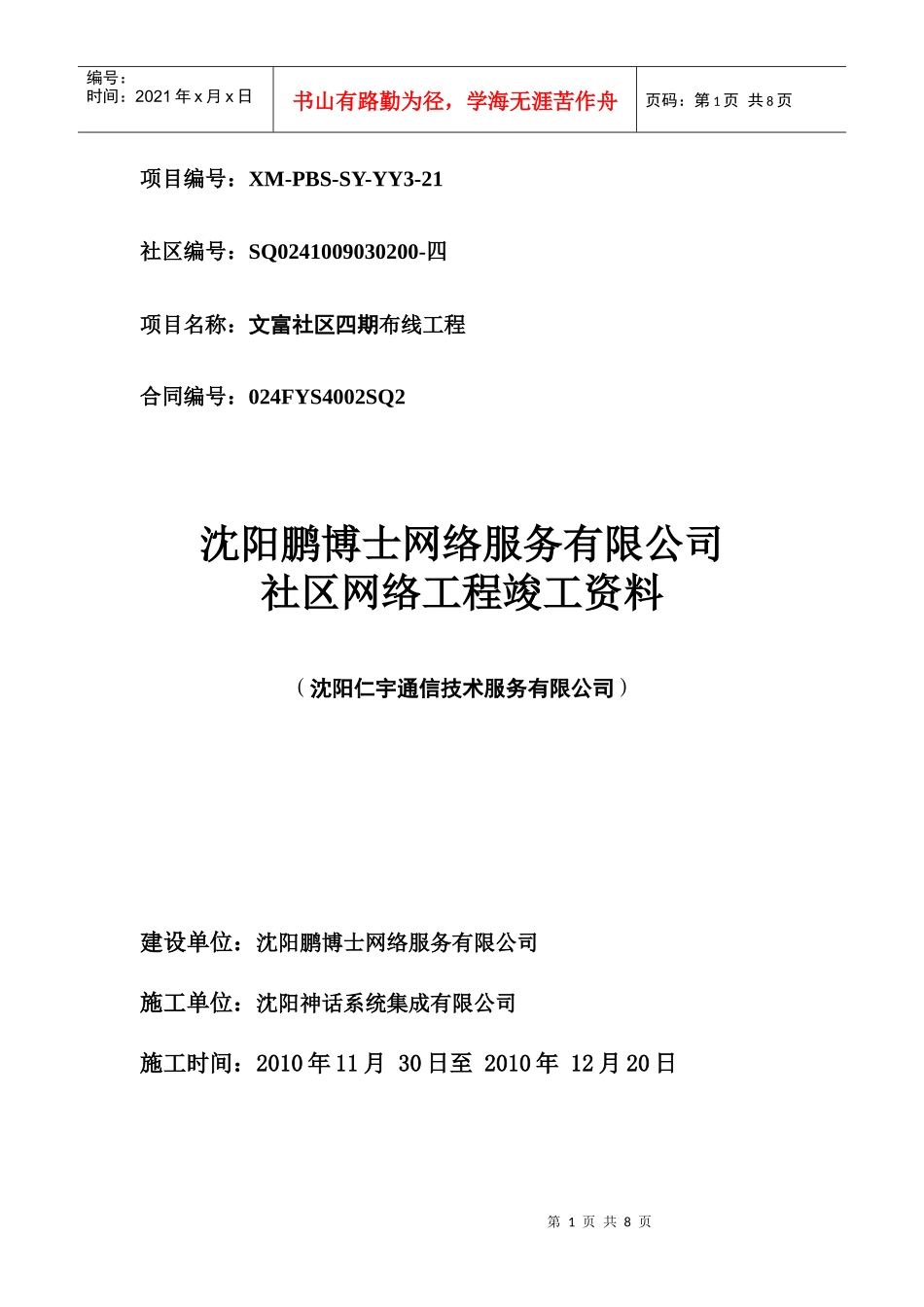

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页项目编号:XM-PBS-SY-YY3-21社区编号:SQ0241009030200-四项目名称:文富社区四期布线工程合同编号:024FYS4002SQ2沈阳鹏博士网络服务有限公司社区网络工程竣工资料(沈阳仁宇通信技术服务有限公司)建设单位:沈阳鹏博士网络服务有限公司施工单位:沈阳神话系统集成有限公司施工时间:2010年11月30日至2010年12月20日第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页目录一、工程竣工文档部分1、工程竣工说明文件1)工程开工报告2)工程说明3)完工报告4)验收报告5)交接书2、工程竣工技术文件1)竣工信息点分布表2)光缆路由长度表3)光缆熔接盒纤序表4)机房盘面端接图5)光缆测试表6)双绞线测试表3、工程竣工图纸1)小区网络系统图2)小区光缆路由图(含小区平面图;如果有地埋工程需增加管道图)二、工程现场验收资料部分(书面和电子档均需存档)现场抽验记录资料1、现场验收情况记录表2、双绞线抽测记录表3、光缆抽测记录表三、材料部分1、物料出入库结算表2、领料单四、工程结算部分1、布线工程结算表(使用定额)2、布线工程费用结算表3、物料表第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页开工报告工程名称文富社区四期布线工程建设地点沈阳市沈河区文富路富民街文富社区建设单位沈阳鹏博士网络服务有限公司施工单位沈阳神话系统集成有限公司实际开工2010年11月30日计划竣工2010年12月20日本期工程的主要内容:1、施工测量光电缆2、布放光缆3、布放五类双绞线4、敷设PVC管5、光缆、电缆链路测试工程准备情况及存在的主要问题:无提前或推迟开工的原因:无本工程己于2010年11月30日正式开工,特此报告。主送:沈阳鹏博士网络服务有限公司抄送:填报单位:沈阳仁宇通信技术服务有限公司2010年11月30日注:1.本报告由施工单位于开工前三日内填报。2.本报告一式四份,主送建设单位,监理单位,填报单位留存二份,作为竣工资料一部分。第4页共8页第3页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共8页工程说明一、社区总体情况介绍二、本社区为已入住社区,位于沈阳市沈河区文富路富民街文富社区。社区内共有7栋多层板楼,共计24个单元,住户460户。三、社区综合布线详细说明1、本社区为采用EPON技术社区;2、楼间光缆全部使用架空方式敷设,主箱间级联布线使用室外五类双绞线沿楼体水平敷设。3、由文萃路86-5号1单元熔接箱(内置1:4、1:16分光器)引出1条12芯光缆至天坛一街23-5号3单元主光箱BOX1。(外线上联).4、由天坛一街23-5号3单元主光箱BOX1引出6条4芯光缆至天坛一街23-3号3单元、天坛一街21号1单元、天坛一街23-2号1单元、天坛一街23-1号2单元、天坛一街23-7号3单元、天坛一街23-9号2单元,共计7个光节点(包含BOX1)。5、整个社区共7个光节点。6、楼内主箱电源由楼道公用电引接。主要工作量:1、安装主箱并接电;2、敷设光缆、5类双绞线;3、安装光缆熔接箱(包)、光缆熔接等。第5页共8页第4页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共8页交(完)工报告工程名称文富社区四期布线工程建设地点沈阳市沈河区文富路富民街文富社区建设单位沈阳鹏博士网络服务有限公司施工单位沈阳神话系统集成有限公司计划开工日期2010年11月30日计划完工日期2010年12月20日实际开工日期2010年11月30日实际完工日期2010年12月20日完成主要内容:1、施工测量光电缆2、布放光缆3、布放五类双绞线4、敷设PVC管5、光缆、电缆链路测试提前或推迟完工原因:按计划竣工第6页共8页第5页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共8页本工程已于2010年12月20日完工,请建设单位于2010年12月20日开始进行交接验收,特此报告。主送:沈阳鹏博士网络服务有限公司抄送:填报单位:沈阳神话系统集成有限公司2010年12月20日注:本报表一式四份:一份交建设单位;一份交监理单位;两份施工单位留存作竣工资料。验收报告工程名称...
