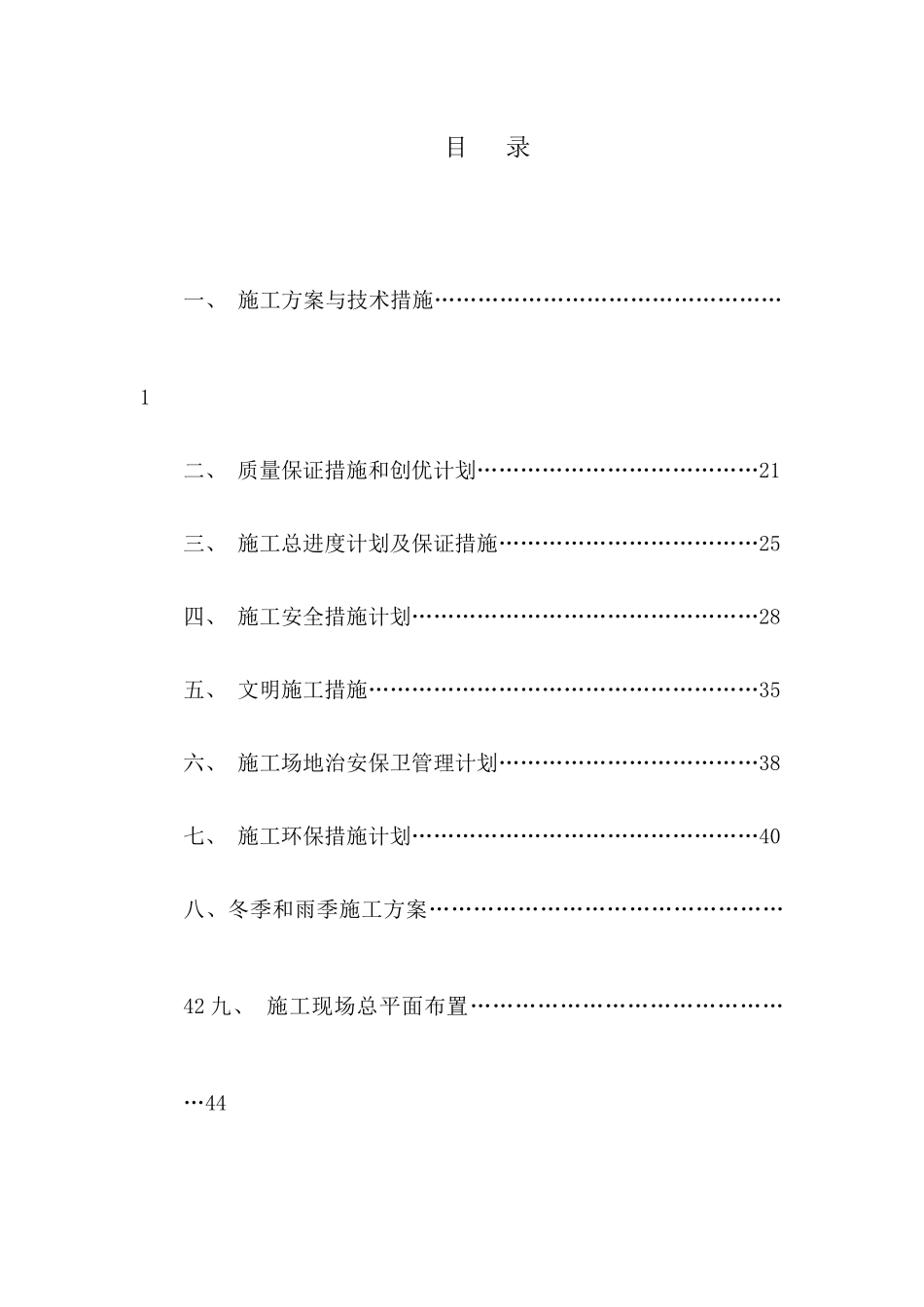

目录一、施工方案与技术措施…………………………………………1二、质量保证措施和创优计划…………………………………21三、施工总进度计划及保证措施………………………………25四、施工安全措施计划…………………………………………28五、文明施工措施………………………………………………35六、施工场地治安保卫管理计划………………………………38七、施工环保措施计划…………………………………………40八、冬季和雨季施工方案…………………………………………42九、施工现场总平面布置………………………………………44十、现场组织管理机构…………………………………………45十一、与发包人、监理及设计单位、专业分包工程的配合……51一、施工方案与技术措施一、路基土石方施工1、路基土方填筑施工①清理场地后的地面,横坡不陡于1:5时,可直接填筑,当地面横坡或纵坡陡于1:5时,将原地面挖成宽度不小于1m的台阶,以满足摊铺和压实设备操作的需要
台阶顶作成2%-4%的内倾斜坡,砂类土不挖台阶,但将原地面以下200mm-300mm的表土翻松后加以碾压
②用于填方的土不应含有腐殖土、树根、草根或其它有害物质,填方作业分层进行摊铺,平地机整平、每层松铺厚度不大于30cm,每种填料层总厚度不得小于50cm
③每层填料铺设的宽度,每侧超出路堤设计宽度50cm,以保证路基边缘有足够的压实度
④当路基填土高度小于0
8m时(不包括路面厚度),对于原地表清理与挖除后的土质基底,将表面翻松0
3m,然后平整压实,压实度不小于96%
⑤路堤填土高度大于0
8m时,保证填土高度在0
5m范围压实度达94%,0~0
8m内压实度达96%,1
5m以上达93%
⑥用透水性较小的土填筑路堤时,控制含水量在最佳含水量的±2%范围内,当填筑路堤下层时,其顶部做成双向4%的横坡,如填筑上层时,不应覆盖在由透水性较好的土所填筑
