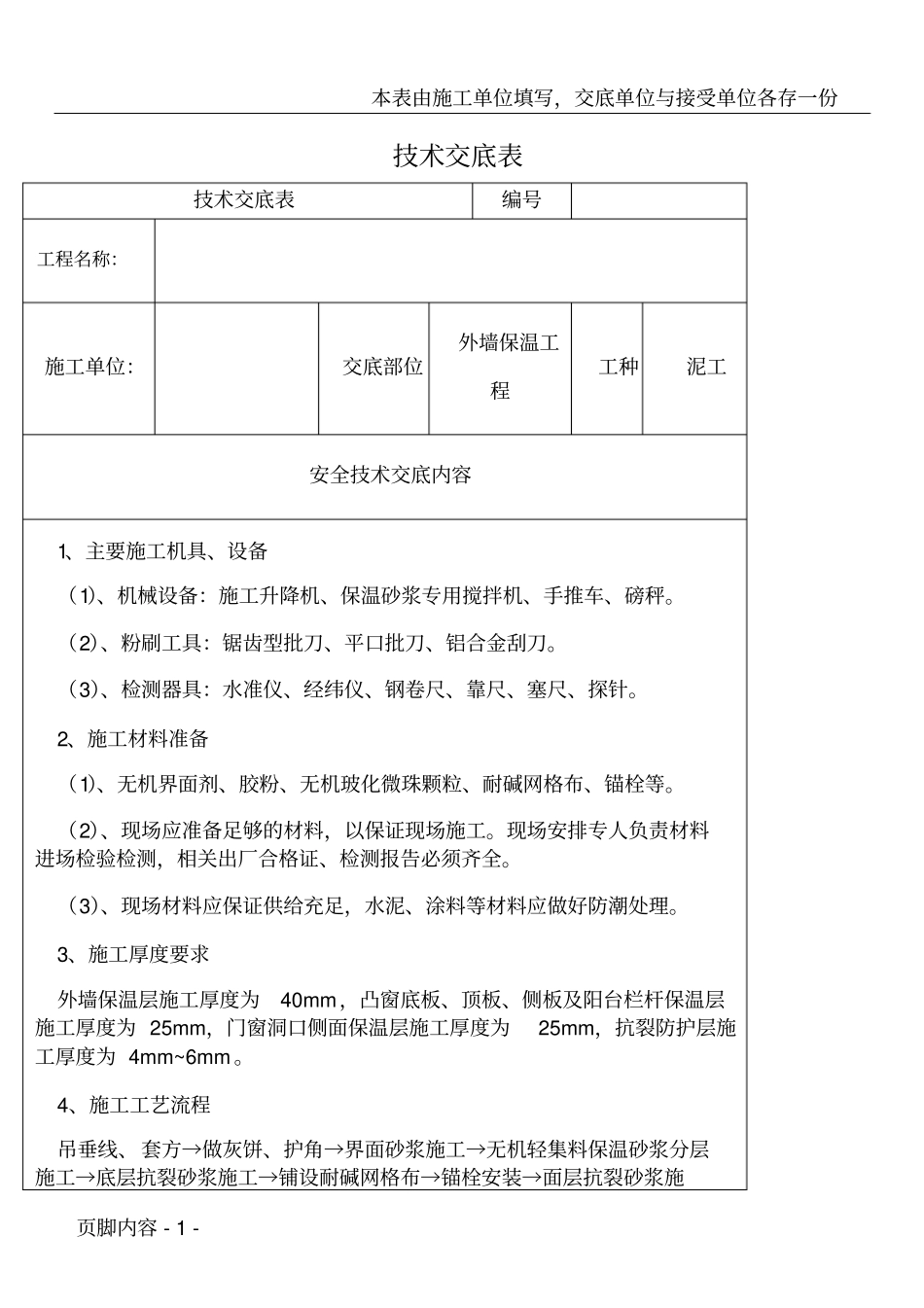

本表由施工单位填写,交底单位与接受单位各存一份页脚内容-1-技术交底表技术交底表编号工程名称:施工单位:交底部位外墙保温工程工种泥工安全技术交底内容1、主要施工机具、设备(1)、机械设备:施工升降机、保温砂浆专用搅拌机、手推车、磅秤
(2)、粉刷工具:锯齿型批刀、平口批刀、铝合金刮刀
(3)、检测器具:水准仪、经纬仪、钢卷尺、靠尺、塞尺、探针
2、施工材料准备(1)、无机界面剂、胶粉、无机玻化微珠颗粒、耐碱网格布、锚栓等
(2)、现场应准备足够的材料,以保证现场施工
现场安排专人负责材料进场检验检测,相关出厂合格证、检测报告必须齐全
(3)、现场材料应保证供给充足,水泥、涂料等材料应做好防潮处理
3、施工厚度要求外墙保温层施工厚度为40mm,凸窗底板、顶板、侧板及阳台栏杆保温层施工厚度为25mm,门窗洞口侧面保温层施工厚度为25mm,抗裂防护层施工厚度为4mm~6mm

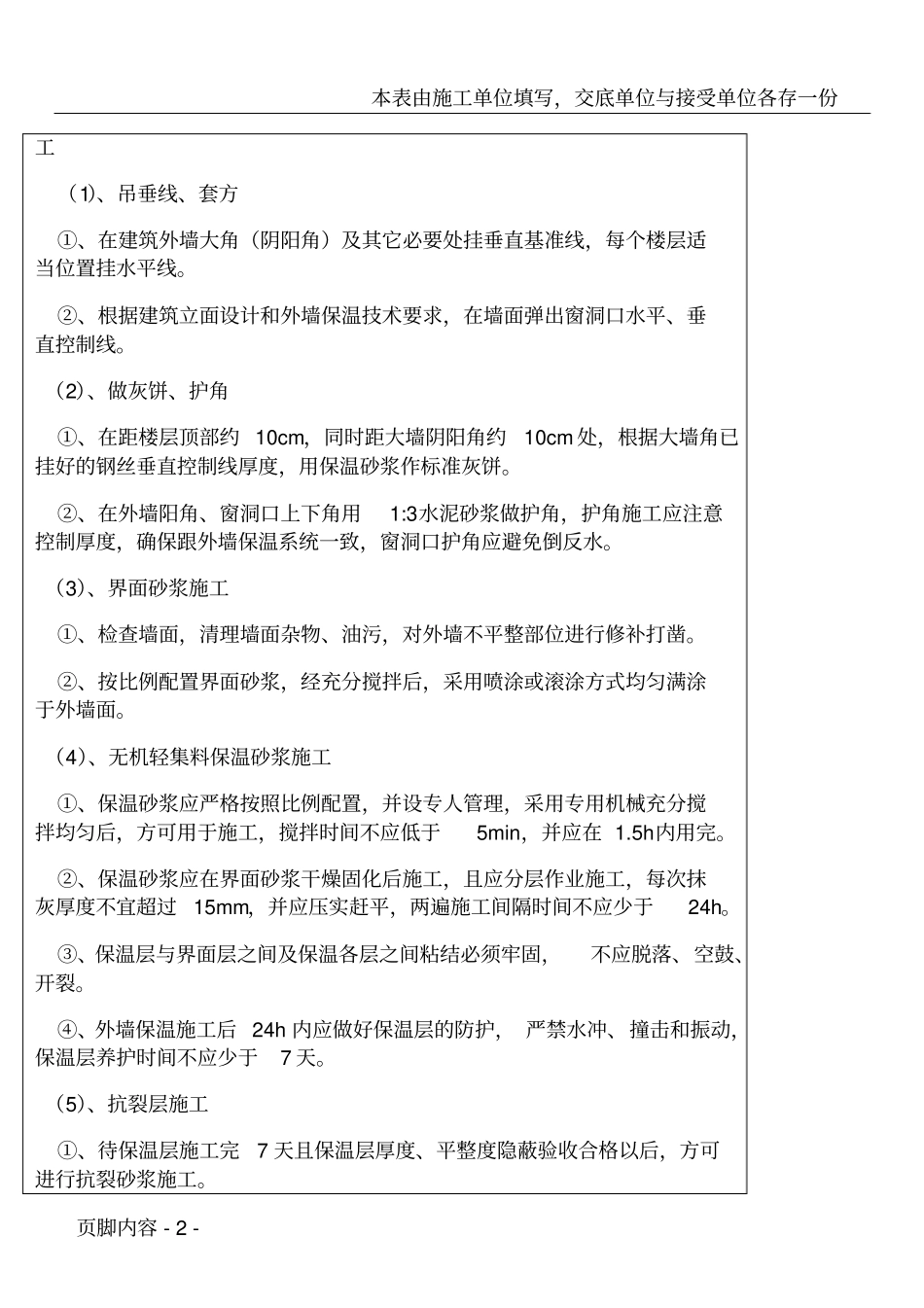

4、施工工艺流程吊垂线、套方→做灰饼、护角→界面砂浆施工→无机轻集料保温砂浆分层施工→底层抗裂砂浆施工→铺设耐碱网格布→锚栓安装→面层抗裂砂浆施本表由施工单位填写,交底单位与接受单位各存一份页脚内容-2-工(1)、吊垂线、套方①、在建筑外墙大角(阴阳角)及其它必要处挂垂直基准线,每个楼层适当位置挂水平线
②、根据建筑立面设计和外墙保温技术要求,在墙面弹出窗洞口水平、垂直控制线
(2)、做灰饼、护角①、在距楼层顶部约10cm,同时距大墙阴阳角约10cm处,根据大墙角已挂好的钢丝垂直控制线厚度,用保温砂浆作标准灰饼
②、在外墙阳角、窗洞口上下角用1:3水泥砂浆做护角,护角施工应注意控制厚度,确保跟外墙保温系统一致,窗洞口护角应避免倒反水
(3)、界面砂浆施工①、检查墙面,清理墙面杂物、油污,对外墙不平整部位进行修补打凿
②、按比例配置界面砂浆,经充分搅拌后,采用喷涂或滚涂方式均匀满涂于外墙面
(4)、无机轻集料保
